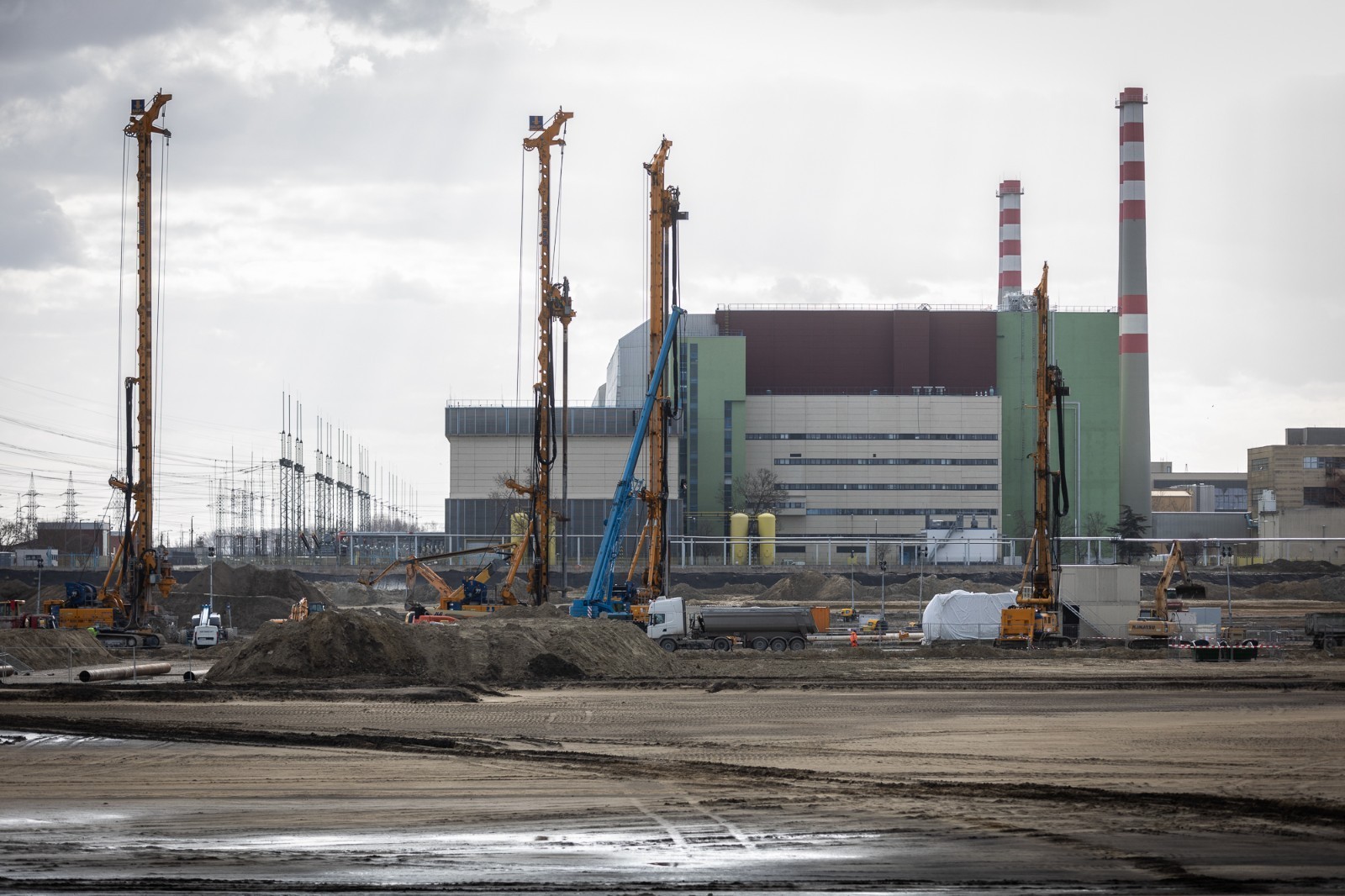

據當地媒體 2 月 7 日報道,由于施工坑南墻部分發生坍塌,匈牙利國家原子能管理局(OAH)下令部分停止保克什二號核電站(NPP)的建設。
此次坍塌導致核電站未來第五區塊受影響區域垂直位移超過 7 米。當局還表示,正在評估外部機械因素是否在此次事故中發揮了作用,但并未影響核安全,并補充說該地區其他地方的地基工作可以繼續進行。核監管機構將展開調查。
獨立議員阿科斯·哈達齊(Akos Hadhazy)是一位直言不諱的政府批評者,他幾周前報道稱,在受災地區工作的俄羅斯承包商之一 Orgenergostroy 已因經濟形勢惡劣而開始大規模裁員。
工人們抱怨工資經常拖欠,工作條件惡劣。據這位議員稱,這家俄羅斯公司已經欠下了巨額債務,他聲稱當局數周來一直在誤導公眾,讓他們誤以為 Paks II 施工現場的穩定性。
匈牙利唯一核電站的擴建從一開始就是一個有爭議的問題。
根據 2014 年達成的一項政府間協議,匈牙利無需公開招標就選定了俄羅斯原子能公司,建設兩座 VVER-1200 反應堆,每座反應堆的容量為 1,200 兆瓦,這使其成為歐盟獲得建筑許可的最大核電項目。
由于監管審查、安全評估和歐盟委員會的調查,該項目面臨嚴重延誤,將原定的開工日期從 2017 年推遲。即使滿足當前的時間表,新區塊也只能在 2030 年代初投入運營。
OAH 在 2024 年底授予了該項目的最終實施許可 ,這距離授予有條件許可已過去了兩年半。這意味著負責該項目的 Paks II 公司只能自行承擔風險繼續進行基礎工作。
該項目的準備階段,包括挖掘和場地準備,于 2021 年開始,新反應堆的第一批混凝土澆筑計劃于 2025 年初進行。
由于可能出現成本超支,該項目還面臨重大財務挑戰。2014 年協議確定了 125 億歐元的預算,主要由 100 億歐元的俄羅斯貸款提供資金,Rosatom 承擔成本增加的風險。然而,政府最近提出了一項議會修正案,允許 Paks II 修改與 Rosatom 的合同,這可能會增加該項目的整體預算。
