東京電力公司 (Tepco) 正準備拆除福島第一核電站內裝有處理水的儲罐,以便騰出空間存放從 2 號和 3 號機組受損反應堆中取出的核燃料碎片。
2011 年福島核事故發生后,用于冷卻熔化的反應堆堆芯的污染水被儲存在核電站約 1,000 個巨型水箱中,總容量超過 130 萬噸,已達到總儲存容量。污染的冷卻水和地下水經過先進液體處理系統 (ALPS) 處理,該系統可去除除氚以外的大部分放射性污染物,之后將其儲存在另一組焊接水箱中。
處理過的水隨后用海水稀釋至日本安全標準允許濃度的四十分之一,然后通過離岸一公里的地下隧道排放。到目前為止,大約有 130 萬噸水得到了處理。
東京電力表示,目前正在拆除 E 區法蘭儲罐,以便騰出空間建造回收 2 號機組燃料碎片的設施,并計劃在 E 區附近的 J8/J9 區建造回收 3 號機組燃料碎片的設施。東京電力提供了一張顯示儲罐位置的地圖。
拆除工作將從 J9 區域儲罐開始,這些儲罐將首先清空,同時將 ALPS 處理過的水排入大海。J9 區域儲罐的拆除時間定于 2 月 13 日至 2025 財年末。

2024 年 11 月 28 日至 2025 年 1 月 28 日期間,在 J9 區域進行了劑量測量。結果證實,J9 區域所有油箱內的輻射水平與背景水平相同,并且足夠低,可以繼續拆除,“但我們將在油箱拆除期間繼續進行監測,并在鏟斗卡車、三腳架桿和油箱頂部的現有欄桿上安裝粉塵采樣器”。
若發現粉塵測量異常,則暫停工作并采取灑水、加強除塵等應對措施,確認情況恢復正常后再恢復工作。
處理J9區域水箱中的殘水和清除附近障礙物等準備工作于2024年7月開始,自2月4日起,東京電力公司一直在拆除水箱之間的連接管道,作為準備工作的一部分。
J8 區域水箱用于儲存經過凈化的水,需要將其轉移到另一個已排空的水箱組。拆除將在轉移完這些水后開始。J8 區域水箱的拆除時間將根據將殘余水從水箱中轉移出來的時間表進行審查。東京電力公司指出:“此外,由于這些將是第一批被拆除的焊接水箱,我們將在拆除過程中積累知識、確認程序并優先考慮安全,同時避免為了進度而遵守時間表。”

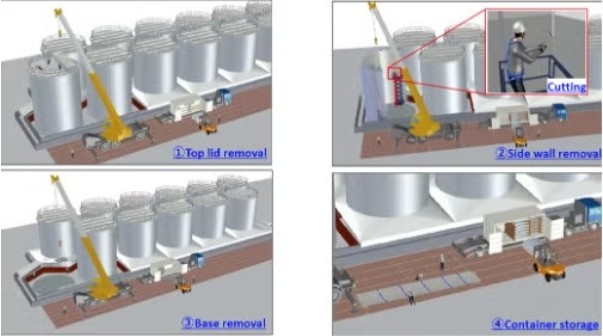

儲罐的拆除順序為頂蓋、側壁、底部。頂蓋(包括梯子)的拆除方式為拆除螺栓,用氣割機等切割。側壁和底部用氣割機切割,碎片用起重機運走。儲罐將成對拆除。
拆解的碎片(頂蓋、側壁、底座、梯子等)將被切割成可裝入集裝箱的尺寸,并存放在 20 英尺全高集裝箱中。裝有油箱碎片的集裝箱將被移至主存儲區。東京電力計劃為每個油箱使用約 3.5 個 20 英尺全高集裝箱。由于 J9 區域共有 12 個油箱,因此將使用約 42 個集裝箱。
