首臺大型設備——給水儲備罐已安裝到土耳其阿庫尤核電站3號機組汽輪機房內。

給水儲備罐是一個厚壁容器,重達259噸,長度超過40米。在核電站調試和運行階段,給水罐中儲存核電站給水泵的供水,同時接收汽輪機房設備其他部件(如水分分離器再熱器和高壓加熱器)排出的水。
因尺寸較大,給水儲罐只能通過起重設備分批運輸和移動。儲罐的兩個半殼體已運抵阿庫尤電廠施工現場,并運輸至安裝現場。設備安裝在項目提供的支架上后,組裝工作將完成。

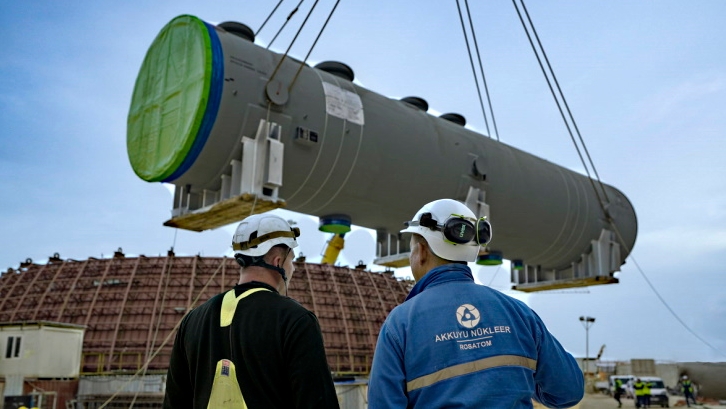

工人先用自動輪式平臺將給水儲備罐運至汽輪機房,再用起重能力為1300噸的自行式履帶起重機將給水儲備罐吊運至汽輪機維修層。
阿庫尤核電股份公司首席執行官謝爾蓋·布特基赫表示:“我們正在逐步準備阿庫尤核電站3號機組的汽輪機房,以安裝汽輪機廠的主要設備。”“該建筑的主要技術立面位于離地面18.2米的高度,可以承受重型設備負載,因此給水箱在東部貨運碼頭卸貨并完成必要的海關手續后立即運往汽輪機房。安裝特殊支架后,專家將把它移到設計位置并焊接機身的兩個部分。”
位于南部梅爾辛省的阿庫尤核電站是土耳其第一座核電站。俄羅斯原子能公司正在按照BOO(建設-擁有-運營)模式建造四座VVER-1200反應堆。第一臺機組于2018年開始建造。這座4800 MWe核電站預計將滿足土耳其約10%的電力需求,目標是所有四臺機組都能在2028年底投入運營。
給水儲備罐由俄羅斯原子能公司機械制造部門下屬的ZiO-Podolsk工廠制造,設計用于VVER-1200反應堆動力裝置的整個生命周期。
