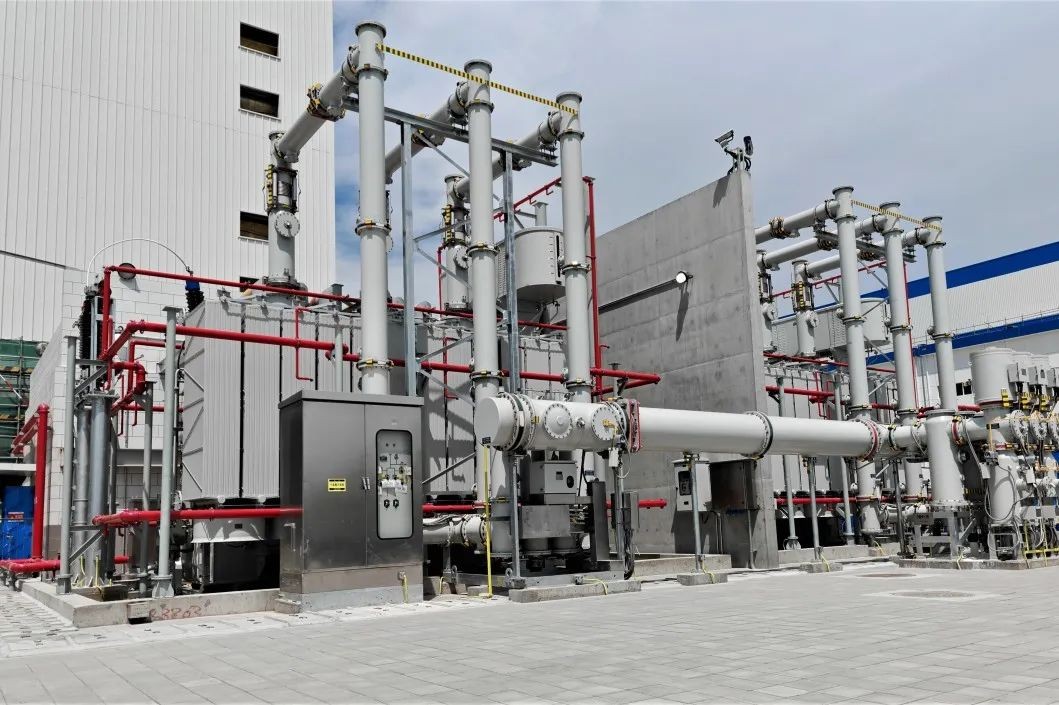

2025年6月13日,田灣核電站8號機組2臺高壓備用變壓器送電工作全部完成,標志著8號機組220kV倒送電一級里程碑節點順利完成。

田灣項目部深入貫徹落實集團公司“追求卓越年”專項工作要求,由工程管理三部牽頭組織各相關單位及部門成立220kV倒送電專項組,黨員、干部沖鋒在前,每周組織倒送電專題會及現場施工碰頭會,及時溝通設計、采購、施工等各領域的問題,形成良性循環,有力推進倒送電工作任務進度。同時,通過開展結對共建、黨員進班組活動,深入推進黨建工作與工程建設的深度融合,促進參建各方協同發力,全力保障220kV倒送電安裝工作的順利推進。

針對江蘇地區迎峰度夏(2025年06月15日-09月15日)期間電網封網問題,田灣項目部聯合業主、監理及建安單位提前策劃,積極分析設備到貨、電纜到貨、到圖等施工主線制約因素影響,群策群力、緊密協作,優化施工路徑,順利完成了220kV GIS、備用變壓器、離相封閉母線等關鍵設備的安裝、單體調試及系統TOC移交工作。
田灣核電站8號機組220kV倒送電的順利完成,為后續進海水、主控室可用及冷試打下了堅實的基礎。
