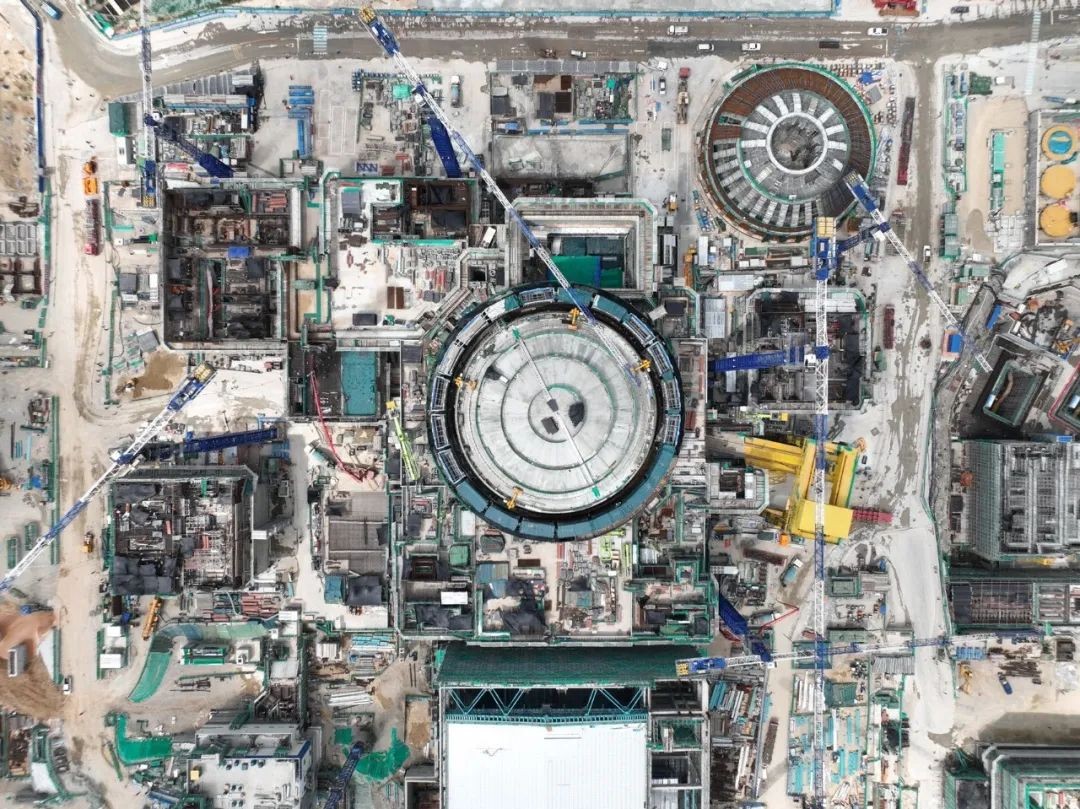

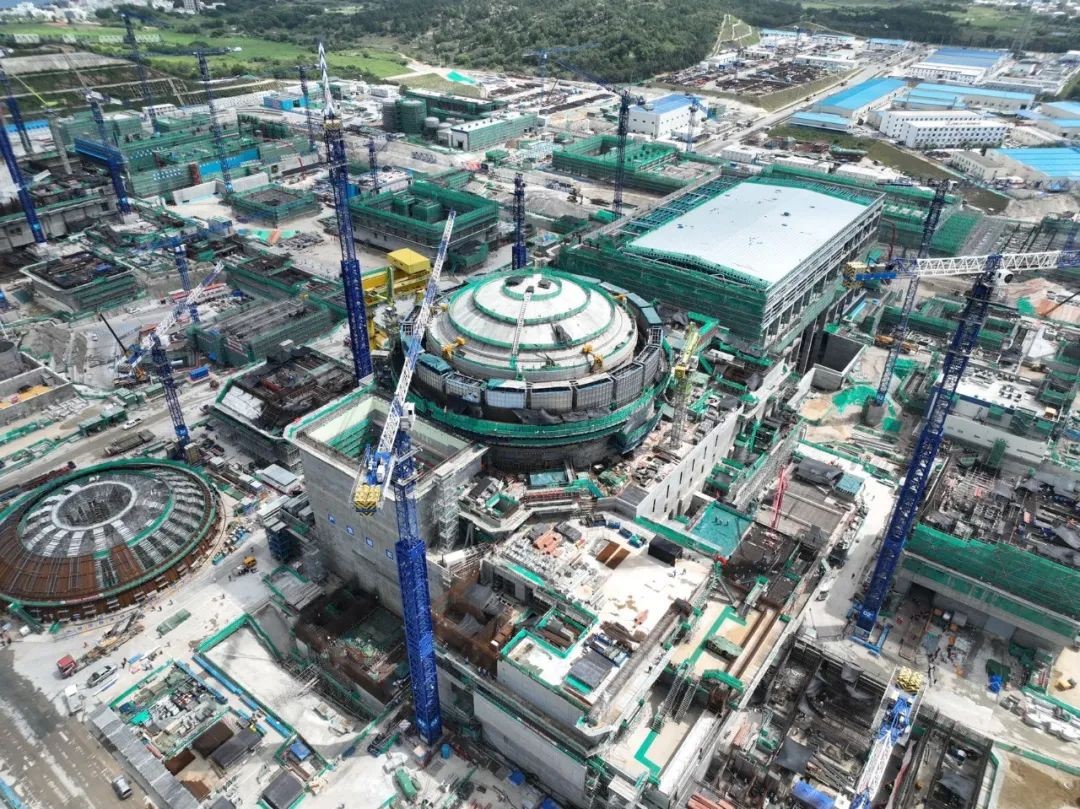

2025年7月16日,陸豐核電基地建設現場傳來重要進展——隨著5號機組核島周邊廠房最后一方混凝土澆筑完成,其主體結構全面封頂。這是華龍一號機組工程建設取得的一項重要階段性成果。

自2022年9月5號機組核島澆筑第一罐混凝土(FCD)以來,陸豐項目施工協調大團隊充分借鑒前序項目經驗,嚴格遵循“六大控制,平衡推進”原則,扎實推進工程建設。面對核島周邊廠房結構復雜、精度要求高等挑戰,團隊聚焦先進建造技術落地,通過反復推敲和優化施工方案,成功在筏基施工、零米結構等關鍵環節實施技術攻關,有效應用了鋼筋籠模塊化、免拆鋼模板、疊合樓板等創新工藝。
工程建設過程中,資源統籌與工期壓力并存。施工協調大團隊提前謀劃,建立了高效的資源協調機制,依托月進度計劃和六個月滾動計劃進行精準管控。特別是在土建與安裝交叉施工的高峰期,團隊通過優化施工邏輯、精細劃分流水段,確保了多專業協同順暢。面對數次臺風考驗,團隊科學組織,嚴密落實預防措施,最大程度降低了惡劣天氣對工程進度和現場安全的影響,保障了施工的連續性和安全性。

在34.3個月的建設周期內,施工協調大團隊牢固樹立“三個圍繞”價值導向,深入一線,形成了“發現問題-分析問題-解決問題”的快速響應機制。通過應用微創小改、智能化施工設備等措施提升工效,團隊克服困難,實現了周邊廠房主體結構提前封頂。

周邊廠房全面封頂標志著工程進入新階段。陸豐核電施工協調大團隊將繼續堅持“嚴慎細實”工作作風,大力弘揚“陸核精神”,堅持“三個圍繞”價值導向,以現場為中心,以計劃為牽引,以安全質量為根本。團隊將堅持風險管控前置,積極發展新質生產力,統籌推進“三大平衡”,抓牢抓實“六大控制”,秉持“安全第一、質量至上、追求卓越”的基本原則,全力聚焦后續冷試目標,為高質量建設集團首個“雙三代”核電基地貢獻力量。
