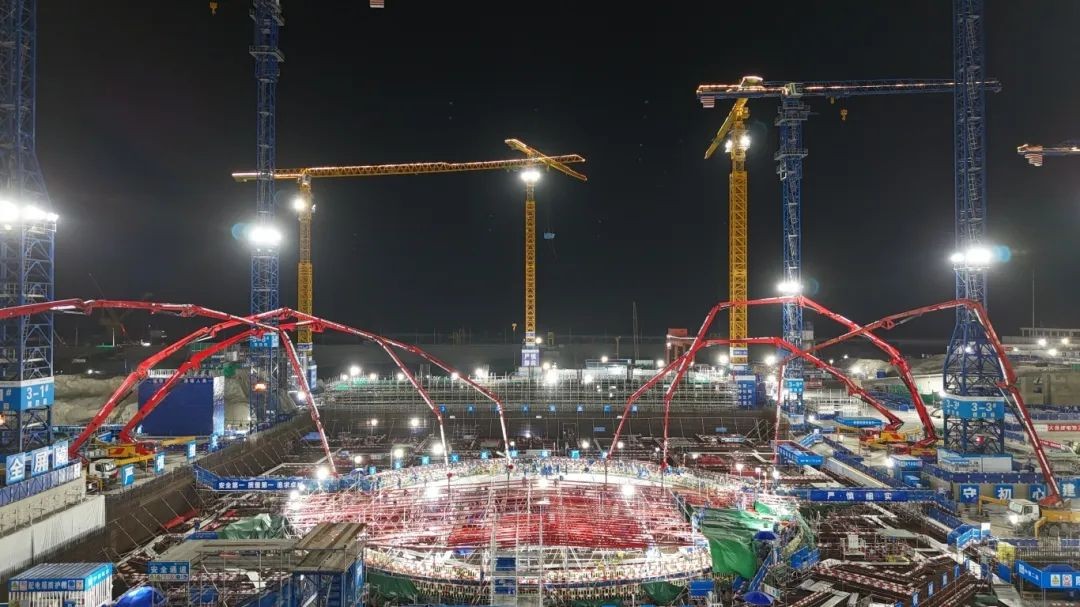

近日,太平嶺核電3號機組核島周邊廠房所有筏基混凝土澆筑圓滿完成,標志著3號機組核島土建工程正式進入全面施工階段。
項目團隊充分汲取一期工程建設經驗,從施工邏輯優化、微創新技術驅動兩個維度協同發力,筑牢二期工程高質量建設根基。

施工邏輯優化:
三維協同促質效提升

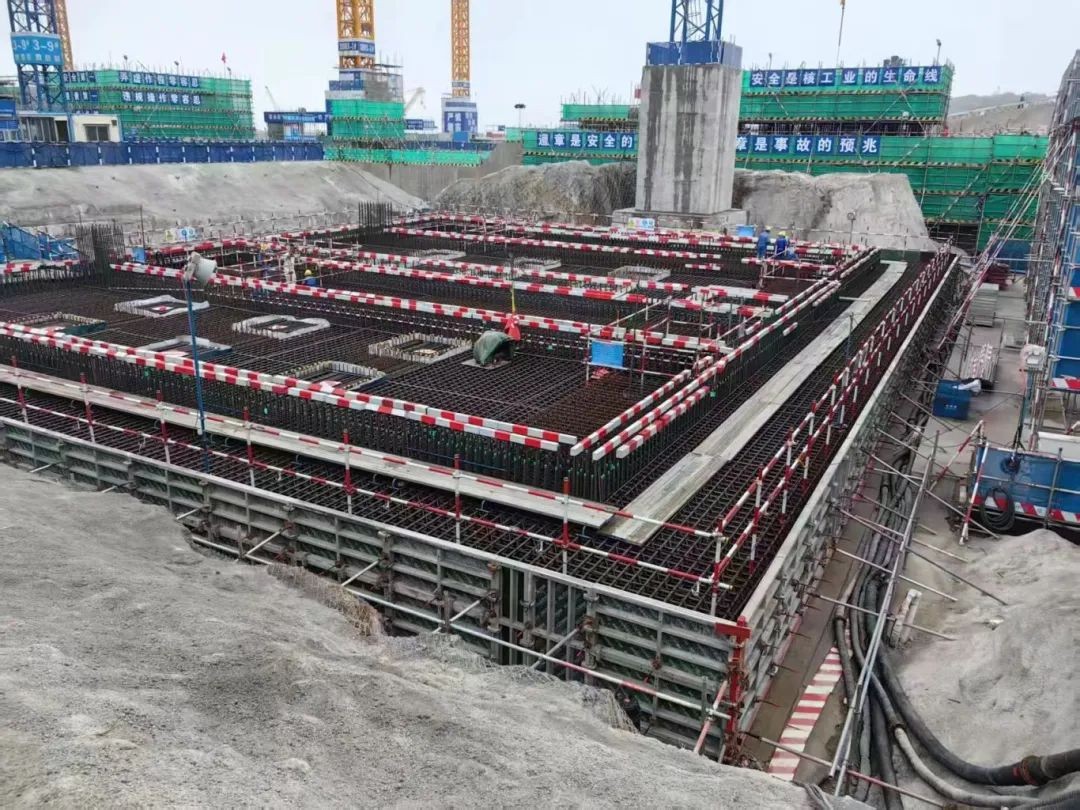

在本次澆筑過程中,項目大團隊經過精密策劃,創新性地將周邊廠房筏基分區由一期的8個精煉為5個,大幅減少施工縫處理時間,提高整體效率。同時在FCD準備期間,優化澆筑站位布局,將設備精簡為6臺汽車泵并科學布置于筏基外圍,有效規避了與核島主體施工的交叉干擾。
此優化使周邊廠房筏基鋼筋工作在FCD前完成率超過85%,為后續連續高效施工掃清障礙。

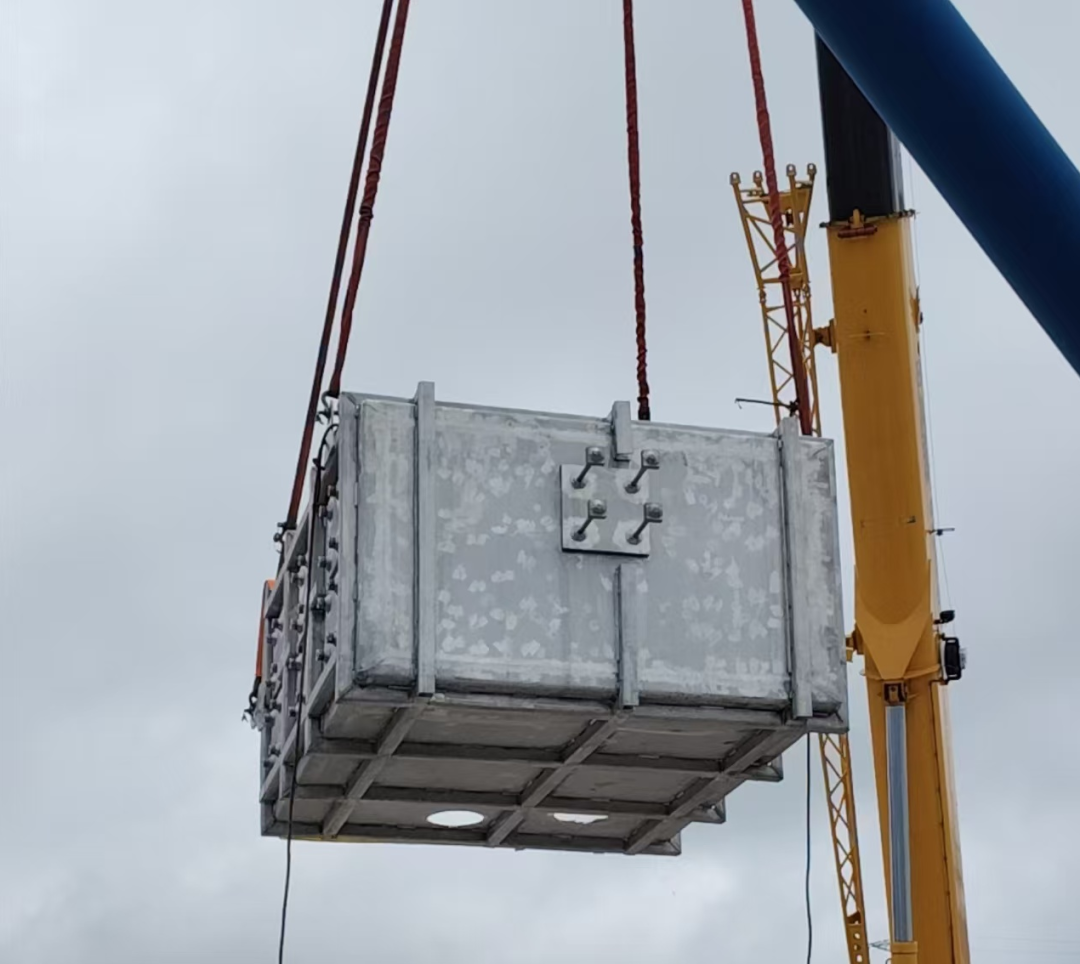

本次澆筑還優化了燃料廠房與核輔助廠房接口區域施工邏輯。針對燃料廠房與核輔助廠房關鍵接口,首創應用免拆苯板替代傳統木模板于雙墻位置,省去了模板拆除環節,使兩廠房筏基鋼筋得以同步綁扎施工,邏輯更優。輔以定制化加密墊塊精準支撐,在確保質量前提下顯著提升施工效率。

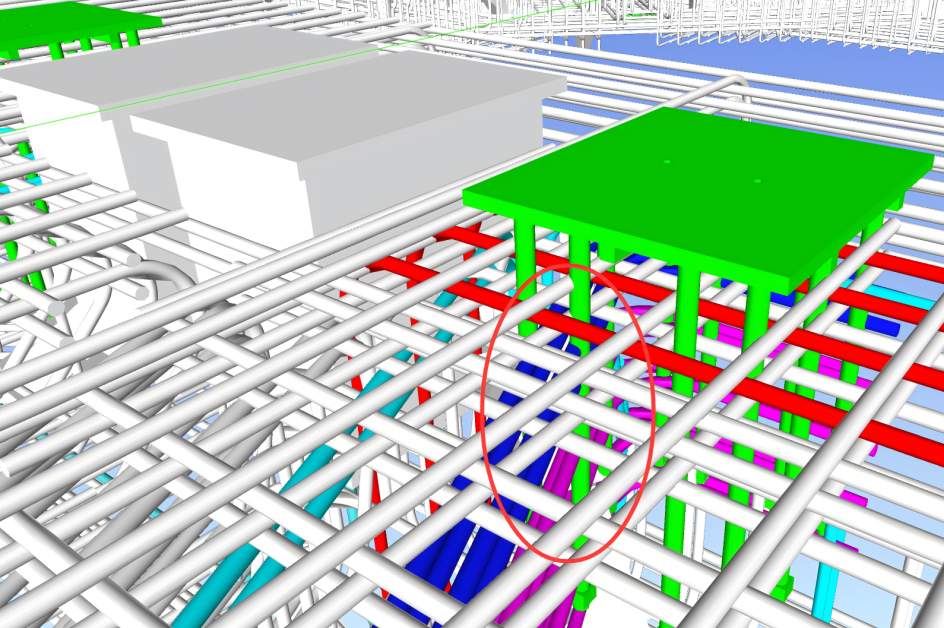

同時,通過提前引入RPE水箱管道的項目,結合BIM技術,精細優化RPE水箱周邊鋼筋排布,成功實現RPE水箱管道引入與周邊鋼筋施工同步作業,避免了傳統二次鑿毛,有效節約施工成本,提高施工效率。

微創新技術驅動:
打造智能化建造標桿
項目團隊堅持“安全第一、質量第一”,積極引入智能技術。

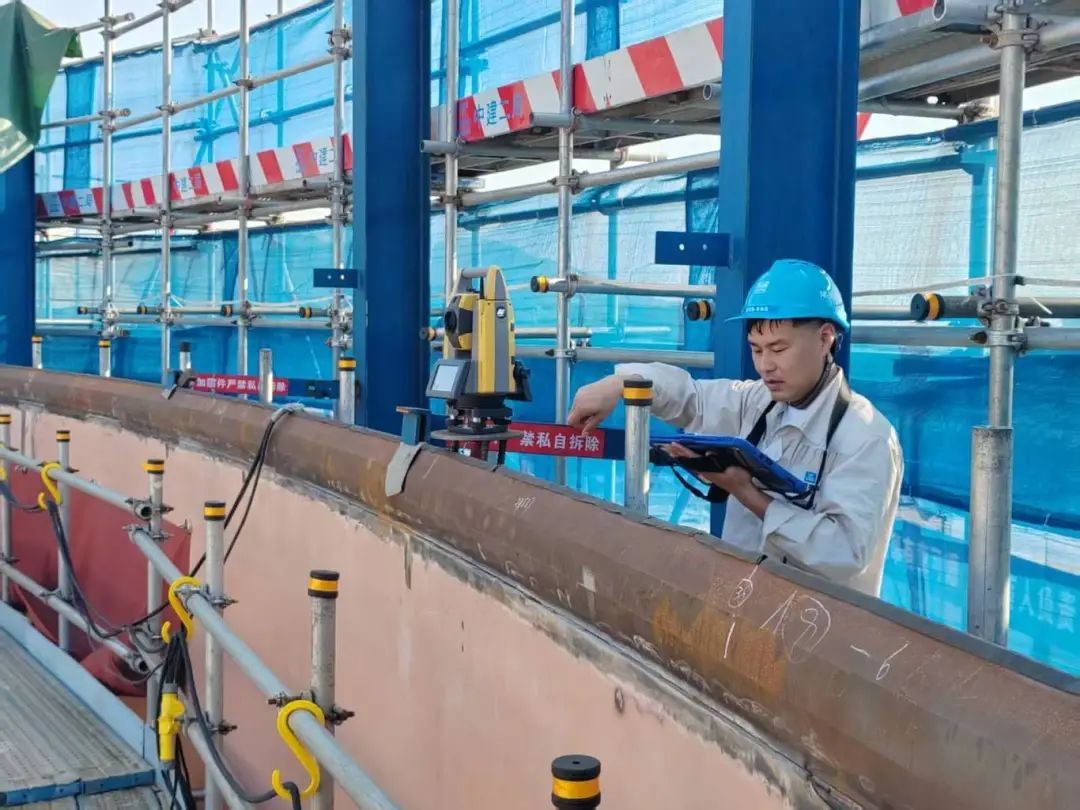

在復雜筏基區域,率先部署高精度測量機器人。其自動鎖定與測量技術,實現了預埋件三維坐標的毫米級精準定位,確保與BIM模型高度吻合。
機器人同步完成鋼襯里底板平整度全面掃描,數據實時回傳BIM平臺生成可追溯驗收報告,為質量管控提供硬支撐。

創新應用鋼筋全流程智能管理平臺,打通從三維模型生成數字化料單,到智能調度加工、精準生產配送的全鏈條,實現進度、庫存、配送狀態在線可視化管理,精準匹配施工節奏,為關鍵施工節點的順利完成提供了堅實保障。

在項目團隊的全力攻堅下,太平嶺核電順利達3號機組核島周邊廠房筏基施工目標,為二期工程的高質量建設提供了堅實助力。

下一步,項目團隊繼續踐行“嚴慎細實”工作作風,嚴守安全、質量關,通過技術創新、管理下沉等措施,不斷提升施工安全和施工工效,全力推動先進建造技術實施應用,助力“數智惠核”建設,為實現太平嶺核電二期項目高質量建設持續奮斗。
