近年來,中核集團全級次在建固定資產投資項目總投資規模約7000億元,是未來實現價值創造的重要物質基礎,是中核集團高質量可持續發展的強勁內生動力。工程建設階段的管理成效在極大程度上決定了項目投運后的質量和效益。工程建設管理聚焦過程管理,過程是卓越的前提。抓好工程建設過程需要管理方法,通過管理方法集成凝練形成管理體系,通過管理體系的良性運轉進一步形成和提升管理能力。

貫徹落實中核集團黨組推廣抓實升級“六大控制七個零”標桿模式、構建卓越工程項目管理模式要求,中核工程咨詢有限公司成立并由中核集團授牌“集團公司工程項目管理支持中心”,聚焦工程項目管理體系建設和能力提升,以標桿模式為引領,創新提出管理體系具象化、模型化、標準化理念;面向工程一線,通過結構整合,首創“三維六階”工程項目管理體系具象模型,領域維涵蓋工程實施分塊管理的設計、采購、土建、安裝、調試、許可六要素,控制維涵蓋工程計劃統籌管控的進度、投資、質量、安全、環保、保密六要素,體系維涵蓋管理體系的目標、組織、制度、執行、監督、保障六要素;以數字驅動管理,建立“點線面體”評估準則和量化評級機制,將管理行為轉化為量化評價結果,實現從“經驗管理”到“數據驅動管理”躍升,為評估工作提供客觀全面、科學準確標尺,為工程項目管理體系建設提供標準范式;建立規范管理程序,實施系統評估診斷,系統應用于中核集團12家重點單位、17個典型重大工程,對管理體系“畫像”,明確卓越進階方向路徑,跟蹤改進效果,實現“計劃-實施-檢查-處理”(PDCA)閉環管理,久久為功,推動管理體系進階提升、追求卓越,固化為組織“鐵打營盤”,形成企業核心競爭力,為中核集團工程項目高質量建設奠定堅實管理基礎。
工程項目“三維六階”
具象管理體系模型的構建與實施
1.中核集團工程項目管理現狀
近年來,中核集團針對系統內64個典型工程項目開展穿透式監督檢查和評估,共識別678個問題,其中“六大領域”方面問題382個,土建、采購占比較高,分別為38.5%、19.9%;“六大控制”方面問題296個,進度、投資占比較高,分別為38.5%、21.3%。工程項目管理領域存在組織管理不到位、人員業務能力不足、前期策劃準備不充分、管理工具方法運用不夠等問題。
2.模型架構
基于管理體系具象化、模型化、標準化理念,堅持系統思維,借鑒國際通行工程項目管理知識體系,針對項目單位存在的管理體系覆蓋不全、管理要求缺乏針對性、單領域分散化管理,“各自為戰”導致“進度、質量失控”等典型問題,提出必須增強項目管理的系統性、整體性、協同性,考慮到管理要素的復雜性、六大控制的完整性和建設過程的連續性,將管理領域要素、控制要素和體系要素進行三維組合,構建“三維六階”工程項目管理體系模型,力求有效破除單領域管理弊端,實現現代卓越工程項目管理的基礎重構,為項目提供全方位的管理體系框架和指導,提高項目管理效能和投資效益。

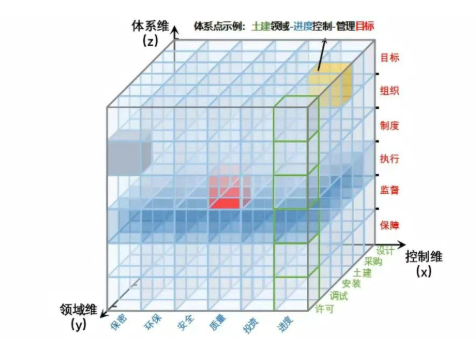

工程項目“三維六階”具象管理體系模型形如“魔方”,將“三大維度、每維六要素”進行結構整合,形成216個體系“點”、108個體系“線”、18個體系“面”、1個體系“體”。三維相交,形成216個體系“點”,例如“土建-進度-制度”;任意兩維相交,第三維度選擇全要素,形成108個體系“線”,例如“土建-進度-體系維”;任意維度選擇單要素,另外兩維選擇全要素,形成18個體系“面”,例如“土建-控制維-體系維”;三維均選擇全要素,形成一個整“體”,例如“領域維-控制維-體系維”。

3.建立“點線面體”評估準則及量化評級機制
針對216個體系“點”(最小管理單元),建立相對應的管理期望與可量化、可衡量的評估準則,并進行量化賦分,形成一套打分表,每個管理單元賦予20分,并設置A、B、C、D四檔,每一控制領域賦值120分,滿分4320分(可按百分制歸一)。通過量化評級將項目管理過程轉化為可測量、可分析、可優化的數據圖,為管理決策提供客觀依據,發揮數據化評價管理效能。

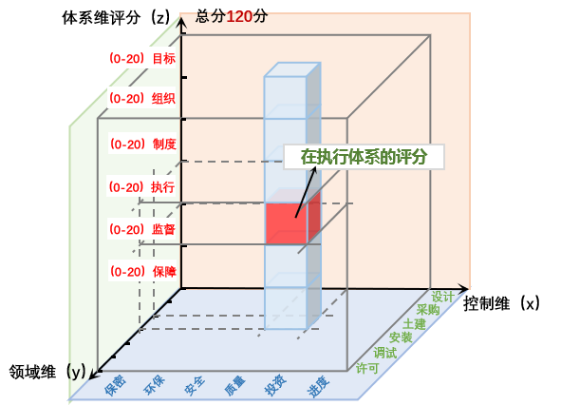

基于工程項目管理體系模型的量化評分示意圖
工程項目“三維六階”管理體系量化評分示意圖4.制定管理體系評估工作程序及工作流程
推進項目管理體系評估工作標準化,制定《工程項目管理體系評估管理指南》《工程項目管理體系評估準則手冊》《工程項目管理體系評估專家工作手冊》,以及評估工作方案、工作流程、評估方法培訓教材、評估對標檢查表和評估報告模板,并建立了標準工作流程。
5.實施項目管理體系評估“畫像”,指明卓越進階路徑

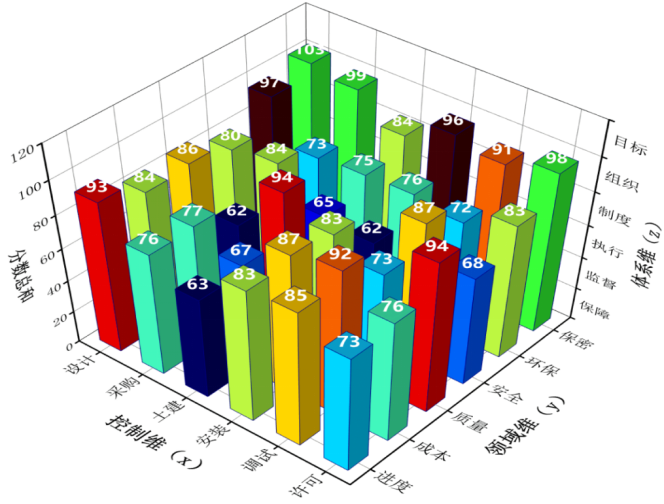

針對核電工程、抽水蓄能電站、新能源、核技術應用、核燃料循環、基地建設等中核集團重點業態工程項目,系統開展了29次評估工作,識別出2772個事實偏差、462項待改進項、31個強項,分析549條根本原因,提出786條優化提升建議。
針對被評單位管理體系建設與運行整體情況進行評估“畫像”,為項目單位“補短板、鍛長板”提供指導和參考,指明“方法-展開-學習-整合”(ADLI)卓越進階方向路徑。
6.輸出管理能力提升指標體系,打造標準管理流程
總結凝練項目管理體系評估過程中的良好實踐,輸出系列工程項目管理指標體系,如《藥品生產基地工程建設項目評價指標體系》《抽水蓄能電站工程建設項目評價指標體系》《新能源工程項目評價指標體系》等;梳理同類項目共性規律,輸出系列工作標準流程,包括抽水蓄能電站核準及可行性研究、光伏項目前期論證、風電工程項目全周期建設、醫藥投產取證、地浸采冶開工行政許可辦理、基地建設行政許可辦理等,為后續同類項目建設管理提供參考和借鑒。
7.建立基于SMART原則的回訪工作方法及流程
基于項目管理體系評估,運用“PDCA”循環方法,要求項目單位針對體系評估結果,制定整改計劃和能力提升方案。完成整改后(一般周期為1年),評估團隊組織回訪,制定回訪工作標準流程、評價工作方法、評價分級原則、專家組建方案、專家工作手冊、對標檢查工作表格等標準工作機制。
評價方法
針對問題整改情況、工程項目最新進展、管理現狀及趨勢變化等方面進行評價,主要包括:是否對改進項(AFI)進行了原因分析,整改措施是否符合SMART原則,即:是明確的(有具體的制度/程序/培訓等);是可測量的(可以驗證糾正行動已經完成);是可執行的(整改項負責人具有所需的權力和資源);是相關的、合理的(整改措施獲得收益,不落實可能帶來不利后果);及時性(整改措施時間合理);整改措施進展情況;現場實際效果(行為、事件及趨勢等)表現。
評價等級
整改效果顯著(A級):同類問題未重復出現,整改措施針對性強并全面按期完成,整改成果可衡量、可驗證,整改效果顯著。
整改效果較好(B級):同類問題未重復出現,整改措施有針對性,已完成85%以上整改工作,整改成果可衡量、可驗證,整改效果較好。
整改效果一般(C級):同類問題仍有零星重復出現,整改措施針對性不突出,已完成60%以上整改工作,整改效果一般。
整改效果不理想(D級):同類問題仍出現,整改措施有效性不足,整改工作按期完成率不足60%,整改效果不理想。
工作流程
主要分為策劃準備、現場實施、成果發布三個階段。以某項目管理體系評估回訪為例,評估團隊對問題及待改進項整改情況、項目管理體系完善情況進行系統評價。通過評估、整改、回訪評價形成“閉環管理”,有效促進項目單位工程建設管理能力持續提升。

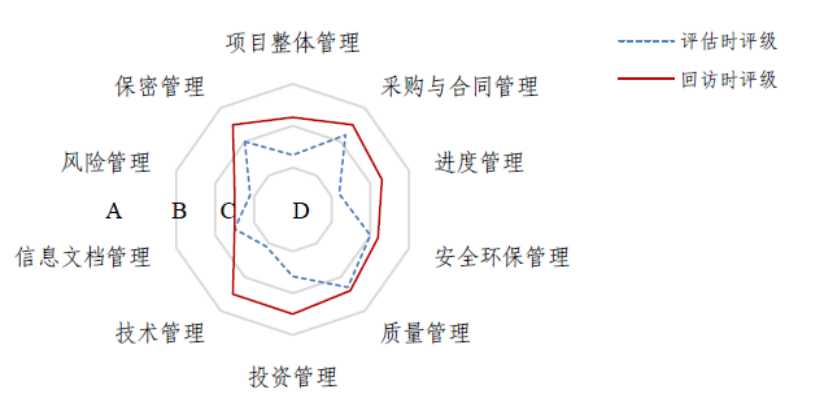

回訪評價相關領域完善提升示意圖
進展與展望
工程項目“三維六階”具象管理體系已在全系統實施近3年時間,聚焦提升“六大控制七個零”標桿模式理論內涵和應用效能,面向工程一線建設管理需求,在監督評審、體系評估、沙盤推演等項目管理工作中充分運用,全面檢視項目存在的風險和問題,系統評價工程項目管理體系建設運行狀態,為中核集團管理決策提供了客觀、公正、專業的決策參考。同時,通過工程項目管理體系具象化、模型化、標準化建設,為項目單位提供指導性高、操作性強的參考范式,顯著提升了工程項目管理整體能力和水平。
未來,中核咨詢將充分踐行“以建設期670標桿創建保障運營期卓越價值創造”理念,以工程項目建設卓越績效管理能力提升三年專項行動為引領,進一步推動工程項目“三維六階”具象管理體系模型的實踐應用,不斷強化中核集團工程建設過程管理,推動全產業鏈工程項目管理能力協同進階。
