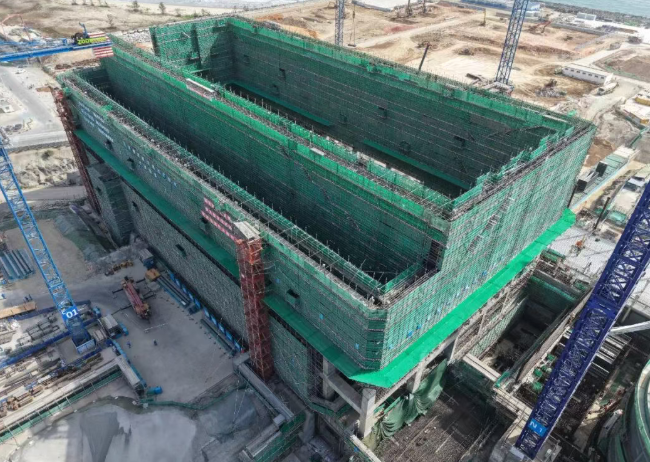

2025年11月27日22時20分,陸豐核電1號機組常規島汽輪機廠房框架結構順利封頂。.

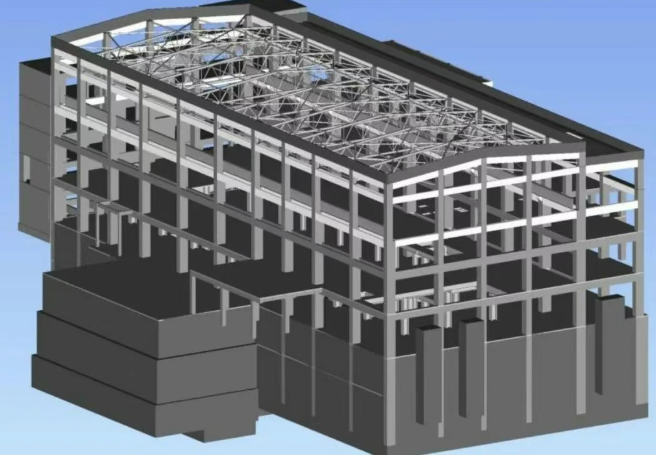

陸豐核電1號機組常規島汽輪機廠房采用鋼筋混凝土框架結構,南北長115.50米,東西寬57.75米,廠房分為兩跨:東側40米寬的汽機間,西側13米寬的輔助間,框架結構頂標高度為38.3米。框架施工采用“懸挑架+支撐架”搭設方式,安全、質量風險高,施工難度大,在保證框架施工需求的同時,還要與汽輪機廠房第一跨(21廠房)、附屬廠房(40廠房)施工進展匹配。

盡管整體施工難度大,安全風險較高,但在汽輪機廠房框架施工期間,陸豐核電聯合核鵬監理、工程公司陸豐項目部、中建二局等參建單位形成大團隊,充分吸收內外部項目經驗反饋,精心組織、科學部署,完成框架鋼筋維保評定方案專家咨詢和現場實施,通過定制加長套筒解決了新舊鋼筋絲頭差異導致的鋼筋無法連接的問題,克服了鋼筋維保鑿除工程量大、施工組織復雜等挑戰,最終順利完成框架結構施工。

陸豐核電1號機組常規島汽輪機廠房框架結構高質量封頂,為后續常規島鋼屋架安裝及行車梁吊裝奠定了堅實基礎。陸豐核電將攜手各參建單位將牢固樹立“三個圍繞”價值導向,大力弘揚“陸核精神”,深入踐行“嚴慎細實”工作作風,將工程現場作為主戰場,高質量推進集團首個雙三代核電基地成功落地。
