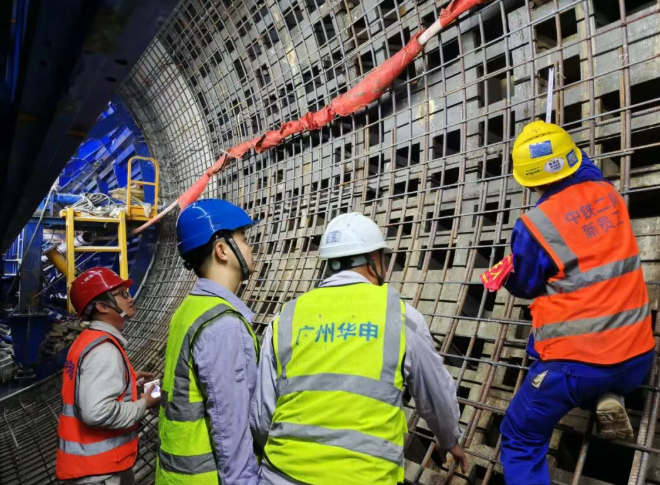

12月2日,6號隧洞內襯結構施工全面完工,標志著陸豐核電5、6號機組排水隧洞內襯施工全面完工。

5、6號隧洞內襯結構采用圓形斷面設計,分別長約2433米、2460米,外直徑6.0米,內直徑5.5米,厚度0.25 米。陸豐核電聯合中鐵二局、工程公司和華申監理組成海工施工大團隊,創新性采用針梁式全圓模板臺車進行現澆施工,自2024年12月31日完成第一模內襯結構施工以來,歷經約11個月的奮戰,最終圓滿完成全部施工任務。

5、6號隧洞皆為長距離獨頭隧洞,材料及設備均需從盾構始發井運輸,技術質量控制和施工組織協調成為兩大核心難點。此外,內襯結構與地面虹吸井主體結構交叉作業,施工順序協調和空間作業沖突問題突出,給施工進度和安全管控帶來巨大壓力。
面對諸多難題,海工施工大團隊精準施策,逐一破解施工瓶頸。在技術管控上,采用高精度鋼模拼裝工藝,確保內襯結構尺寸精度和表面平整度,為后續施工筑牢基礎。混凝土施工中,優化混凝土運輸工序,合理壓縮運輸時間,加強混凝土振搗,同時實施科學養護措施,嚴格把控溫差,有效防止結構裂縫產生,保障了內襯結構的整體性和耐久性。針對交叉作業難題,優化施工方案,合理安排作業順序,化解空間作業沖突,提升施工效率。安全管理方面,建立完善的安全風險分級管控體系,對高空作業、模板支撐、混凝土澆筑等關鍵環節制定專項安全措施,實現風險識別全覆蓋。通過嚴格落實安全技術交底及現場監護制度,施工全過程未發生高處墜落、物體打擊、坍塌等安全事故,順利實現零安全事故目標。
此次5、6號機組隧洞內襯施工圓滿完成,為后續陸豐核電項目按期排水奠定了堅實的基礎。陸豐核電始終堅持安全第一、質量第一、追求卓越的基本原則,與各參建單位攜手努力把陸豐核電項目打造成為標桿工程、精品工程,高質量建成中廣核集團首個雙三代核電基地。
