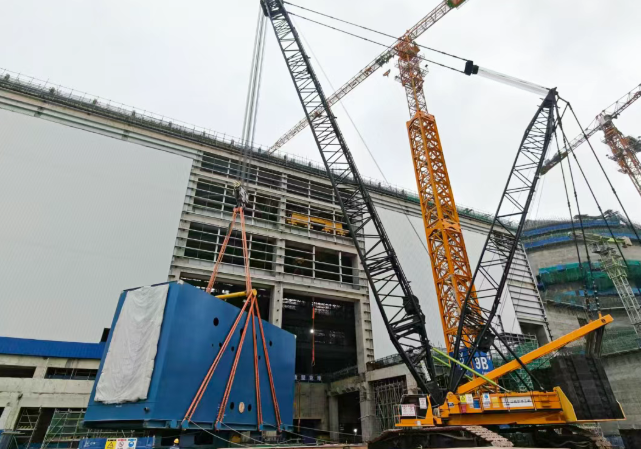

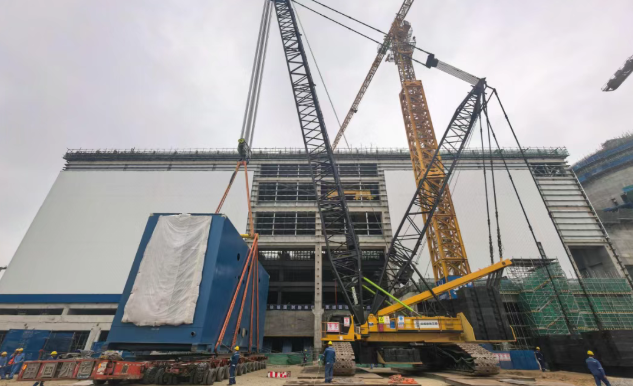

12月10日14時53分,中核機械工程順利完成昌江核電4號機組常規島凝汽器殼體下部模塊吊裝引入作業。此次吊裝歷時3小時37分鐘,過程中與業主、兄弟單位緊密協同作戰,嚴格落實現場安全管控措施,確保吊裝質量全程可控。該模塊是4號機組最后一件大型設備,其成功吊裝標志著昌江核電4號機組常規島吊裝任務圓滿收官。

4號機組常規島凝汽器殼體下部模塊共計四臺,單臺設備本體重量超270噸。項目團隊歷時9天,圓滿完成全部模塊的吊裝引入工作。吊裝作業采用600噸履帶式起重機與常規島行車雙機抬吊工藝,精準操控、平穩牽引,確保設備安全精準就位。項目團隊積極踐行“安全至上、絕無一失”的安全理念,在前期準備階段安排專人多次赴現場復核參數,主動聯動土建、安裝等協作單位,積極與上游單位溝通協調以優化場地條件,反復校核施工方案,全面排查并消除吊裝過程中的各類干涉因素,為吊裝任務的順利推進筑牢堅實基礎。

本次吊裝是昌江核電4號機組建設進程中的關鍵節點,施工安全與質量直接關乎項目整體推進節奏。面對工期緊張、現場條件復雜等多重挑戰,公司帶班領導靠前指揮、統籌調度,帶領項目黨員骨干堅守一線、攻堅克難;項目團隊嚴格落實上游單位管理要求,有條不紊推進設備運輸、場地整備、吊裝實施等各項工作。該模塊最終實現高效率、一次精準就位,吊裝任務圓滿收官,充分彰顯出項目團隊過硬的技術素養與高效的協同作戰能力。

未來,項目團隊將以此次吊裝節點圓滿收官為新起點,深入貫徹落實“追求卓越年”各項工作要求,始終秉持“嚴、慎、細、實、快、準”的工作作風,以務實擔當的精神勇毅前行、再創佳績,奮力為海南自由貿易港建設貢獻堅實可靠的中核力量。
