三澳核電1號機組反應堆壓力容器頂蓋順利完成扣蓋
10月25日下午16時48分,由中核五公司承建的三澳核電1號機組反應堆壓力容器頂蓋在蒼南業主單位、中廣核工程公司、核鵬監理單位共同見證下完成了主螺栓整體拉伸工作,標志著冷試扣蓋順利完成,為后續1號機組冷試創造了有利條件。
2024-10-27
三澳核電500千伏聯網工程即將貫通
位于浙江溫州的三澳核電站是我國首個民營資本參股投資的核電項目,也是浙江省首個采用我國自主知識產權華龍一號三代核電技術的核電項目。目前,該項目的電力送出通道——三澳核電500千伏送出工程施工已經進入最后沖刺階段,預計今日將實現全線貫通。
2024-10-21
三澳核電2號機組主設備全部就位!

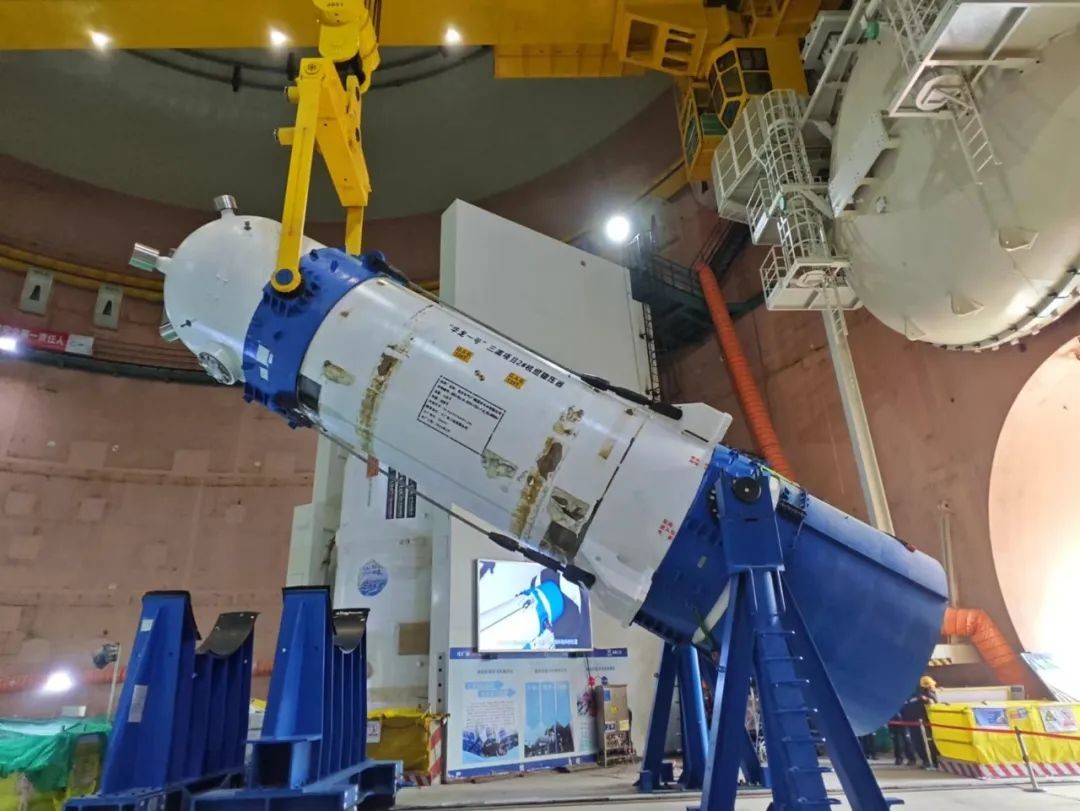

9月30日,中核二三承建的三澳核電2號機組穩壓器精準入駐其預定位置。
2024-10-01
三澳核電項目 1 號機組汽水分離再熱器到貨
9月28日,由東方電氣(廣州)重型機器有限公司承制的三澳核電項目1號機組汽水分離再熱器(MSR)經過4天的海上運輸,順利抵達三澳核電項目現場。
2024-10-01
三澳核電項目備用應急柴油發電機子項實現第一罐混凝土澆筑
9月26日19點45分,中國廣核集團“華龍一號”機組首個備用應急柴油發電機子項的廠房筏基在三澳核電項目現場開始第一罐混凝土澆筑,標志著三澳核電項目備用應急柴油發電機子項正式實現FCD。
2024-09-29
三澳核電項目2號機組穩壓器到貨
9月26日,由東方電氣股份有限公司與東方電氣(廣州)重型機器有限公司聯合體承制的三澳核電項目2號機組穩壓器運抵三澳核電項目重件碼頭。
2024-09-27

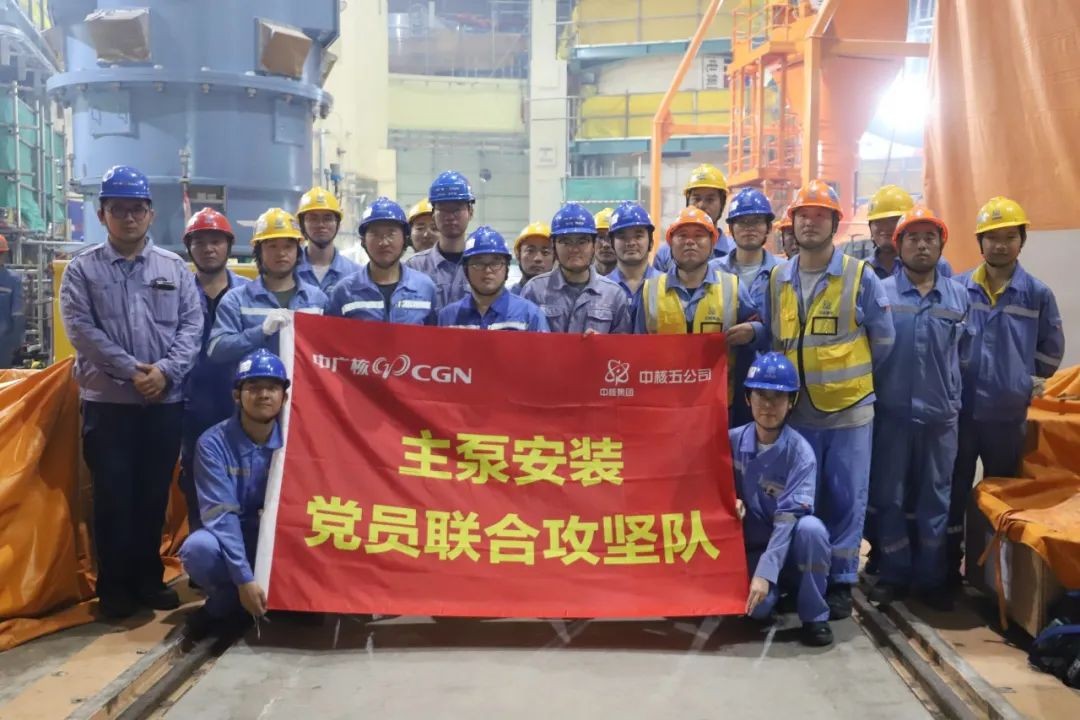

三澳核電項目1號機組主泵電機全部就位
9月20日下午,三澳核電1號機組三環主泵電機在工程公司、蒼南核電業主共同見證下順利完成就位。
2024-09-23
13365臺冷態功能試驗相關設備全部到貨
9月13日,由上海洛丁森工業自動化設備有限公司承制的10臺核級壓力變送器順利交付至三澳核電項目現場。
2024-09-14
三澳核電項目2號機組主管道焊接開始
9月2日,生態環境部華東核與輻射安全監督站正式宣布三澳核電項目2號機組主管道焊接控制點釋放。
2024-09-11
三澳核電項目1號機組汽輪發電機組軸系初找中完成
9月2日,在汽輪機組高質量安裝黨員攻堅隊成員及現場作業人員的共同見證下,三澳核電項目1號機組汽輪發電機組軸系初找中各聯軸器晃度和瓢偏值均在合格范圍內,標志著項目首臺汽輪發電機組軸系初找中工作歷時17天順利完成,繼軸承箱全部就位后實現又一關鍵節點,為汽缸通流間隙調整和機組扣蓋奠定了基礎。 汽輪發電機組軸系找中作為汽輪發電機組安裝的重要工作,直接影響到汽輪發電機組運行安全與可用性,并貫穿汽輪發電機組安裝始終,汽輪發...
2024-09-04
剛剛,三澳核電2號機組壓力容器吊裝就位!
8月17日15時53分,中核二三承建的三澳核電2號機組反應堆壓力容器歷經翻轉、豎立、吊裝等諸多工序后最終順利就位至壓力容器支承環上,為后續核島安裝工作奠定了堅實的基礎。
2024-08-17
三澳核電項目1號機組反應堆壓力容器頂蓋首次吊裝就位成功
8月6日,由中核五公司承建的中廣核“華龍一號”三澳核電項目1號機組核心部件之一——反應堆壓力容器頂蓋,在經歷了大約兩小時的吊裝后,于18時46分成功完成首次吊裝到位。
2024-08-09

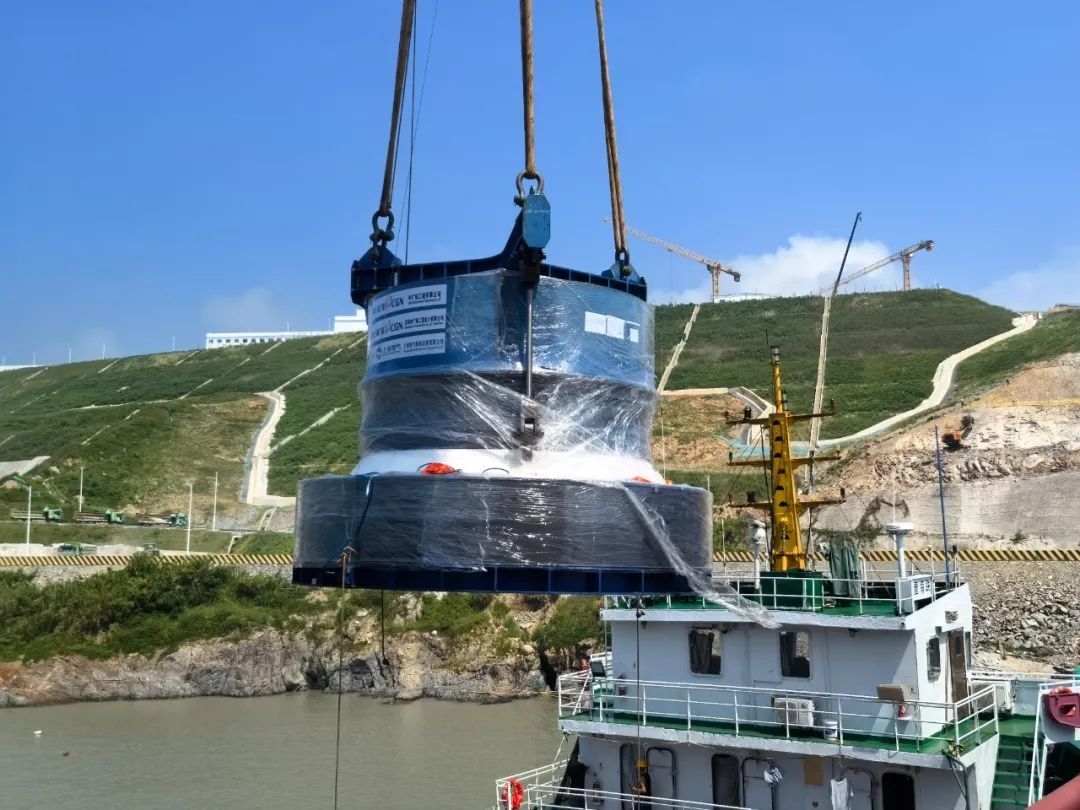

三澳核電項目2號機組反應堆壓力容器到貨
7月30日,由上海電氣核電設備有限公司承制的三澳核電項目2號機組反應堆壓力容器從上海出發,經過4天的海上運輸于8月2日順利抵達三澳核電海域,經過2天的航道清理等準備工作后,于8月4日在大件碼頭開展卸貨吊裝工作。
2024-08-06
三澳核電項目1號機組控制棒驅動機構線圈部件和棒位探測器部件安裝完畢
7月7日,三澳核電項目1號機組最后一根控制棒驅動機構棒位探測器部件電氣性能檢查合格,標志著控制棒驅動機構線圈部件和棒位探測器部件安裝工作高質量完成。
2024-07-10
小直徑頂管機首秀成功——助力三澳核電項目開啟高效施工新篇章
7月7日上午9時58分,伴隨著BGS管網頂管機刀盤緩緩地破除最后一層巖土,順利到達接收井,由中核華興承建的三澳核電項目1、2號機組主雨排水管頂管工程順利貫通。
2024-07-08
