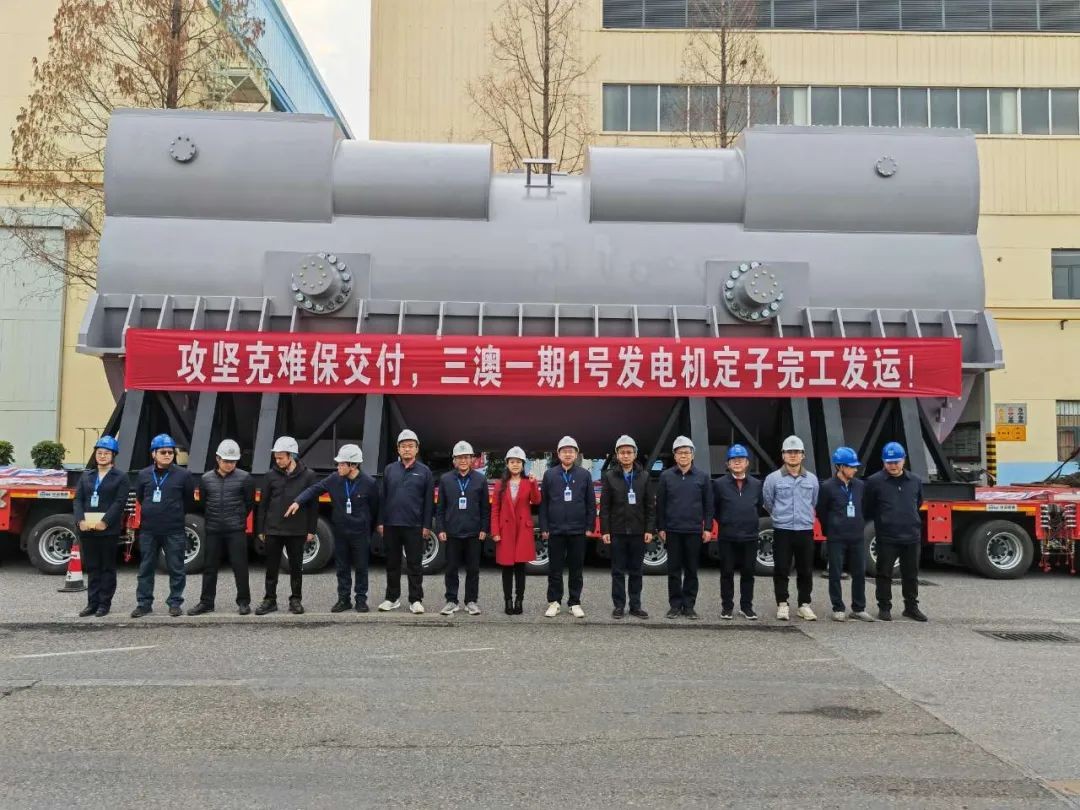

4月8日,三澳核電項目首臺華龍一號發電機定子順利到貨。本次發電機定子到貨是三澳核電項目1號機組常規島汽輪發電機組安裝的關鍵里程碑,為1號機組汽機平臺安裝工作全面啟動創造了條件。
2024-04-09
三澳核電項目智慧環境監測平臺項目獲新進展
近日,三澳核電項目智慧環境監測平臺項目的應用成果榮獲浙江省質量協會授予的“浙江省第一屆多維質量管理工具應用成果質量創新一等獎”。
2024-04-03
三澳核電項目1號機組下部堆內構件首次插堆完成
3月18日,三澳核電項目1號機組下部堆內構件首次插堆完成,標志著堆內構件正式進入安裝階段,為保障機組冷試奠定了堅實基礎。
2024-03-19
三澳核電項目1號機組首批安全級DCS相關設備順利到貨
3月5日,三澳核電項目1號機組安全級DCS項目出廠驗收測試總結會在廣利核公司上海分公司順利召開。經過各方的審查,一致認為三澳核電項目1號機組安全級DCS文件的出版狀態、產品功能/性能滿足合同及上游設計輸入文件的相關要求,驗收通過,相關設備具備出廠發貨條件。多樣性驅動系統作為首批安全級DCS相關設備于3月7日順利抵達現場。
2024-03-08

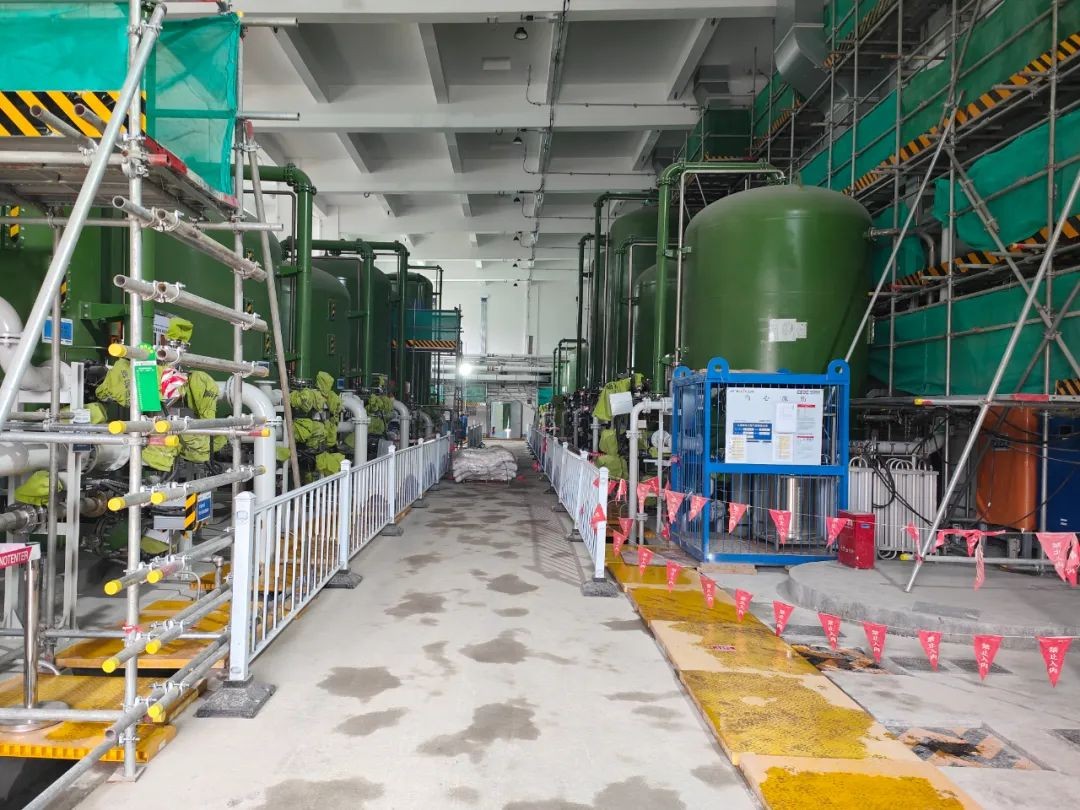

【實干開新局】三澳核電項目除鹽水生產系統正式投用
2月29日,三澳核電項目除鹽水生產系統正式投用。隨著系統發出啟動指令,除鹽水生產系統雙介質過濾器——活性炭過濾器——過濾水池——陽——陰床——混床整體投入運行,經過過濾和深度除鹽后制備的除鹽水各項水質指標滿足設計標準,系統產水一次合格,正式具備除鹽水生產能力。
2024-03-04
【數字化轉型】三澳核電項目一體化巡檢系統上線并在1LVM系統應用
3月1日,在蒼南核電技術部、維修部、運行部等部門共同努力下,一體化巡檢系統在三澳核電項目順利投產上線,并完成三澳核電項目首個維修移交系統(1LVM系統)的設備巡檢應用工作,標志著三澳核電項目在系統維護和設備管理工作方面初步實現了數字賦能。
2024-03-03

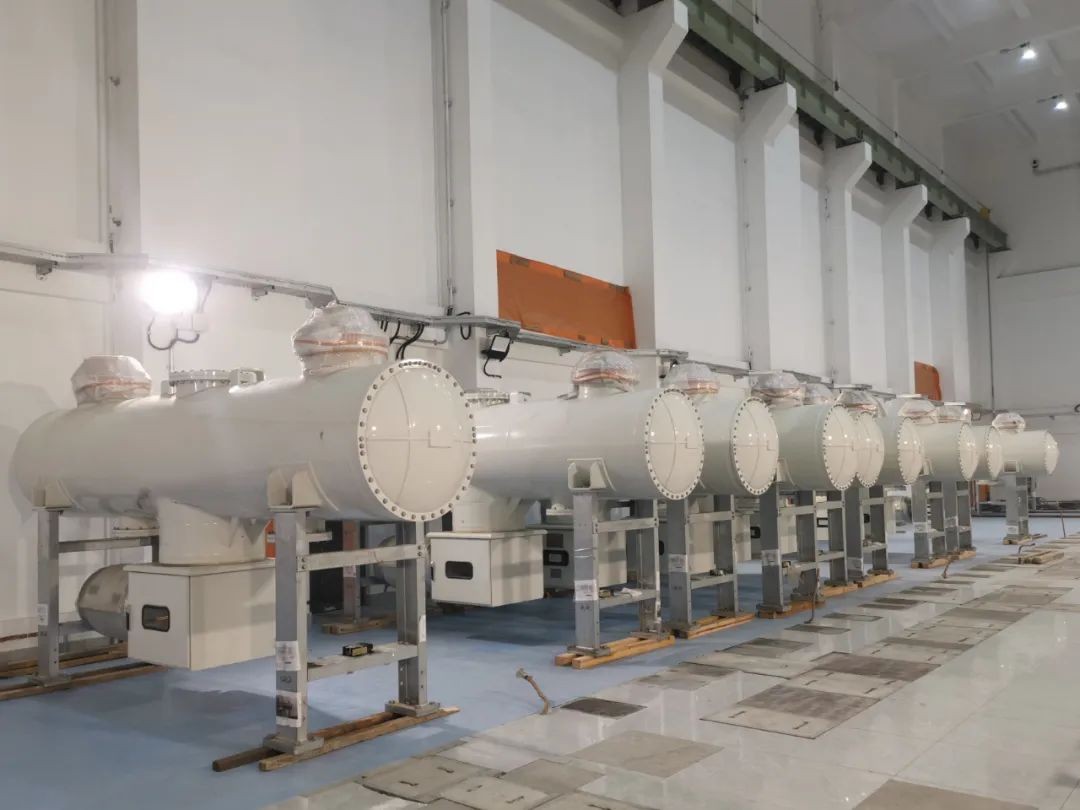

三澳核電項目500kV超高壓開關站安裝工作全面開展
3月1日,三澳核電項目BTB-500kV超高壓開關站內18臺500kV斷路器的順利引入,標志著三澳核電項目BTB超高壓開關站安裝工作全面開展。
2024-03-03
三澳核電項目1號機組主管道焊接完成
2月29日18點08分,三澳核電項目1號機主管道的最后一道焊口完成焊接,標志著始于2023年10月16日,歷時137天的主管道焊接工作高質量完成,為后續三澳核電項目1號機組核回路沖洗和機組冷試奠定了堅實基礎。
2024-03-01
中廣核防城港核電站4號機組獲頒運行許可證,華龍批量化建設迎來新進展
2月27日下午,中廣核廣西防城港核電站4號機組,獲得國家核安全局批準的運行許可證,向高質量投產商運邁出重要一步。
2024-02-28
中廣核三澳核電廠一期北護岸、取水工程施工傳來最新進展
2024年春節期間,中建筑港中廣核三澳核電廠一期北護岸、取水工程項目施工現場干勁不減、節奏不變,搶抓施工黃金期,全力保障項目建設快速、平穩推進,以高昂的工作斗志迎接2024年新春到來。
2024-02-19
一臺合格的核電站反應堆保護機柜是怎樣煉成的?
我是1KCS1101AR(反應堆保護機柜),作為核電站的“神經系統”,我在出廠前,必須前往上海(中廣核數科下屬廣利核公司上海分公司)修煉“武林絕學”,打通全身經脈,才能返回我的家鄉中廣核浙江三澳核電基地,使用我的“功夫”為電廠發電。
2024-02-05

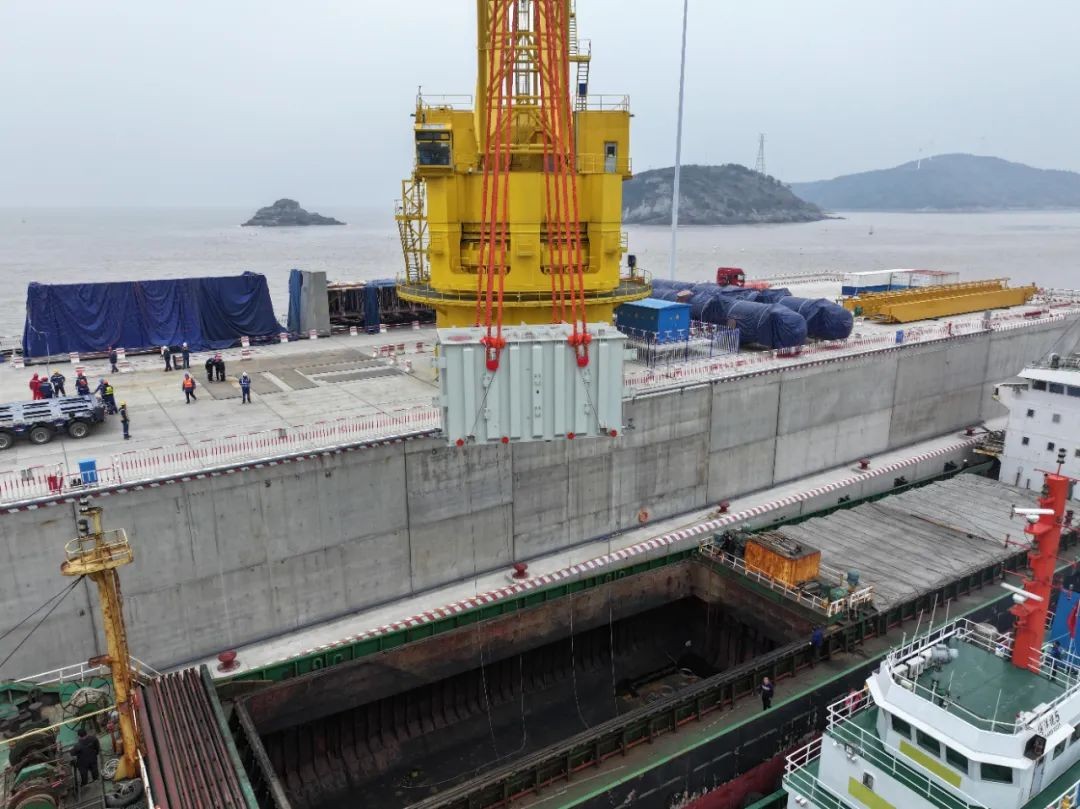

三澳核電基地1號機組首批主變壓器及廠用變壓器就位
1月28日至31日,三澳核電項目1號機組首批500kV主變壓器(B/C相)及廠用變壓器(A/B)順利抵達三澳核電基地并就位至1BTA變壓器平臺,標志著三澳核電項目1號機組主電源工程進度進入了新階段,為保障1號機組工程建設順利推進打下良好的基礎。
2024-02-02
三澳核電項目2號機組環吊具備可用條件
1月27日17時45分,三澳核電項目2號機組環吊順利完成載荷試驗,標志著在歷經近2個月的組裝、4個月的調試及載荷試驗后,三澳核電項目2號機組環吊正式具備可用條件,為2號核島主設備安裝奠定了堅實基礎。
2024-01-28
三澳核電項目1號機組220kV輔助電源工程正式投運
1月25日10時15分,在蒼南核電、中廣核工程、天津電建、中建二局、核鵬監理、東電一公司等單位的共同努力奮斗下,三澳核電項目1號機組220kV輔助電源系統完成送電并通過24小時試運行考核,標志著三澳核電項目1號機組220kV輔助電源工程正式投運
2024-01-25
三澳核電項目1號機組首批控制棒驅動機構部件到貨
1月17日,由上海第一機床廠有限公司承制的三澳核電項目1號機組控制棒驅動機構全部耐壓殼及鉤爪部件運抵三澳核電項目現場,為后續核島主設備安裝和機組冷試的順利開始提供了有力保障。
2024-01-18
