三門核電科技創新年終盤點
2024年,三門核電大力實施創新驅動發展戰略,全面貫徹黨的二十屆三中全會精神,認真落實習近平總書記對核工業和中核集團的重要指示批示精神,嚴格落實集團公司和中國核電工作要求,充分發揮企業科技創新的主體地位,以科技創新助力機組運行和工程建設,譜寫出三門核電高質量發展的新篇章。
2025-01-07
三門核電4號機組發電機定子吊裝就位
12月18日18點28分,歷時9個小時,三門核電二期工程4號機組發電機定子正式吊裝就位,標志著二期工程2024年最后一個里程碑節點順利實現,至此年度14個里程碑全部完成,為常規島廠房封閉及汽輪發電機組全面轉入安裝奠定了堅實的基礎。
2024-12-20
三門核電4號機組反應堆壓力容器吊裝就位
10月22日16時18分,三門核電4號機組反應堆壓力容器順利就位,標志著核島主設備安裝正式拉開序幕,為后續一回路主管道關鍵路徑施工創造良好先決條件。壓力容器為核島關鍵主設備之一,其凈重約271噸,就位于核島反應堆廠房中心位置,是一回路冷卻劑重要壓力邊界。為高效推進設備就位,上海核工院充分借鑒3號機組壓力容器吊裝過程經驗反饋,全面梳理人、機、料、法、環等先決條件,秉承六個一一體化管理要求,協同各參建單位,以日協調會議機制,逐條落實各項...
2024-10-23
三門核電3號機組常規島最后一個主設備到貨
10月13日,三門核電3號機組最后一套低壓內缸運抵現場,至此3號機組汽輪機組低壓缸全部到貨,為3號機組常規島設備安裝提供了堅實保障?!蛪簝雀淄鏖g隙測量▲第3套低壓內缸發運▲第3套低壓內缸到貨三門核電二期工程單機組共有3套低壓內缸,一套低壓內缸分為上、下兩個模塊,是常規島汽輪機的關鍵設備。低壓內缸上部模塊約90噸,下部模塊約100噸。低壓內缸制造工藝難度大、周期長、精度要求高,制造過程包含裝焊、合金堆焊、無損探傷、機加工、...
2024-10-15
三門核電4號機組鋼制安全殼二環吊裝就位
9月24日上午9點2分,三門核電4號機組鋼制安全殼(CV)二環吊裝就位,為4號機組核島反應堆廠房后續施工創造了有利條件。
2024-09-24
三門核電4號機組常規島首個大件設備吊裝就位
9月7日,三門核電4號機組除氧水箱就位,這是該機組第一個吊裝完成的大件設備,為后續常規島廠房封閉及安裝工作創造了有利條件。
2024-09-08
三門核電3號機組核島鋼制安全殼頂封頭就位
9月6日,中核集團旗下中國核電投資控股的三門核電3號機組,核島鋼制安全殼頂封頭順利吊裝就位。
2024-09-07
三門核電3號機組核島鋼制安全殼頂封頭就位
9月6日,中核集團旗下中國核電投資控股的三門核電3號機組,核島鋼制安全殼頂封頭順利吊裝就位。
2024-09-07
三門核電4號機組汽機房行車可用里程碑節點完成
8月28日下午,三門核電4號機組常規島汽輪機廠房兩臺行車完成投用前所有性能試驗,浙江省特種設備科學研究院同意頒發特種設備檢驗證書,標志著三門核電4號機組汽機房行車可用里程碑節點順利完成,為后續常規島主設備及管道閥門的安裝奠定了堅實基礎。
2024-08-29

三門核電3號機組環吊吊裝就位
三門核電3號機組環吊(MH01)橋架于8月25日16時38分吊裝就位,小車于8月27日14時58分吊裝就位,整個過程安全、質量可控。
2024-08-28

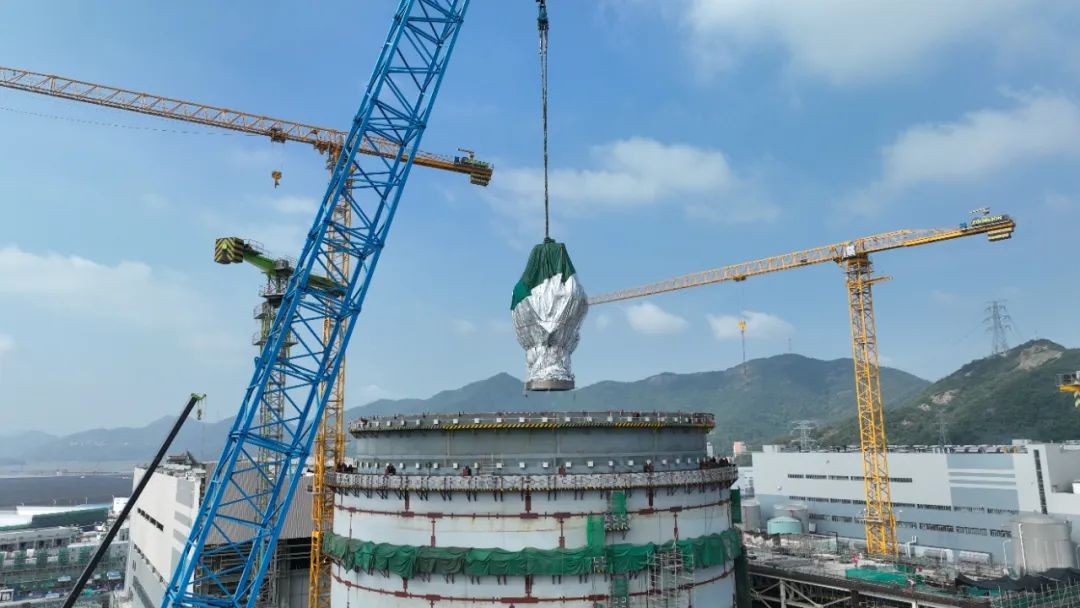

三門核電3號機組一體化堆頂組件(IHP)吊裝完成
8月23日10時16分,三門核電3號機組一體化堆頂組件(IHP)完成拼裝,并運輸吊裝引入進反應堆廠房,為3號機組核島工程主線進度按期實現創造了良好條件。
2024-08-24

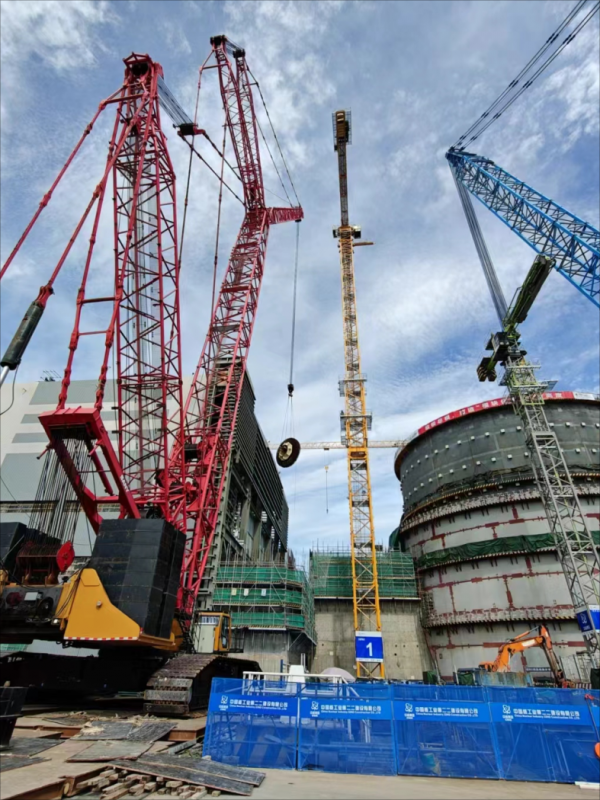

奧運季,三門核電現場跨欄跑第一跨澆筑完成
8月7日17時32分,歷經19個小時的連續奮戰后,三門核電3號機組常規島跨欄跑的第一跨:10.7米層樓板澆筑作業順利完成,混凝土總澆筑量351.5立方米。
2024-08-08
100%合格 | 三門核電3號核島主蒸汽管道首道焊口焊接完成
8月3日,由中核五公司承建的三門核電二期工程3號核島主蒸汽管道首道焊口焊接順利完成,一次拍片合格率100%,整個過程安全質量可控。
2024-08-06
三門核電首個全省重點實驗室獲批
近日,浙江省科學技術廳公布了浙江省第二批全省重點實驗室認定結果,由三門核電牽頭申報的“全省先進壓水堆水化學技術和材料研究重點實驗室”通過了省科技廳的評審和論證。
2024-07-28
三門核電召開2024年第二次安全生產委員會會議
7月18日,三門核電組織召開2024年第二次安全生產委員會會議。會議由公司黨委書記、董事長、安全生產委員會主任陳國才主持。
2024-07-19
