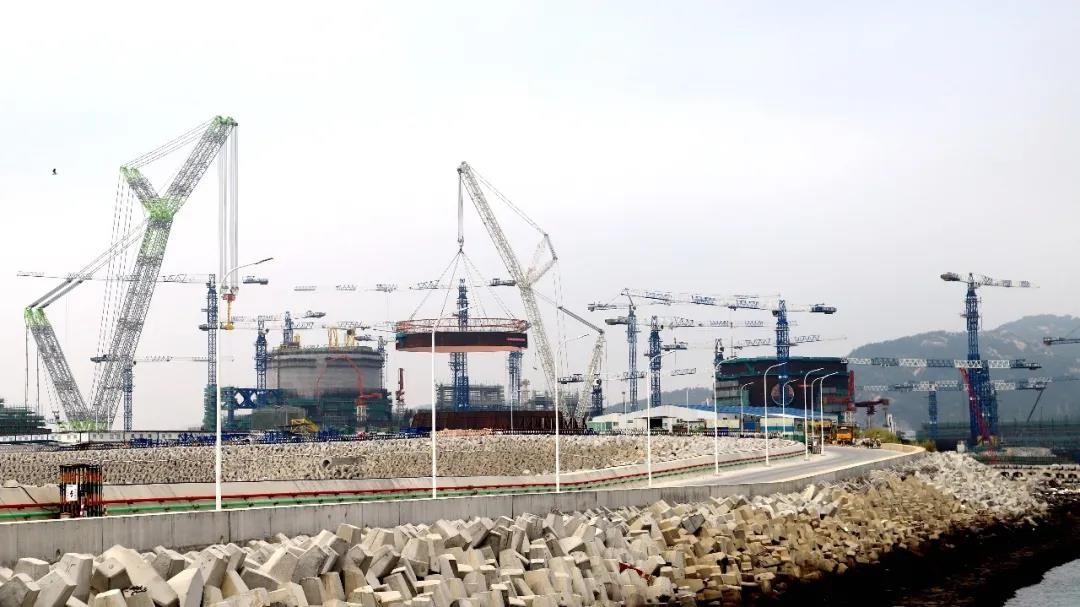

10月是“攻堅月”,也是“收獲月”。繼1號機組反應堆壓力容器10月19日吊裝成功之后,時隔僅1天,10月21日,漳州華龍再傳捷報——漳州核電2號機組核島鋼襯里模塊6安全穩妥吊裝就位。

2021年10月21日5:30,天還沒亮,各單位都在有條不紊地進行2號核島鋼襯里模塊6起吊檢查。

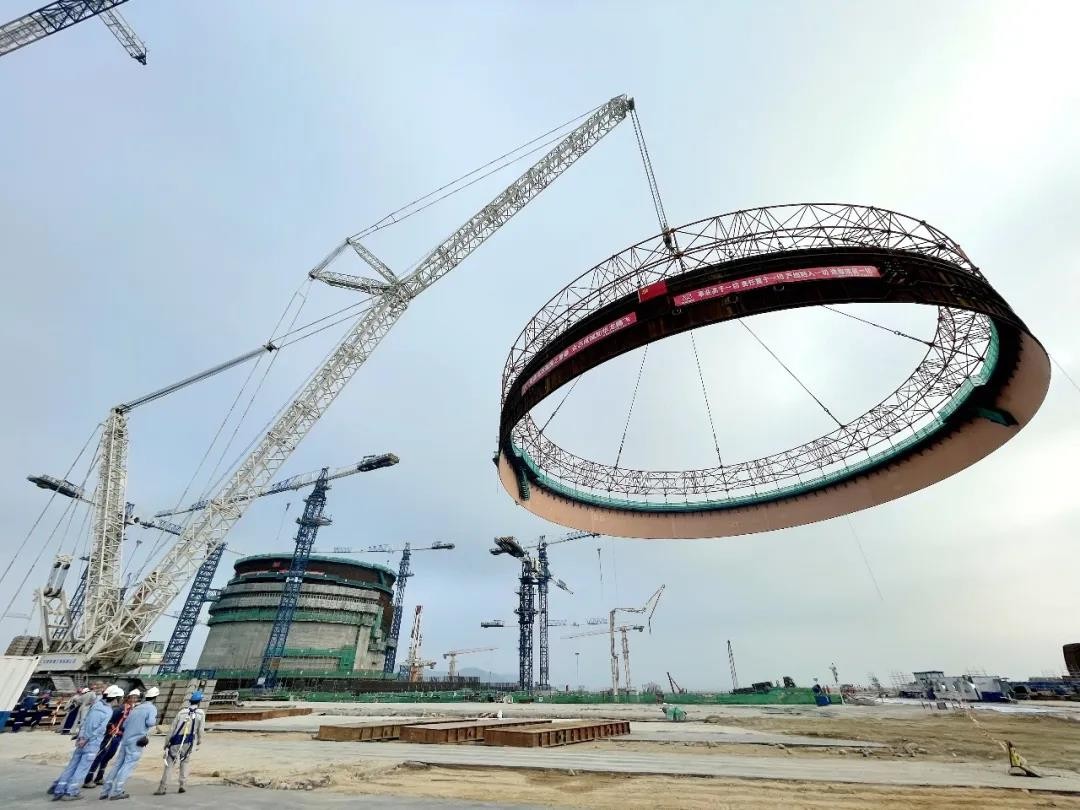

6:06天亮具備吊裝視線條件以后,隨著吊裝總指揮的一聲令下,1600噸履帶吊將模塊6穩穩吊起,經過試吊、旋轉、帶載行走等一系列吊裝程序,最后于7:50安全穩妥地就位于模塊5上口處。
漳州核電2號機組核島鋼襯里模塊6上下口直徑均為46.812米,模塊整體高度4.96米,筒壁重量50.19噸,吊裝總重量約為118.95噸,吊裝就位后模塊底標高達到32.515米。

奮進十四五,華龍新記錄。2021年以來,漳州華龍1-2號機組全面進入工程建設高峰期,中國核電工程有限公司漳州項目部服務大局、精于管控、贏在執行,本次漳州核電2號機組鋼襯里模塊6吊裝成功,彰顯了中核工程多機組同時推進的總承包管理水平。
