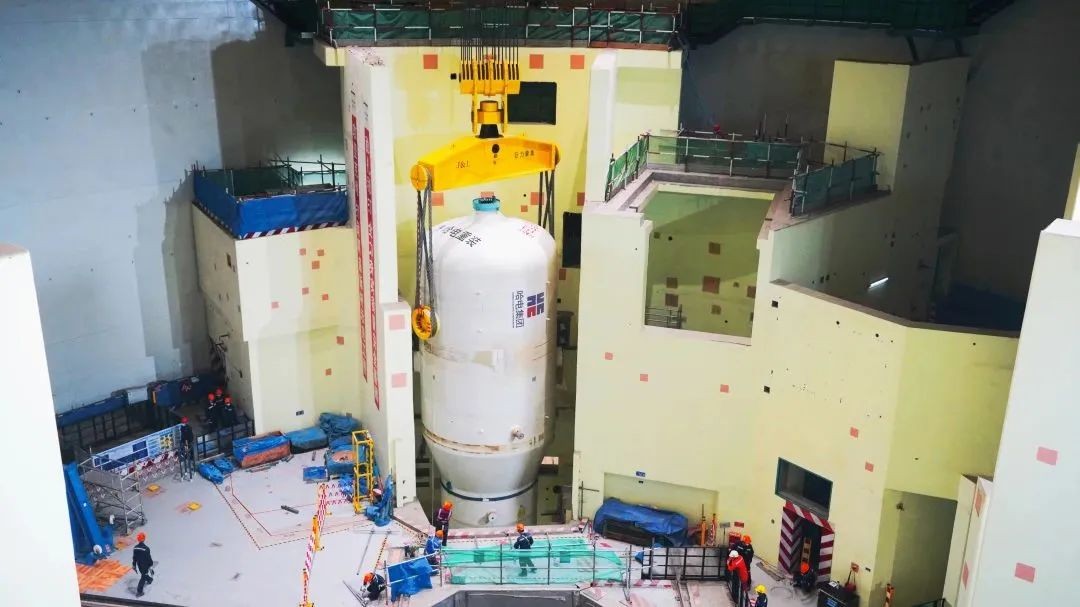

12月3日,“華龍一號”太平嶺核電1號機組首臺蒸汽發生器順利吊裝就位。

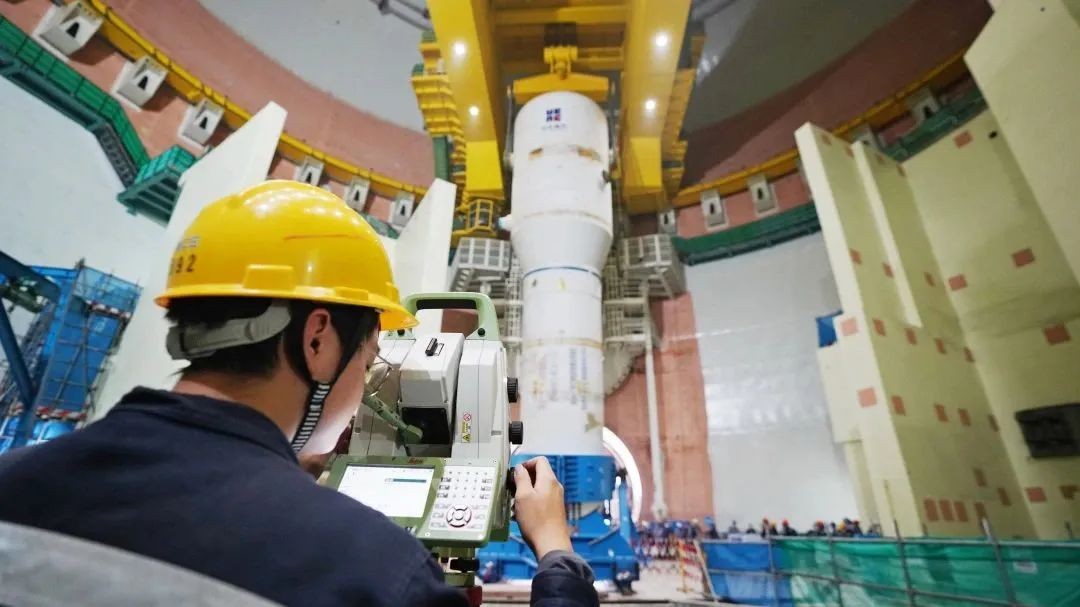

此次吊裝的蒸汽發生器凈重390噸,長21.15米,是“華龍一號”核電堆型所有主設備中體積最大的設備。根據施工計劃,需在15天內完成運輸、滾轉、吊裝、牽引以及翻轉就位等一系列復雜的工序。不僅如此,在原有工序的基礎上新增為期3天的臨時性附件拆除工作,這對按目標計劃完成吊裝任務是極大的挑戰。為此,太平嶺項目部編制數字化施工方案,結合沙盤推演進行可視化交底,反復進行施工預演,梳理邏輯優化點。在確保質量安全可控的前提下,通過將受限空間作業調整至翻轉就位后進行、減少腳手架反復搭拆次數等方法,有效縮減工期,最終提前完成蒸汽發生器吊裝就位任務,為后續兩個環路蒸汽發生器吊裝工作積累了寶貴的實踐經驗。

蒸汽發生器是核電站一、二回路的樞紐,作為熱交換設備,是將一回路冷卻劑中的熱量傳遞給二回路,以產生飽和蒸汽供給二回路的動力裝置。因此被形象地稱為“核電之肺”。

目前太平嶺核電1號機組核島安裝已全面進入沖刺攻堅階段,太平嶺項目部全體員工將始終保持鐵軍優良傳統,踔厲奮發,勇毅前行,高標準高質量全力推進“華龍一號”太平嶺核電建設。
