在迎峰度夏能源保供的關鍵時期,中廣核“華龍一號”批量化建設正穩步推進,各在建核電項目重要節點,按計劃有條不紊開展,建設現場安全穩定有序。
廣東陸豐核電項目
5、6號機組完成多項工程建設任務

6月3日,陸豐核電項目5、 6號機組建設,同步推進關鍵工程節點,首臺全范圍模擬機正式投用。

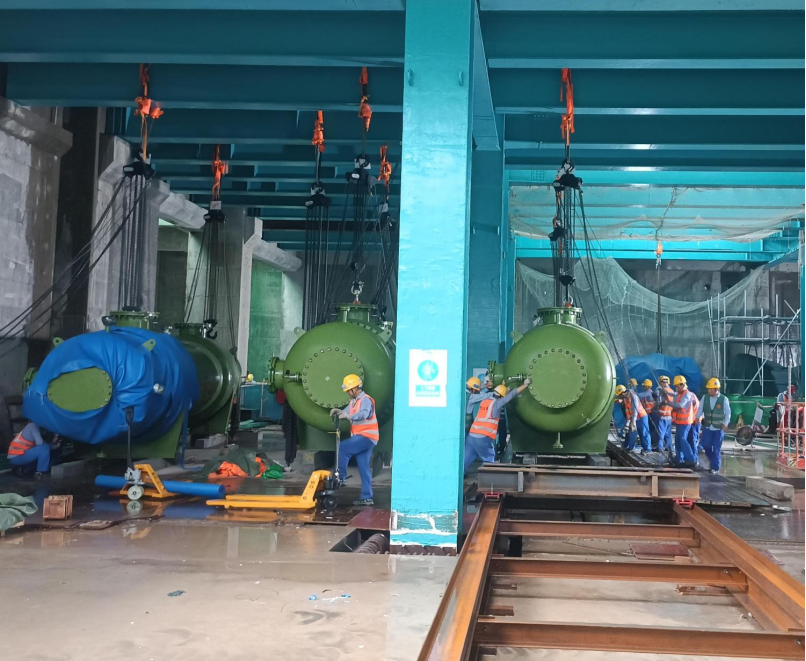

5號機組常規島三臺閉式冷卻水換熱器完成吊裝,為常規島管道安裝上量奠定了基礎,主控室精裝修完工交安,通過交叉施工優化提前實現里程碑節點,為控制區建設創造條件。

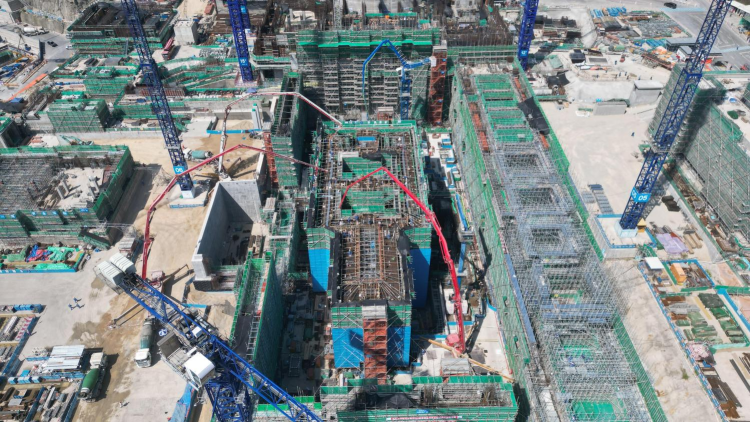

6號機組核島反應堆廠房施工集成平臺,完成最后一次頂升,歷經16次精準升降,驗證“內外殼同步施工”技術,這也標志著該集成平臺頂升階段圓滿收官。與此同時,常規島汽機運轉層歷時29小時的施工,完成了2308立方米混凝土澆筑。
廣東太平嶺核電項目
3號機組主體工程開工建設

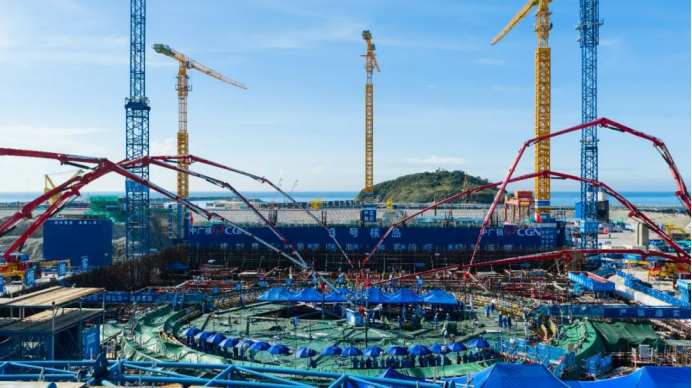

6月10日,太平嶺核電3號機組完成核島第一罐混凝土澆筑,標志著主體工程建設開工。太平嶺核電始終堅持最高標準、最嚴要求推進項目建設充分吸收集團內外部核電項目,建設經驗打造“安全高、質量優、性能好”的三代核電精品工程。
廣東太平嶺核電項目
3號機組主體工程開工建設

6月10日,三澳核電1號機組熱態性能試驗圓滿完成,作為裝料前關鍵檢驗,為后續并網發電等重要節點筑牢基礎。

6月16日,三澳核電2號機組220kV輔助變壓器完成24小時空載試運行,標志著220kV輔助電源實現可用,提前對接 “迎峰度夏” 保電需求,為機組冷試提供電源保障。
福建寧德核電項目
5、6號機組迎來建設新階段

6月19日,寧德核電項目6號機組順利完成基坑驗槽檢查,隨著該節點的落地,5、6號機組即將迎來雙機組同時建設的新階段,為實現“十五五”期間兩臺機組商運目標筑牢根基。
從設備安裝到系統調試再到模擬機投用,“華龍一號” 各項目持續深入踐行 “嚴慎細實” 工作作風,安全有序推進項目建設,“華龍一號” 將持續為我國清潔電力供應注入強勁“硬核”動力,助力能源結構優化與綠色低碳發展 。
