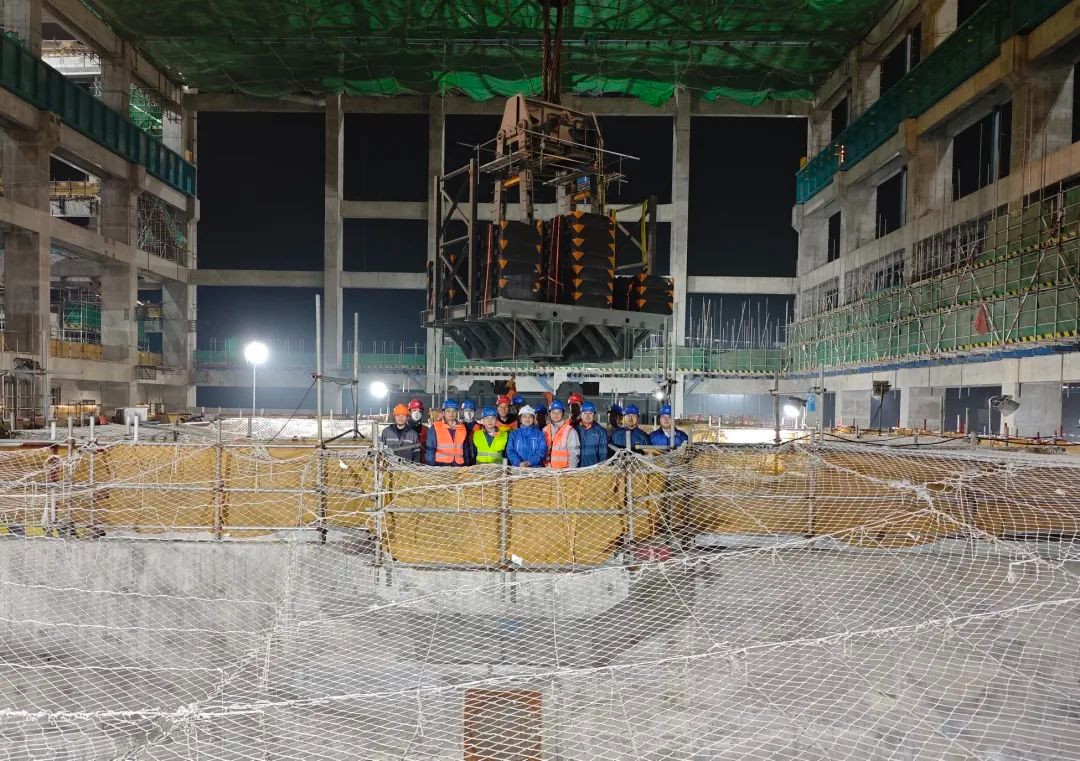

三澳核電項目1號機組完成ASP水箱吊裝
1月11日16時08分,中核華興承建的三澳核電項目1號機組最后一個ASP水箱模塊正式起吊,歷時48分鐘,成功安置于1號機組反應堆廠房外壁頂部。至此,三澳核電項目1號機組20個ASP水箱模塊全部順利吊裝完成,標志著ASP水箱模塊化先進建造技術在三澳核電項目順利實施,為后續外穹頂施工和熱試節點奠定了堅實基礎。
2024-01-13
三澳核電項目1號機組常規島主行車具備可用條件
2023年12月31日23時58分,三澳核電項目1號機組常規島主行車主起升動載試驗完成,標志著1號機組常規島主行車載荷試驗全部完成,主行車具備可用條件,為后續汽輪發電機組等大型設備及其輔助設備的引入奠定了堅實的基礎。
2024-01-03

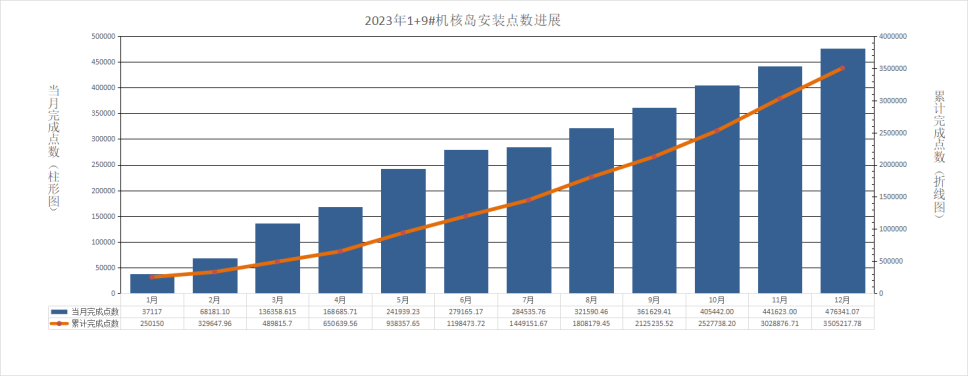

三澳核電項目一期工程核島安裝實現350萬點高目標
截至2023年12月30日,三澳核電項目一期工程核島安裝I標段(中核五公司負責)累計完成307.6萬點,III標段(中電建負責)累計完成42.9萬點,1號機組核島在FCD+36累計完成工程量達350.5萬點,完成2023年度高目標計劃。
2024-01-02
三澳核電項目1號機組安全廠房主體結構全面封頂
12月28日,中核華興承建的三澳核電項目1號機組安全廠房BSB2區、BSC環區兩處屋面板相繼完成混凝土澆筑,為后續房間按時移交奠定了堅實的基礎。至此,1號機組安全廠房主體結構全面封頂。
2023-12-29
三澳核電項目首張維修工單“破殼”啦!
12月22日至25日,三澳核電項目首張維修工單——1LVM系統(直流及不間斷電源系統)配電盤整治性檢修工作順利完成,開啟了三澳核電項目設備維修的新篇章。
2023-12-28

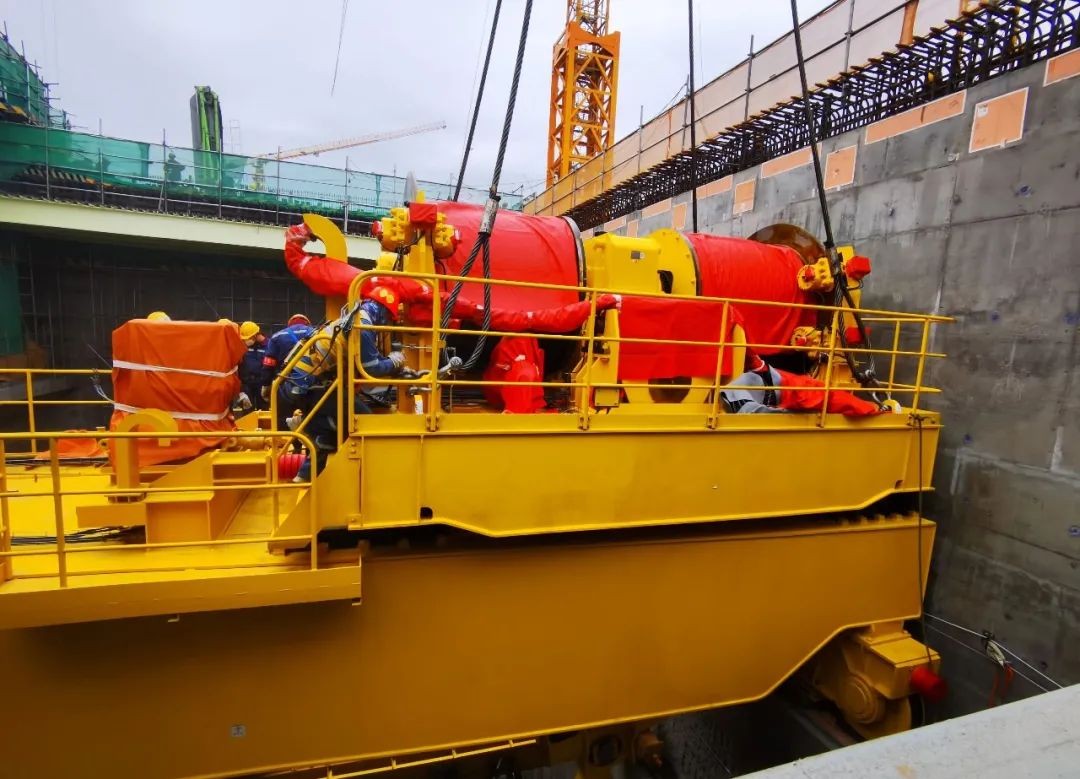

三澳核電項目1號機組燃料廠房3臺吊車引入
12月23日15時20分,三澳核電項目1號機組燃料廠房130噸乏燃料容器吊車引入,標志著1號機組燃料廠房3臺吊車的引入工作全部完成。
2023-12-24
?三澳核電項目1號機組核輔助廠房封頂
三澳核電項目1號機組核輔助廠房為現澆鋼筋混凝土結構,主體結構分為地下3層,地上7層,主要用于核輔助系統設備及管道布置和廢物存放,承擔著廢物貯存、處理及裝卸的重要任務。三澳核電項目1號機組核輔助廠的順利封頂,為后續核回路沖洗、三廢系統安裝等工作奠定了堅實基礎,有效推動“華龍一號”高質量建設。
2023-12-23

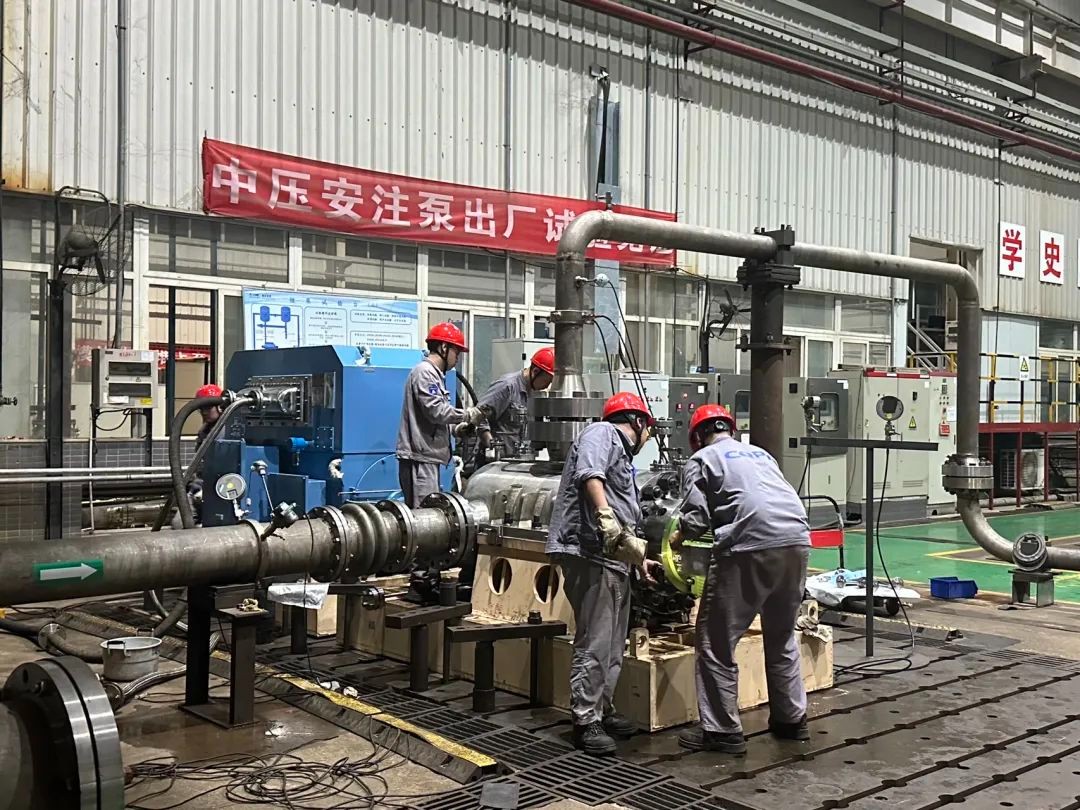

三澳核電項目首臺中壓安注泵到貨
12月17日,三澳核電項目首臺中壓安注泵到貨。該設備從重慶發貨,橫跨嘉陵江大橋,駛過朝天門,歷時4天抵達。
2023-12-19
三澳核電項目1號機組首臺非安全級DCS盤柜順利引入
12月13日,在蒼南核電、中廣核工程蒼南項目部、中核五公司的共同見證下,三澳核電項目一期1號機組首臺非安全級DCS(數字化控制系統)盤柜順利引入電子設備間。該批機柜于12月12日從上海發出,在三澳核電基地首次實現24小時內設備從出廠、到貨、引入的流程,為后續盤柜順利引入奠定了堅實基礎。
2023-12-15
鑄造“國之重器” 自主技術賦能三澳核電站建設
東海之濱,海闊浪涌。在浙江最南端的海岸線上,我國首個民營資本參股投資的核電項目——中廣核浙江三澳核電站雛形已現。中國證券報記者近日在該項目建設現場調研了解到,隨著該項目2號機組順利完成穹頂吊裝,我國自主研發的三代核電“華龍一號”機組的各個重要部件正在陸續入場安裝。
2023-12-14

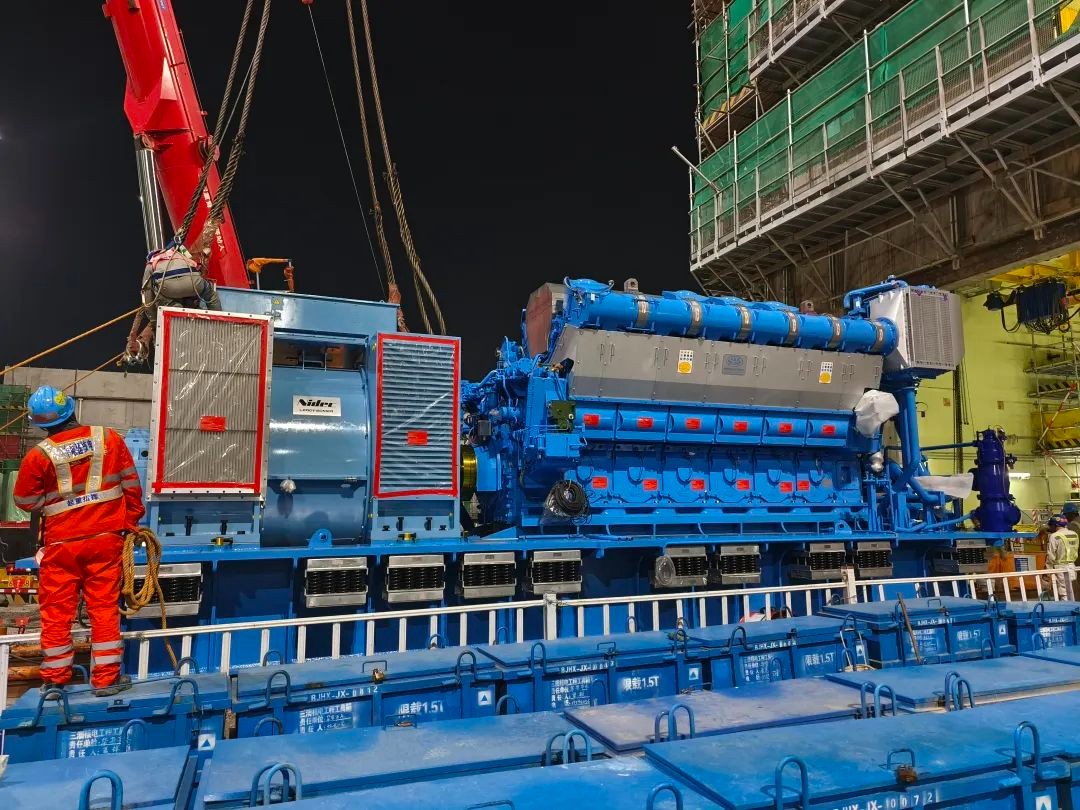

三澳核電項目1號機組3臺應急柴油發電機組全部順利引入
12月11日,三澳核電項目1號機組第3臺應急柴油發電機組(1LHR)順利就位,標志著1號機組應急柴油發電機組的引入工作全部順利完成。本次應急柴油發電機引入工作始于9月18日,共歷時84天。
2023-12-13
三澳核電項目1號機組除氧器到貨
12月5日,三澳核電項目1號機組除氧器順利到達現場重件碼頭。
2023-12-06
扎實開展國產化核安全設備監督 推動核電產業鏈高質量發展
核安全設備國產化程度的提升,有利于實現核電產業鏈安全穩定與自主可控,又有利于提高我國核電經濟性和國際競爭力。后續,華北監督站會進一步加強對核電營運、工程建設、設備制造等產業鏈相關單位的監督檢查,督促其落實主體責任,共同保障核電安全發展。
2023-12-01
國內領先!“三澳核電質量簽點電子化”項目順利通過行業專家評審
11月15日,中國核能行業協會在浙江省溫州市組織召開了“三澳核電質量簽點電子化”項目專家評審會。評審組經過認真討論與專業分析后一致認為,該項目運行效果良好、切實起到提質增效、防造假的效果,達到國內領先水平。
2023-11-24
生態環境部(國家核安全局)核設施安全監管司到蒼南核電現場調研
11月9日,生態環境部(國家核安全局)核設施安全監管司(以下簡稱“核一司”)一級巡視員兼副司長巢哲雄帶隊到蒼南核電現場調研。蒼南核電黨委書記、董事長李樂曉陪同調研活動。
2023-11-11
