徐大堡核電站:我國緯度最高的正在崛起的“零碳”能源基地
徐大堡核電站是目前我國緯度最高的核電站,開工于十四五之初的2021年,是遼寧十四五期間,單體投資最大的清潔能源項目之一。待6臺機組全部投產后,徐大堡核電每年可提供:540億千瓦時以上的清潔電力,年節約燃煤1920萬噸,年減排二氧化碳5670萬噸,相當于36萬公頃森林1年的吸收量。
2025-09-28
徐大堡核電廠3號機組500kV倒送電順利完成
9月12日,徐大堡核電廠3號機組500kV倒送電順利完成,機組主/廠變啟動試驗及假負載試驗安全完成,送電后新安裝設備參數符合設計要求、運行穩定,為3號機組冷試工作的電源供應提供了堅實的保障。500kV倒送電是徐大堡核電廠3號機組工程建設的重要里程碑之一。面對時間緊、任務重的挑戰,遼寧核電認真落實集團公司追求卓越年專項行動要求,科學規劃、務實創新,與各參建單位緊密協作、規范操作,從用電報裝、土建安裝、系統聯調,到涉網協調及安全送電,各...
2025-09-15

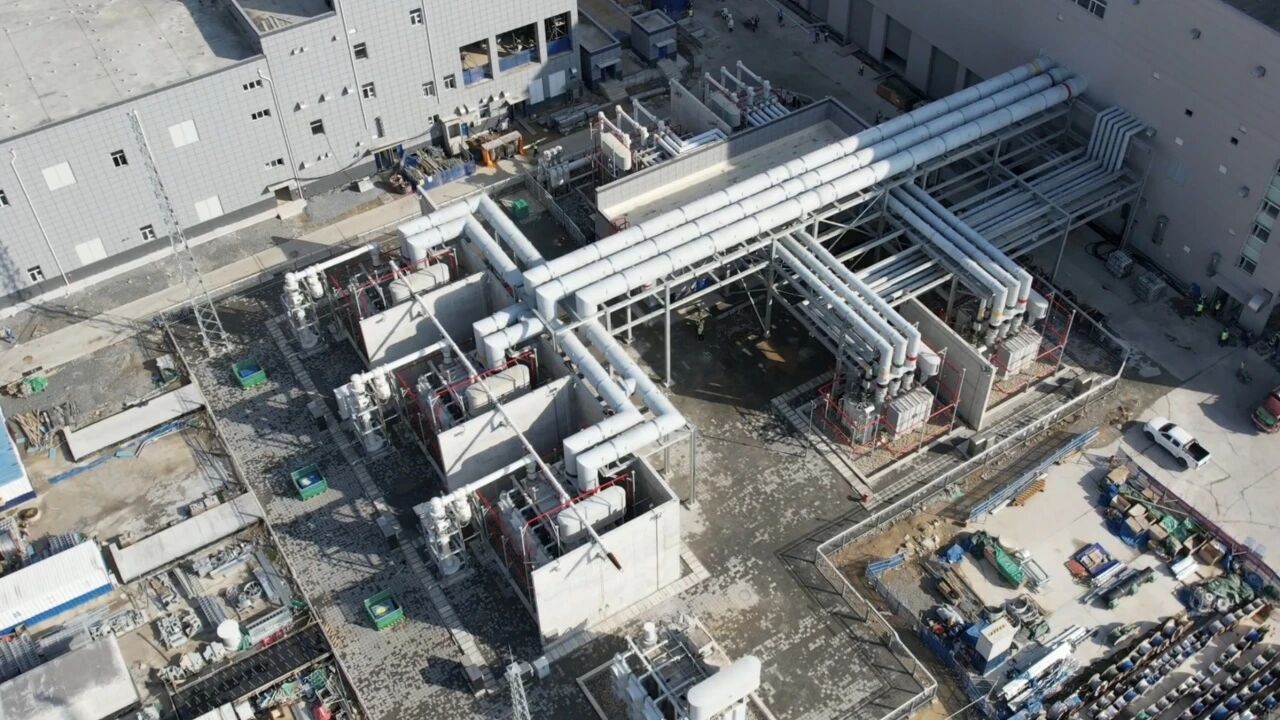

徐大堡核電廠1號機組反應堆壓力容器頂蓋組件通過出廠驗收

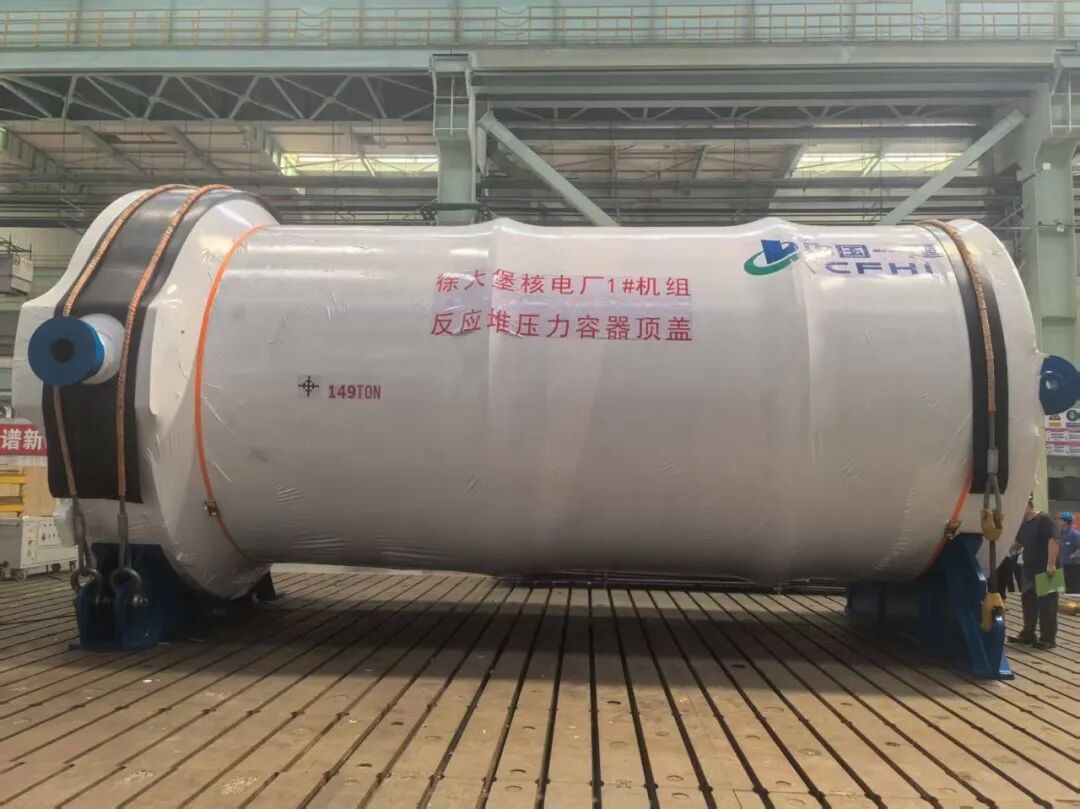

近日,徐大堡核電廠1號機組反應堆壓力容器頂蓋組件順利通過出廠驗收,標志著該機組核島核心設備交付取得關鍵進展。作為核島的重要設備組件,驗收組嚴格核查設備外觀、尺寸、標識及技術文件,確認設備達標并具備發運條件,為后續一體化堆頂裝置拼裝、鋼制安全殼頂部封頭就位提供了有力支撐。為保障交付,遼寧核電設備采購處以集團公司追求卓越年專項行動為抓手,成立壓力容器頂蓋組件交付專項組,選派兩名資深設備工程師駐廠跟蹤制造進度、解決現場...
2025-09-03
從精準吊裝到關鍵澆筑,徐大堡核電同天實現雙節點

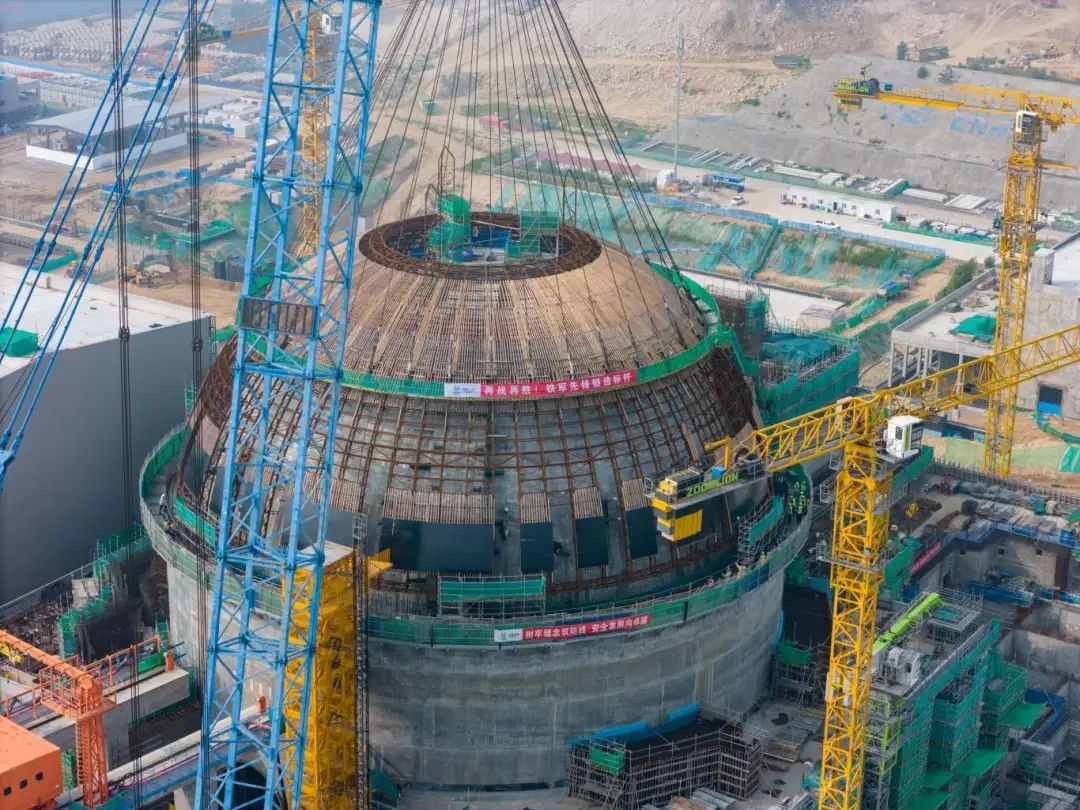

8月15日,中國最北端核電建設現場攻堅熱潮涌動。中核二二承建的徐大堡核電項目在一天之內科學組織、連續作戰,相繼攻克4號機組外層安全殼支撐網架吊裝與3號機組穹頂結構關鍵環節——非能動水箱頂板澆筑啟動兩大攻堅任務,實現工程建設的重要突破。凌晨5時16分,攻堅首戰打響。徐大堡核電4號機組反應堆廠房外層安全殼穹頂模板支撐網架模塊吊裝作業正式啟動。歷經4小時52分的精心操作與精準控制,該關鍵網架模塊于10時8分成功吊裝就位。此次吊...
2025-08-18
徐大堡核電1號機組首個建安大型模塊順利實施

7月25日,徐大堡核電1號機組50廠房屋頂建安大型模塊順利吊裝,標志著項目建安模塊化施工取得實質性進展。50廠房屋頂建安大型模塊為徐大堡核電1,2號機組土建鋼結構+安裝大宗材料模式的首個模塊,共安裝管道支架43個、消防管道72米、通風支架62個、風管72節、電氣支架17個、托盤50米,是項目全面推進模塊化施工的重要里程碑。為確保1號機組50廠房屋頂建安模塊順利推進,徐大堡項目強化與遼寧核電、中核工程、中核咨詢等上游單位聯動協同,統籌推進...
2025-07-29

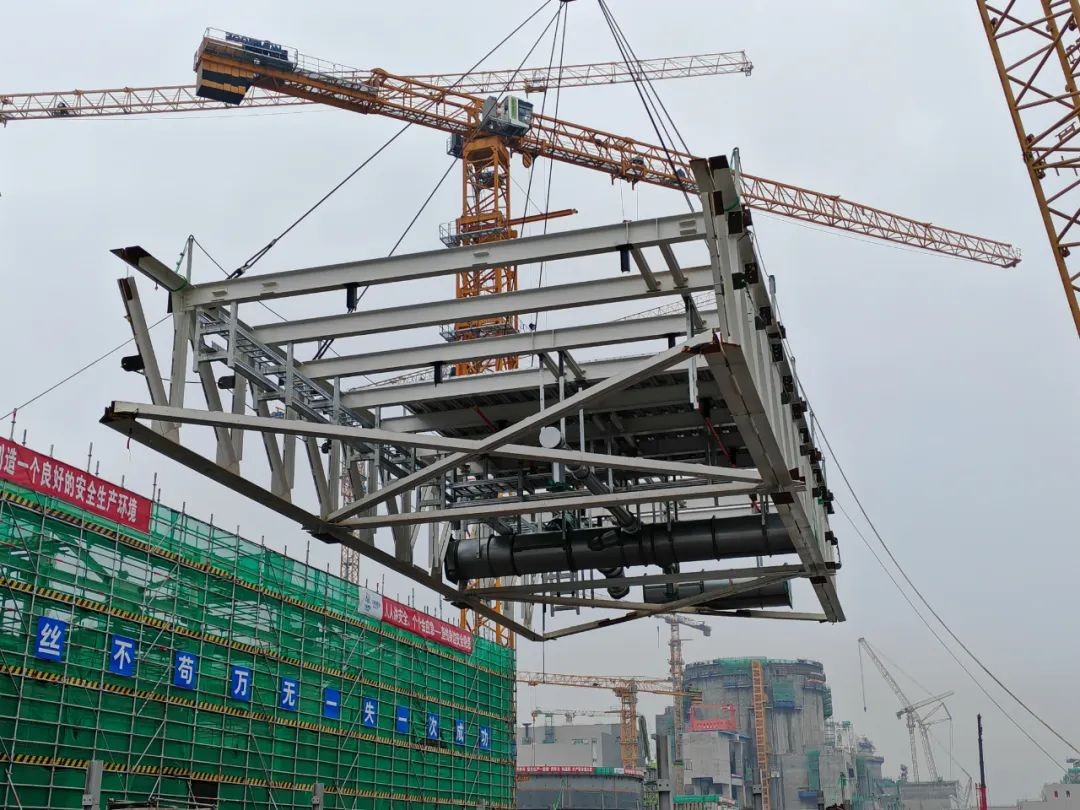

徐大堡核電廠1號機組首臺蒸汽發生器一次側水壓試驗順利完成
近日,徐大堡核電廠1號機組首臺蒸汽發生器一次側水壓試驗在東方電氣(廣州)重型機器有限公司順利完成。蒸汽發生器是核蒸汽供應系統的主要設備之一,一方面將反應堆所產生的熱量傳遞給二次側工作介質水,使水成為飽和蒸汽從而推動汽輪發電機發電;另一方面發揮著將一回路系統與二回路系統隔離的作用。為做好設備供貨的過程管控,遼寧核電聯合中國核動力研究設計院與東方電氣共同建立了徐大堡1號機組蒸發器黨員聯合攻堅隊,逢山開道遇水搭橋,突破...
2025-06-23
徐大堡核電廠1號機組首批核級機械模塊Q223、Q233、Q240順利發貨交付
近日,徐大堡核電廠1號機組核反應堆廠房首批核級機械模塊Q223、Q233、Q240在大連船舶重工集團有限公司制造完成并順利通過出廠驗收,發貨交付徐大堡核電項目現場。面對該批設備采購交付滯后、技術要求高、制造工藝復雜、工期緊張等多重挑戰,遼寧核電聯合中國核電工程有限公司、設計院及大連船舶重工集團成立項目團隊,實施聯合辦公機制,對設備質量、進度、技術問題進行日跟蹤、周評估動態管控,第一時間破解設計、技術及工藝難題,歷經3個月成功...
2025-06-04

徐大堡核電廠4號機組主儀控系統首批倒送電相關機柜順利發運到場
近日,由北京廣利核系統工程有限公司承制的徐大堡核電廠4號機組主儀控系統首批倒送電相關機柜順利發運到貨,標志著4號機組主儀控系統設備供貨工作正式拉開序幕。在順利完成徐大堡核電廠3號機組數字化控制系統(以下簡稱DCS)設備供貨任務后,遼寧核電與廣利核持續保持高效協作,將3號機組DCS設備在工廠測試、現場安裝及調試階段的經驗反饋落實到4號機組設備生產制造環節中;同時,結合3號機組現場施工的實際情況,科學優化4號機組設備到貨批次,確保...
2025-05-22
徐大堡核電廠3號機組主控室值班全面啟動
5月19日,在習近平總書記中俄核能合作項目開工儀式上發表重要講話四周年之際,徐大堡核電廠3號機組主控室值班全面啟動。遼寧核電生產準備總經理、工會主席張迅參加啟動活動。活動要求:一是要壓實安全生產主體責任,將習近平總書記的殷殷囑托落實到崗位責任中去;二是要嚴格執行24小時運行值班制度,進一步完善應急預案,確保系統穩定運行;三是要牢守核安全底線,以操縱員取照考試為契機,打造一支知敬畏、懂規則、守底線的運行團隊。四年來,遼寧核電...
2025-05-20

徐大堡核電廠1號機組反應堆廠房重要非核級機械模塊KQ22、KQ23順利發貨交付
近日,徐大堡核電廠1號機組反應堆廠房重要非核級機械模塊KQ22、KQ23在大連船舶重工集團有限公司制造完成,順利發貨交付。KQ22、KQ23是反應堆廠房化學與容積控制系統主要設備底位模塊和高位模塊,是核島關鍵路徑上的核心設備。為解決該模塊在設計、采購、制造等各方面存在的制約問題,遼寧核電聯合中國核電工程有限公司成套設備中心、設計院共同選派專業管理人員駐廠協調,并與大船重工集團創新建立聯合辦公機制,對設備質量和進度實施日跟蹤、...
2025-05-11
徐大堡核電廠1號機組反應堆壓力容器完成出廠驗收
近日,徐大堡核電廠1號機組反應堆壓力容器順利完成出廠驗收。反應堆壓力容器是核島核心設備。在設備出廠驗收過程中,專業組分別從設備外觀、尺寸、標識規范性及文件完整性等多個維度,開展了嚴格細致地檢查,最終順利完成驗收工作,確保設備具備發運條件。為保證反應堆壓力容器供貨質量及進度,遼寧核電設備采購處在公司黨委和總經理部的統籌領導下,積極構建高效協同機制:對內與項目控制處、工程管理處等部門密切配合,根據現場工程實際進度需求,科...
2025-05-08
遼寧核電順利通過徐大堡核電廠3、4號機組首批操縱人員考試考前檢查
近日,國家能源局核電廠操縱人員資格審查委員會委托專業技術支持單位,組織專家對徐大堡核電廠3、4號機組首批操縱人員模擬機考試、現場考試的準備情況開展檢查與評審。公司生產準備總經理張迅、外部專家組及相關人員出席會議。檢查組認真聽取了關于徐大堡核電廠 3、4 號機組首批操縱人員模擬機及現場考試準備情況的匯報,隨后進行了模擬機典型場景現場測試、文件檢查以及現場考試場地檢查等工作。經過全面、細致的評審,專家組一致認為徐大...
2025-04-28
中國核能行業協會對徐大堡核電廠3號機組開展冷試沙盤推演
4月14日至18日,徐大堡核電廠3號機組冷試沙盤推演在徐大堡核電現場順利舉行。本次推演工作,中國核能行業協會特邀來自7家單位的11位資深調試專家組成推演隊,協會核電建設技術委員會委員王秀啟擔任領隊,華能石島灣核電有限公司董事張勇擔任隊長。本次推演聚焦徐大堡核電廠3號機組冷試目標,兼顧項目熱試等后續關鍵目標,對3號機組一、二回路冷試條件準備、主要設備供貨及系統移交滯后、一回路水壓試驗期間失電、水壓試驗邊界泄漏等8個核心推演...
2025-04-27

徐大堡1號機組安注箱順利出廠發貨
4月20日,西核設備承制的徐大堡核電1號機組安注箱通過中國核電工程有限公司、中核遼寧核電有限公司驗收組出廠驗收,并發運項目現場。針對兩臺安注箱生產任務重、交貨期緊、質量要求高的特點,西核設備積極踐行保質量就是保進度理念,整合資源,優化流程。成立了由技術、生產、質量等多部門組成的專項工作組,建立日例會機制,對原材料復驗、資源調配、制造工藝等環節進行全程管控,確保問題不過夜、進度不延誤。同時,通過技術創新與流程優化,進一步提...
2025-04-22

徐大堡核電2號機組CA05結構模塊順利運輸吊裝就位
4月15日,徐大堡核電2號機組CA05模塊順利運輸吊裝就位,為核島反應堆廠房內部結構后續施工創造了有利條件。CA05模塊為鋼結構墻體,是化學和容積控制系統、安注箱的主體構筑結構。2號機組CA05模塊運輸吊裝作業具有模塊結構不規則導致受力易變形、運輸裝車難度大、落位鋼筋干涉多、就位精度高的特點。為保障CA05模塊順利運輸吊裝就位,中核二三徐大堡項目部秉承協同創新理念,緊密聯動上游單位攻堅克難,全面總結汲取1號機組CA結構模塊施工經驗,精...
2025-04-17
