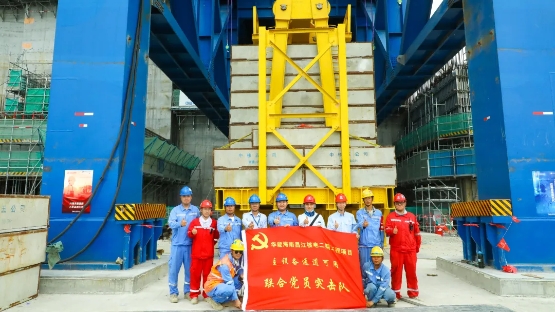

華能海南昌江核電二期工程項目4號機組主設備通道可用
2024年8月31日16時58分,華能海南昌江核電二期工程項目4號機組龍門吊450t吊車圓滿完成載荷試驗,標志著4號機組主設備通道可用,又一重大里程碑節點完成,也為后續4號機組首臺蒸汽發生器引入奠定了堅實基礎。
2024-09-01
華能海南昌江核電二期工程項目4號機組首臺主泵泵殼吊裝就位
2024年8月30日16時06分,華能海南昌江核電二期工程項目4號機組主泵泵殼順利吊裝就位,為后續4號機組主設備引入取得了開門紅,吹響了4號機組主設備安裝的號角,也為4號機組主管道焊接開啟邁出了堅實的步伐。
2024-08-31
海南昌江4號機組反應堆壓力容器順利通過出廠驗收
8月27日,由中國核動力研究設計院設計、采購,中國第一重型機械股份公司承制的海南昌江4號機組反應堆壓力容器順利通過了出廠驗收檢查。
2024-08-29
華能海南昌江核電二期工程項目3號機組下部堆內構件首次插堆順利完成
2024年8月14日11時28分,華能海南昌江3號機組二期工程項目3號機組下部堆內構件首次插堆完成,標志著堆芯部件正式進入前沿全面安裝階段,為保障機組冷試奠定了堅實基礎。
2024-08-16
華能海南昌江3、4號機組首臺主泵成功發運
2024年8月8號,華能首個控股建設的“華龍一號”壓水堆海南昌江核電3號機組首臺主泵順利發運,為主泵后續AC廠房拼裝,引入核島創造了堅實條件。
2024-08-09
海南昌江核電3號機組電氣廠房送冷風節點圓滿完成
7月21日10時16分,在華能海南昌江核電有限公司、中國核電工程有限公司海南項目部和中核工程咨詢有限公司海南項監部的共同見證下,由中核五公司承建的海南昌江核電3號機組核島電氣廠房主控室空調系統組合式空氣處理機組順利啟動并正常運轉,標志著海南昌江核電3號機組電氣廠房送冷風節點順利實現。
2024-07-24
華能昌江核電3號機組主控室運行值班啟動
6月24日,華能海南昌江核電有限公司運行部完成運行值班人員配備及授權、管理程序及技術文件準備、值班物資保障等各項工作,經公司調試生產管理部驗收,生產準備里程碑節點M11(主控室值班開始)順利達成。主控室運行值班的正式開始,標志昌江核電二期項目進入新的建設階段,運行人員將逐步進入全面監控機組系統狀態,為確保現場安裝和調試工作安全高質量開展提高有力支撐。公司黨委委員、副總經理李乃思,運行部主任吳瓊,調試生產管理部副主任譚琳代...
2024-06-26
華能昌江核電召開3、4號機組調試動員會
為推動調試參與各方及工程方以同一個團隊,同一個目標的合作理念,團結協作,聚力攻堅,高效開展調試工作,實現冷試等攻堅目標,2024年6月17日,公司組織召開華能昌江核電3、4號機組調試動員會,生產各部門及工程方共計200余人參加。會上,公司黨委書記、總經理帥月智作動員講話,他強調,調試工作作為工程階段綜合驗收的重要環節,公司相關部門及工程方要凝心聚力、敢于擔當,從設備采購、土建安裝到工程調試形成合力,聚焦主線,從安全管理、質量控制等方面高效...
2024-06-26
海南昌江核電3號機組核島機械模塊順利引入
6月21日16時30分,在華能昌江核電、中核工程和中核咨詢的共同見證下,由中核五公司承建的海南昌江核電3號機組核島機械模塊引入順利完成。此次吊裝引入的模塊包含一次側冷卻器模塊3RNS001MM、二次側冷卻器模塊3RNS003MM,兩個模塊均位于核島負5.3米層。為保障模塊順利引入,在現場各單位的整體協同下,項目部成立了模塊技術應用突擊小組,制定了模塊制安、吊裝引入等專項措施,先后克服了模塊物項安裝精度高、施工邏輯規劃復雜等各類難題,總結出了...
2024-06-25
“玲龍一號”全球首堆模擬機通過臨時驗收
6月20日,海南昌江小堆示范工程全范圍模擬機(以下簡稱小堆模擬機)項目臨時驗收會在海南核電現場召開。海南核電黨委委員、副總經理劉斌、中核武漢總工程師羅俊出席會議,哈爾濱工程大學、秦山核電、霞浦核電、福清核電及中核武漢的相關專家參加會議。會上,中核武漢對小堆模擬機項目總體情況、模擬機現場測試情況以及后續工作計劃進行了匯報。海南核電對臨時驗收測試和檢查情況進行了通報,外部專家組通報了專家驗收意見。最終,驗收組一致認...
2024-06-24
全球首個陸上商用模塊式小型核反應堆“玲龍一號”的主控室正式啟動
5月21日上午,全球首個陸上商用模塊式小型核反應堆玲龍一號的主控室正式啟動,標志著玲龍一號的系統設備進入安裝高峰期。主控室相當于核電站的大腦,是核電站系統和設備的監視和控制中心。隨著玲龍一號數字化控制系統網絡開始搭建并投用,在主控室內,安裝調試人員正通過各種監測設備獲得核電站區域內設備和系統運行情況,并根據這些信息對區域內的設備、系統發出恰當的操作和指令。中核集團海南核電工程管理處副處長趙龍表示,玲龍一號主控室設...
2024-05-21
海南昌江核電3號機組棒控棒位系統設備正式發運至海南核電建設現場
5月15日,由中國核動力研究設計院自主研發設計和制造的海南昌江核電3號機組棒控棒位系統設備正式發運至海南核電建設現場,這是龍弋系統在中核集團外的大型商用核電項目的首次應用。龍弋系統龍弋系統是作為核電廠反應堆啟停和反應性控制的核心系統,如同汽車的油門、剎車和發動機轉速系統,為核電廠提供精準控制和可靠測量,對核電廠的穩定運行起著至關重要的作用。該系統可為核電廠反應堆控制棒驅動機構提供時序電流,控制反應堆控制棒的提升...
2024-05-16
從華龍到玲龍,衡芯?品牌高質量發展之路
“驗收合格,準許設備出廠!”5月10日,在四川成都玲龍一號堆芯測量系統生產現場,簡單的一句話,引發了一陣熱烈的掌聲。
2024-05-11

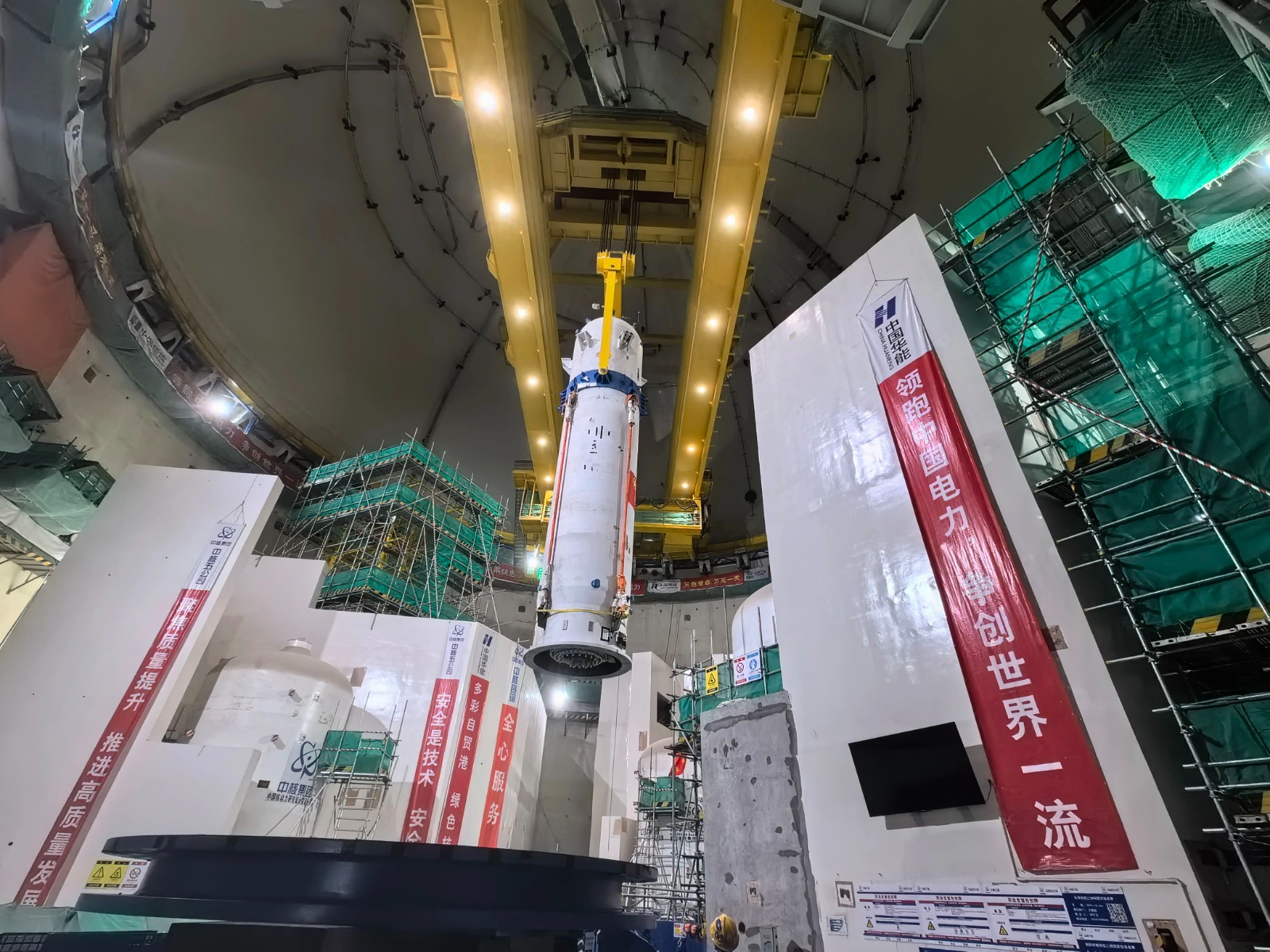

華能海南昌江核電二期工程項目3號機組穩壓器吊裝就位
2024年5月3日15時36分,華能海南昌江核電二期工程項目3號機組穩壓器平穩就位于垂直支承上,至此3號機組主設備全部就位完成,穩壓器順利吊裝就位,為后續波動管焊接及核級工藝管道安裝工作的全面開展創造了良好先決條件。
2024-05-05
“玲龍一號”全球首堆實現核島6kV電源可用
4月29日,“玲龍一號”全球首堆核島6kV配電系統中壓母線(EMA/EMB)順利完成首次送電,提前13天實現二級里程碑目標,為后續核島用電設備的調試工作奠定堅實基礎,有力保障后續主控室可用、NCC等關鍵節點的順利實現。
2024-04-30
