10月1日16時25分,方家山核電廠208大修結束,2號機組成功并網本次大修共完成各項工作7600余項,主要包括1號主泵電機更換、PTR換料水箱底板焊縫檢查、五柴同期并網變更、核島保溫整治、反應堆保護響應時間測量等重要工作。本次大修面對任務艱巨、天氣炎熱的雙重挑戰,大修團隊通過精細化的風險預控、標準化的作業流程和全覆蓋的安全監督,在大修指揮部統一領導和部署下,緊密協作、精益求精,堅決貫徹落實中核集團雷霆行動相關要求,始終把核安全擺...
2025-10-02
秦山核電方家山208大修正式開始
9月10日0時20分,隨著當班操縱員執行汽輪發電機打閘操作,方家山2號機組與華東電網解列,方家山208大修正式開始。方家山208大修為C類大修,計劃項目6413項,主要工作包括反應堆壓力容器開關大蓋、燃料裝卸、1號主泵電機更換、換料水箱底部焊縫檢查、2號循環水泵解體檢查等重要工作。方家山208大修是秦山核電2025年度第五個大修,全體大修人員將在大修指揮部的統一領導和項目部的精心組織下,堅守安全是核工業生命線理念,充分發揮五同五共黨建聯建...
2025-09-10

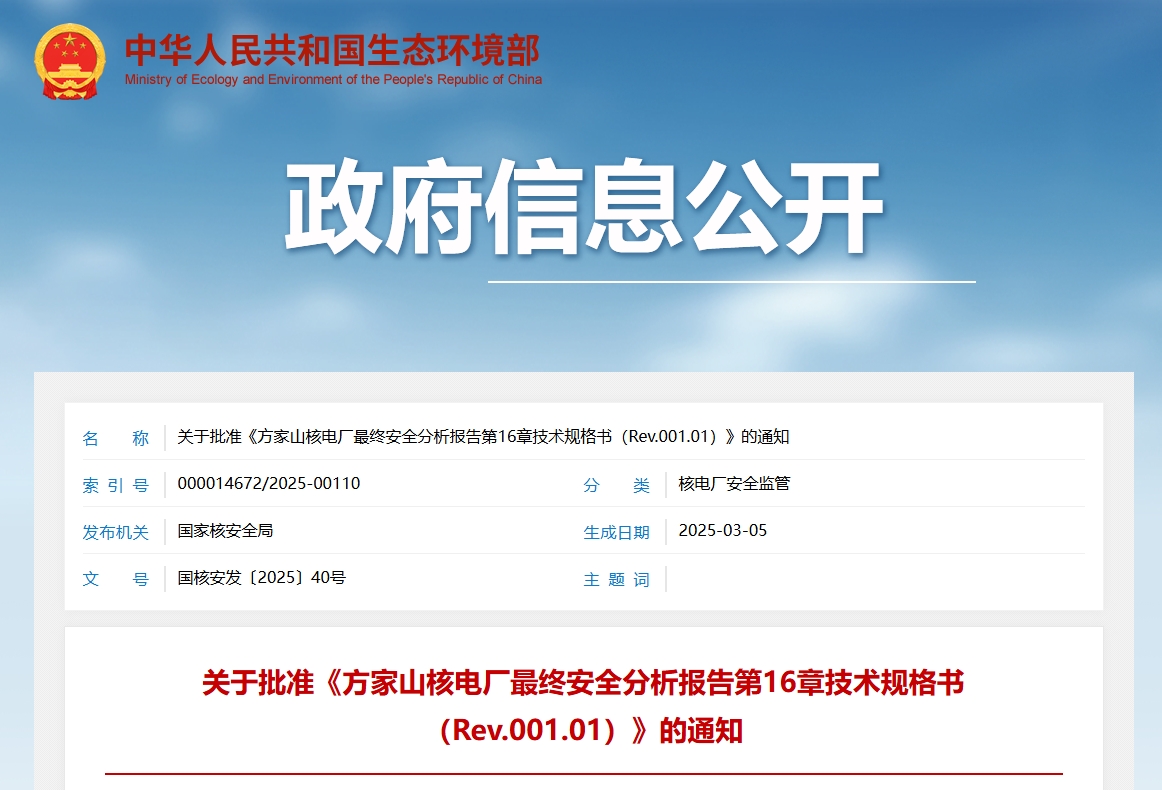

關于批準《方家山核電廠最終安全分析報告第16章技術規格書(Rev.001.01)》的通知
你公司《關于方家山核電廠最終安全分析報告第16章技術規格書(Rev.001.00)修改的請示》(中核運行核安發〔2024〕181號)、《關于懇請批準方家山核電廠最終安全分析報告第16章技術規格書(Rev.001.01)的請示》(中核運行核安發〔2025〕16號)收悉。
2025-03-13
一鍵了解!核電、新能源項目建設最新進展

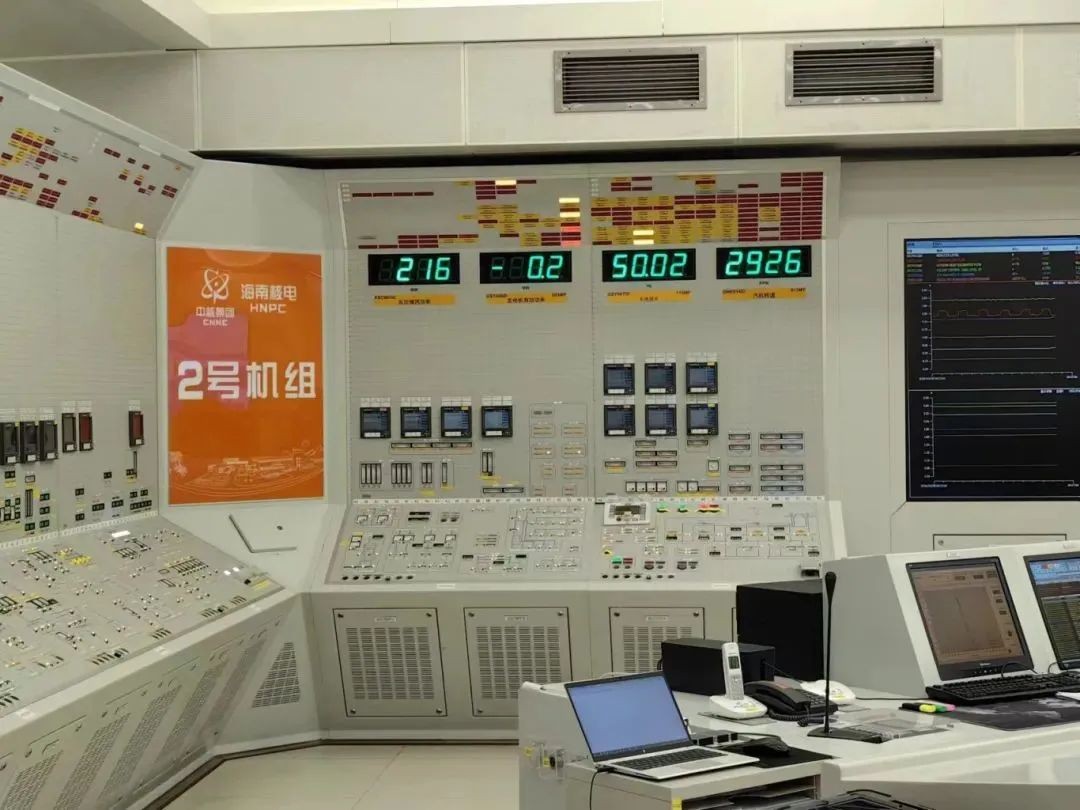

3月8日,海南核電206大修開始。此次大修為2號機組年度大修,計劃開展多項檢修項目,包含預防性維修、定期試驗、變更改造等項目,涵蓋了首次執行的A/B列安噴全流量試驗、2號主給水泵全面解體檢查、發電機勵磁母線技改及2RCV001EX水壓試驗等重要工作。
2024-03-12
秦山核電方家山207大修正式開始
2月22日0時1分,隨著當班操縱員執行汽機打閘操作,方家山2號機組與華東電網解列,方家山207大修正式開始。
2024-02-22
收官之戰!秦山核電方家山107大修開始
9月13日21時12分,隨著當班操縱員執行汽機打閘操作,方家山1號機組與華東電網解列,秦山核電方家山107大修正式開始。
2023-09-14
時隔三十年,秦山核電再次新建穿山隧道
8月23日上午,秦山核電黨委書記、董事長黃潛宣布:“‘秦山一號’TBM始發!”隨后,由秦山核電、核工業井巷為輔助蒸汽聯網項目隧道工程聯合打造的HRBM4000TBM“秦山一號” 掘進機正式開始掘進出渣。這是時隔三十年后,秦山核電再次新建穿山隧道,并首次采用TBM掘進機實施隧道掘進施工。
2023-08-24
秦山核電廠方家山新增220kV變壓器順利完成送電

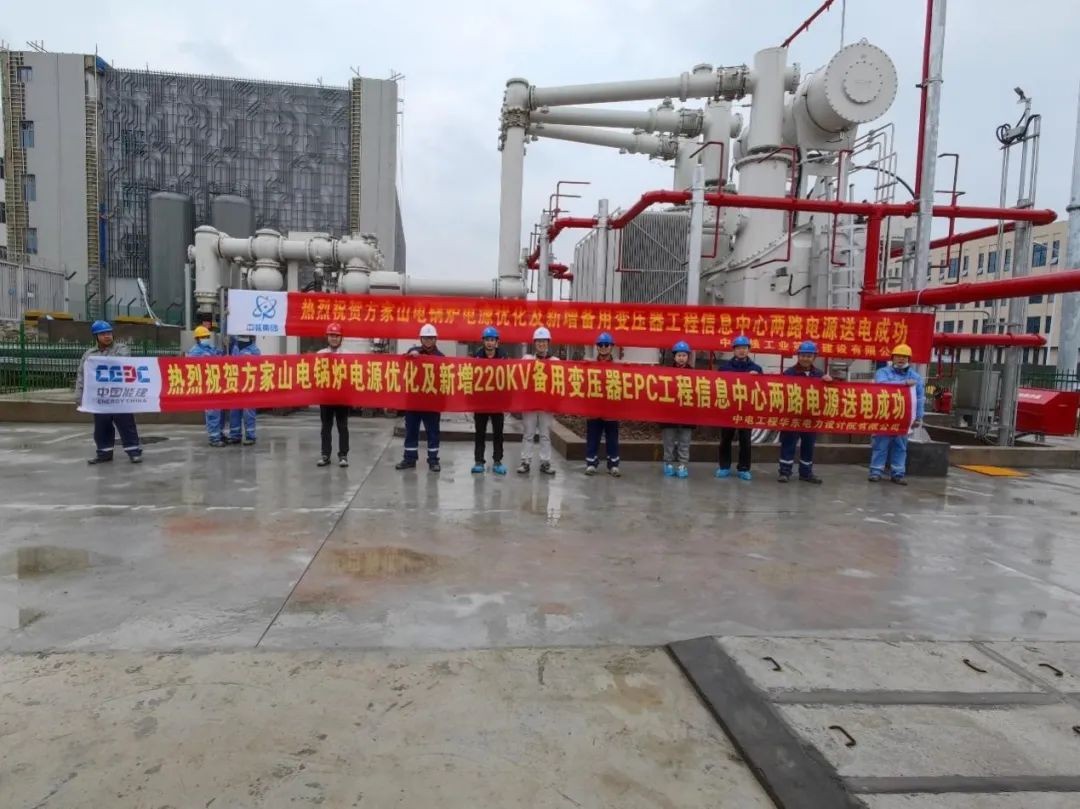

12月5日,由中國電力工程顧問集團華東電力設計院有限公司和中國核工業第五建設有限公司共同承接的秦山核電廠方家山電鍋爐電源優化及新增220KV變壓器送電順利完成。
2022-12-13
西核設備供貨的方家山2號機組裝卸料機可靠性改進項目順利完成裝料工作

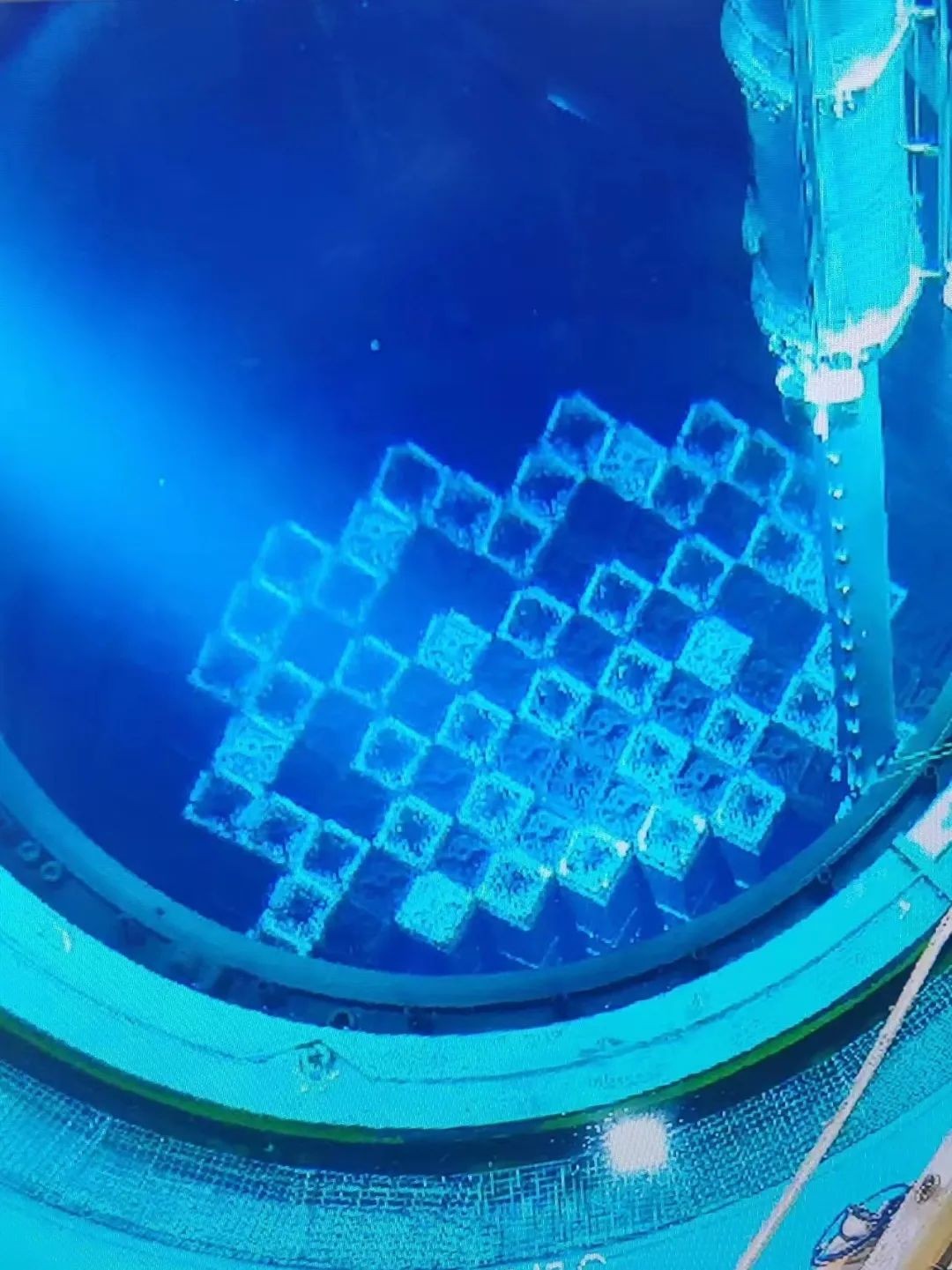

2022年9月17日23:13伴隨著脫扣燈亮起,方家山2號機組最后一根核燃料組件順利裝入堆芯,歷時36.6個小時,這標志著一個新記錄的誕生,打破了方家山1號機組所創的全國百萬機組37.2個小時的最快裝料記錄。在整個裝料過程中裝卸料機“零”故障運行,“零”人因失誤,標志著西核設備在裝卸料機制造領域已處于全國領先水平。
2022-09-19
方家山裝卸料機可靠性改進項目順利通過驗收
2022年8月1日,中核核電運行管理有限公司(以下簡稱:中核運行)副總經理劉崇都、中國核電工程有限公司(以下簡稱:中核工程)北京分公司副總經理于濤、總工程師張莉一行對西核設備承制的方家山2#機組裝卸料機可靠性改進項目進行了試驗驗收。
2022-08-02
“院士行”活動走進秦山核電:以高水平核科技自立自強推動核工業高質量發展
7月22日,由中國工程院主辦、中核集團承辦的“高水平核科技自立自強院士行”活動走進我國核電的啟航地——中核集團秦山核電,來自中國工程院能源與礦業工程學部的周守為、歐陽曉平、葉奇蓁、孫承緯、李立浧、蔡美峰、鄧建軍、楊春和、羅琦等九位院士參加調研。
2022-07-26
“一百零一”,我們再出發
機組解列到卸料開始總計4.39天、裝料結束到機組并網總計5.93天、裝料累計耗時37.2小時、刷新機組最佳大修工期紀錄、多個里程碑窗口刷新國內同類型機組大修最佳紀錄……秦山核電第101次大修——方家山106大修已圓滿結束。今天,我們細數這次大修的閃光點,是為總結經驗,也為蓄勢再出發。
2022-05-12
華東監督站順利完成方家山核電廠1號機組第六次換料大修臨界控制點釋放
2022年4月27日,生態環境部華東核與輻射安全監督站(以下簡稱華東監督站)對秦山核電基地方家山核電廠1號機組第六次換料大修后首次臨界前需要完成的工作進行了現場核查,在確認機組狀態滿足要求后,于4月27日11:52釋放了大修后首次臨界控制點。
2022-05-05
秦山核電方家山106大修圓滿結束
4月28日10時03分,方家山1號機組成功并網,標志著秦山核電第101次大修——方家山106大修圓滿結束。
2022-04-29
中核檢修裝卸料機可靠性改進專項完成
4月22日上午10:00,隨著秦山核電方家山1號機組裝料結束,中核檢修海鹽分公司QF-OT106大修裝卸料機可靠性改進專項圓滿完成。
2022-04-26
