太重集團交付第四臺堆型環行起重機
經過設計、制造、改進、涂漆、包裝等一系列工作后,4月6日,太重集團制造的第四臺堆型環行起重機組完成發運。該設備不僅在核心技術國產化創新方面取得了新突破,調試周期也從之前的35天縮短為20天,效率提升超過30%,再度刷新了該型號起重機的安調新紀錄。
2023-04-07
強強聯合 中核二二再次中標生產基地項目
4月6日,中核二二中標伊戈爾電氣股份有限公司投資建設的安徽生產基地項目。
2023-04-07
徐大堡核電4號機組反應堆廠房0m板混凝土澆筑完成
2023年04月03日16時00分,歷經24小時,徐大堡核電4號機組反應堆廠房0m板混凝土澆筑完成,混凝土澆筑量1438m3,提前12天實現一級里程碑節點,完成集團公司年度考核目標。
2023-04-05

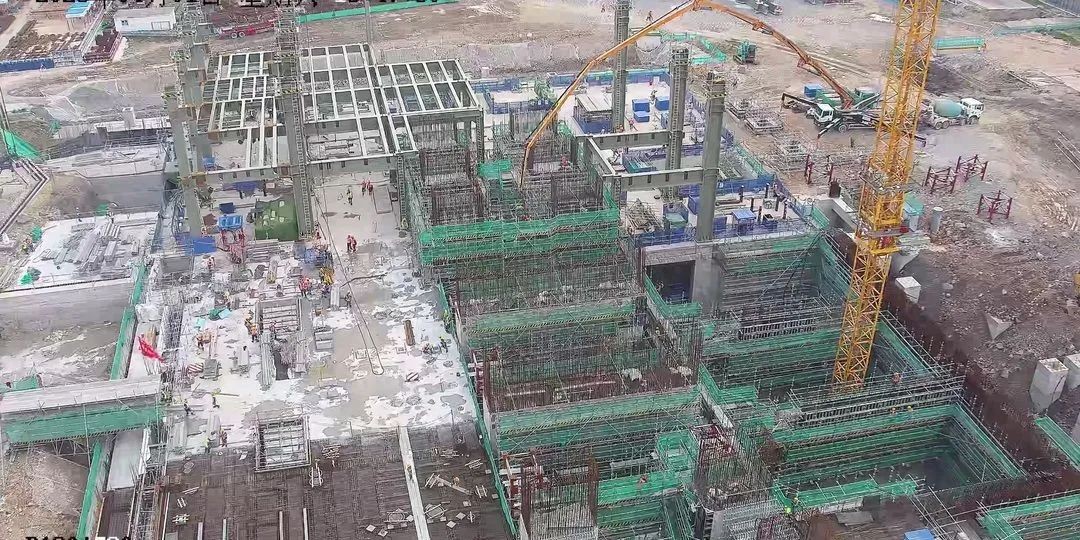

三門核電3號機組常規島汽機基座運轉平臺以下結構施工完成
3月31日,三門核電3號機組常規島汽機基座運轉平臺以下結構正式開始澆筑。汽機基座是常規島核心設備汽輪機的基礎,體積大、結構設計復雜,經過19小時,澆筑工作順利完成。
2023-04-03

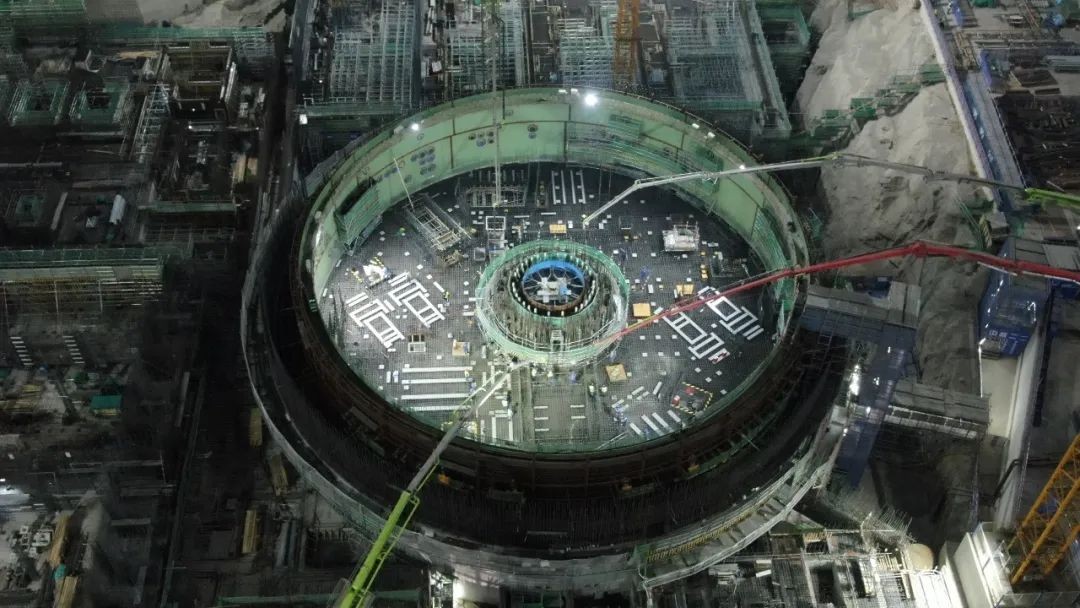

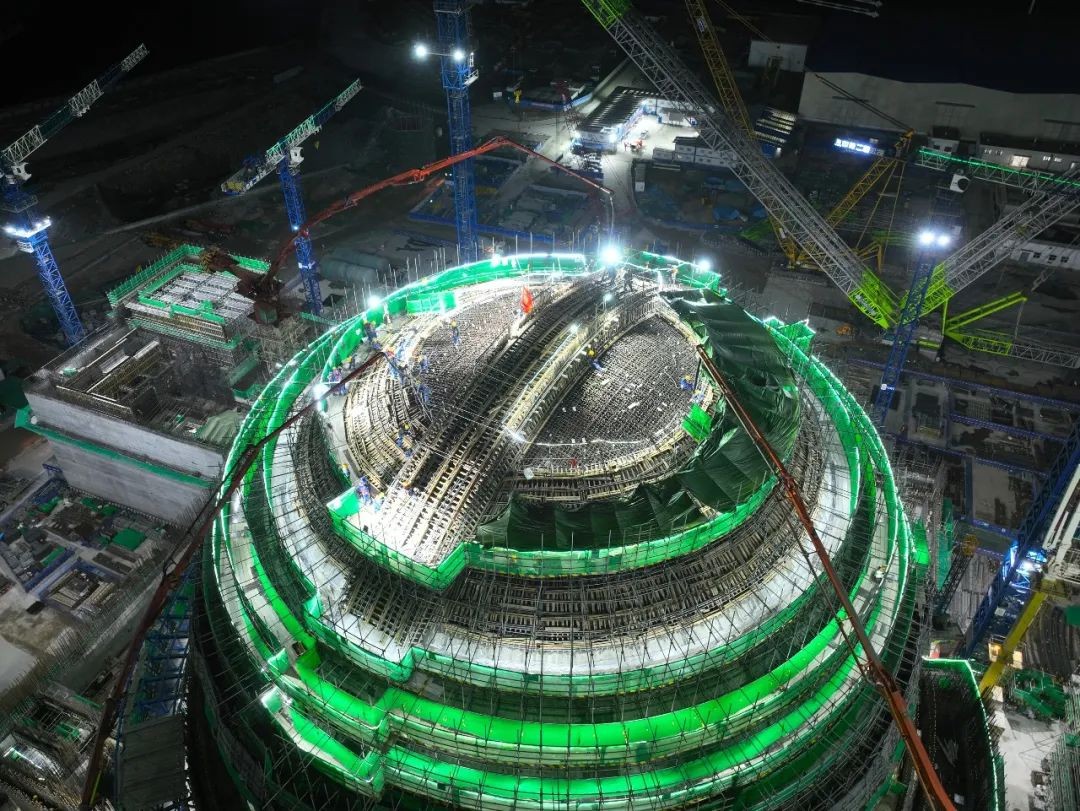

華龍一號漳州核電2號機組內穹頂混凝土順利澆筑完成
2023年4月1日15時58分,華龍一號漳州核電2號機組安全殼廠房內穹頂混凝土施工順利完成(共計完成澆筑615m3)。內穹頂作為反應堆廠房的第二道屏障,標志著漳州核電2號機組安全殼廠房內殼正式完成結構封頂,為后續預應力施工及外殼施工創造了有利條件。
2023-04-02

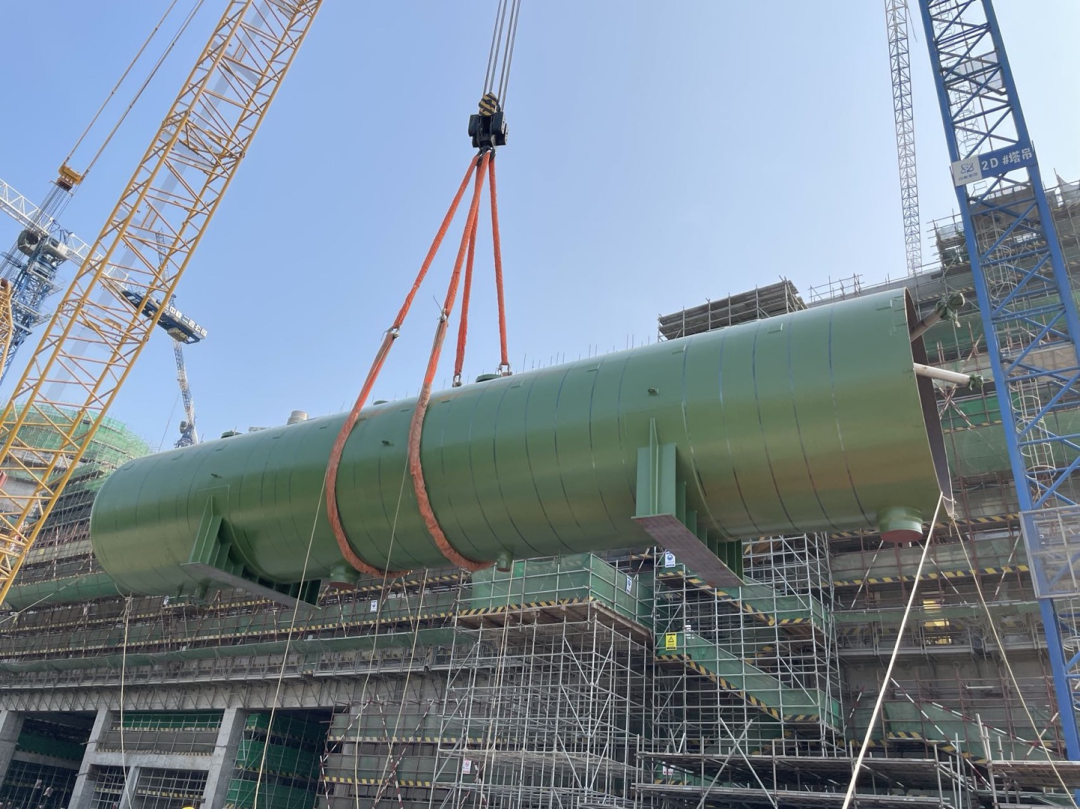

海南昌江3號機組首臺蒸汽發生器水壓試驗圓滿完成
3月30日,海南昌江核電廠3號機組首臺蒸汽發生器水壓試驗提前總裝專項計劃3天圓滿完成,標志著首臺蒸汽發生器主體制造工作基本完成。
2023-03-31

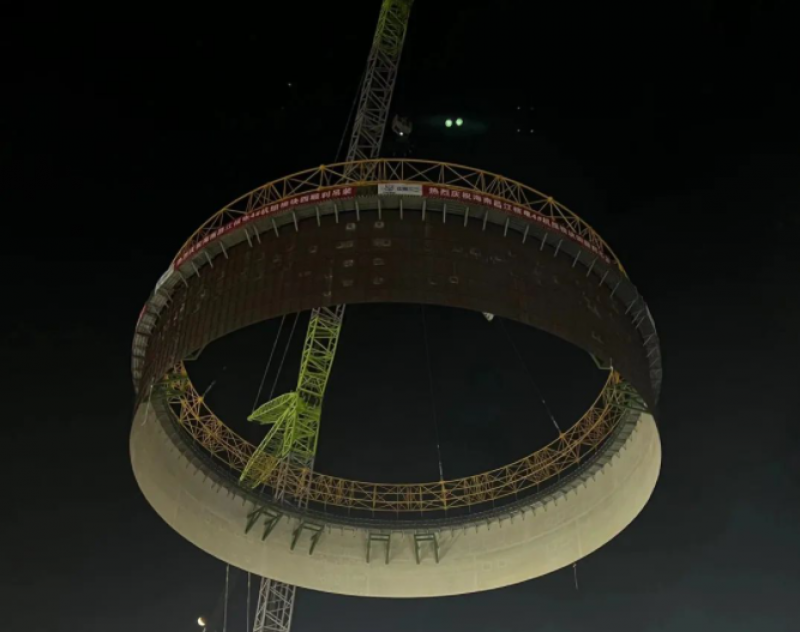

?漳州核電項目2號機組常規島除氧器吊裝就位
3月21日16時28分,漳州核電2號機組常規島第二段除氧器吊裝就位,標志著漳州核電2號機組常規島2023年度首個大件吊裝工作圓滿收官。
2023-03-25

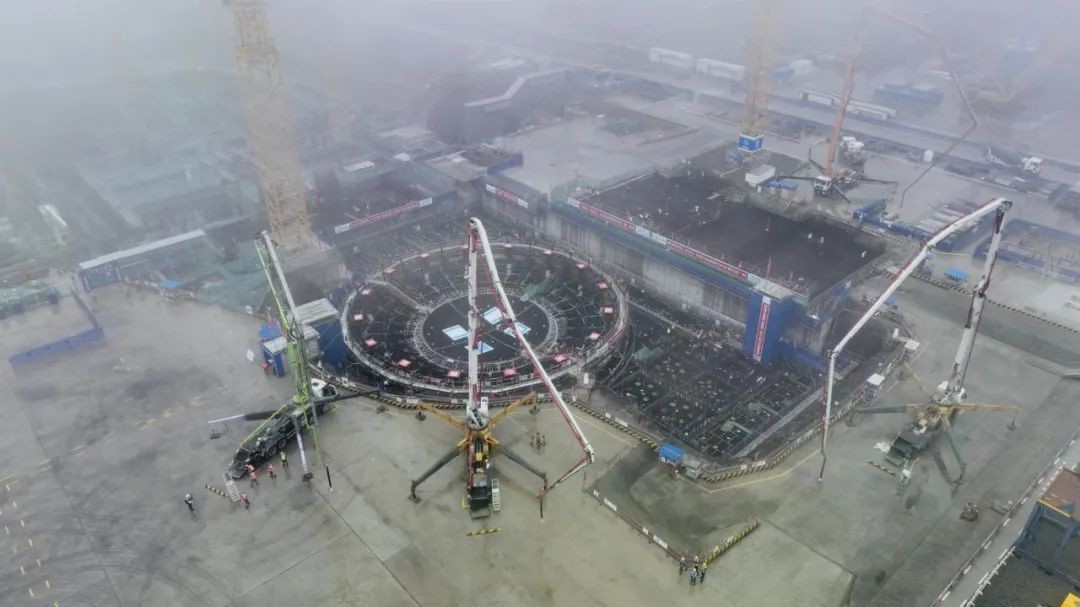

三門核電4號機組FCD圓滿完成
3月24日20時9分,三門核電4號機組核島底板混凝土澆筑(FCD)圓滿完成,用時59時30分,實際澆筑混凝土總量為5824.5立方米。
2023-03-25
中核集團三門核電4號機組開工 設備制造國產化力度將進一步加大
3月22日上午,國家重大能源項目——中核集團三門核電4號機組反應堆廠房開始澆筑第一罐混凝土,標志著該機組正式開工。這是我國今年首個開工的核電機組,建成后單臺機組年發電量可達100億度。
2023-03-23
重磅!中核集團三門核電4號機組開工
3月22日,中核集團旗下中國核電(股票代碼:601985)投資控股的三門核電4號機組澆筑核島第一罐混凝土(FCD),標志著三門核電二期工程建設序幕全面拉開。三門核電4號機組成為黨的二十大后也是全國“兩會”后我國首臺開工的核電機組。
2023-03-22
俄副總理:埃及埃爾達巴核電站正在超前建設
俄羅斯副總理兼工貿部部長丹尼斯?曼圖羅夫向記者表示,不管世界地緣政治局勢如何,俄羅斯國家原子能公司項目——埃及“埃爾達巴”(El Dabaa)核電站仍在超前建設。
2023-03-20

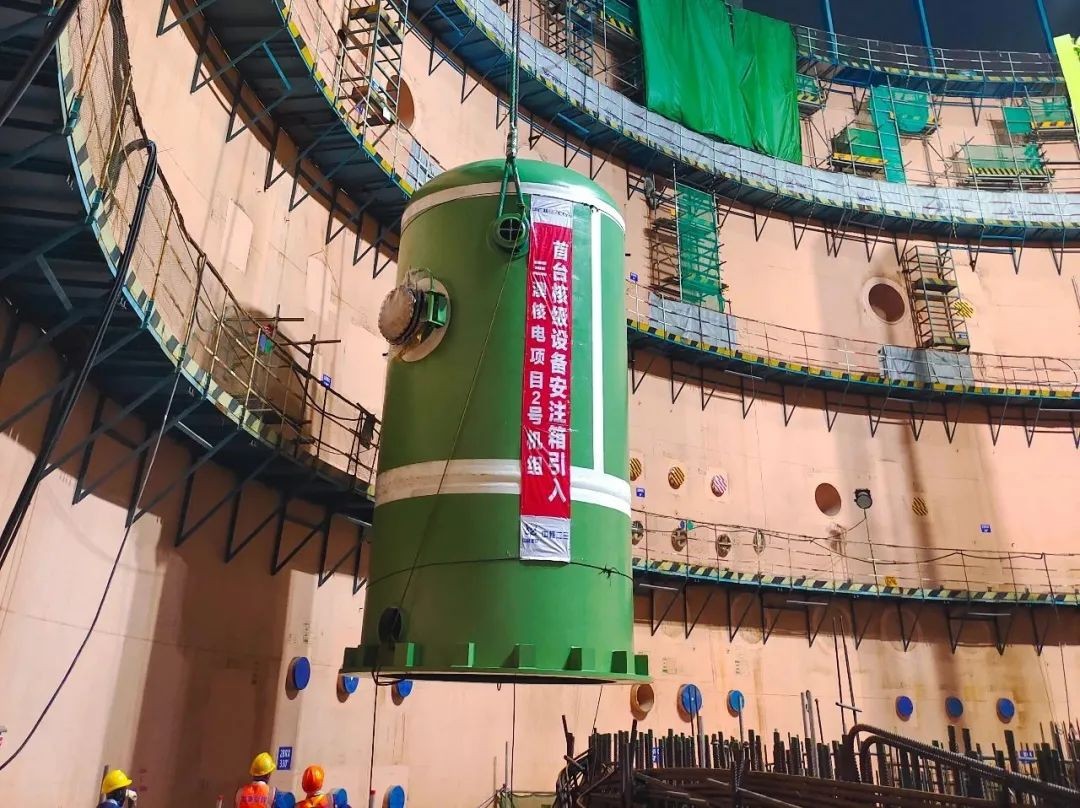

三澳核電2號機組首臺安注箱順利引入
3月17日,三澳核電2號機組首臺安注箱順利引入,為后續大件吊裝工作奠定了堅實基礎。
2023-03-19
海南昌江核電4號機組鋼襯里模塊四吊裝成功
2023年3月17日8時08分,海南昌江核電廠4號機組核島反應堆廠房內殼鋼襯里模塊四吊裝就位,歷時3時10分,整體吊裝過程安全、可控。
2023-03-17

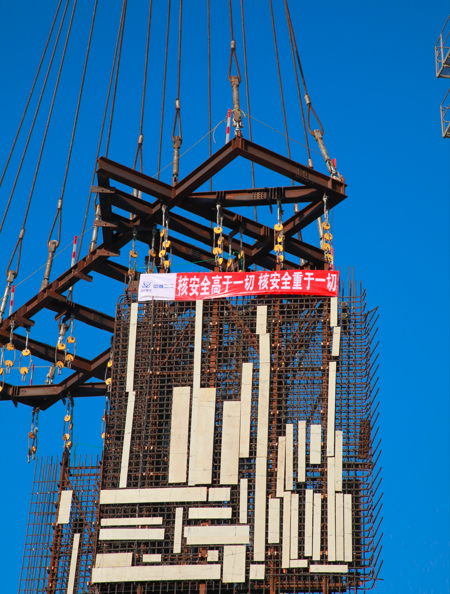

徐大堡核電3號機組鋼筋模塊吊裝成功
3月16日8點58分,徐大堡核電項目3號機組反應堆廠房鋼筋模塊順利吊裝就位,本次吊裝模塊是該標高層4個組合模塊中的首個鋼筋模塊,在全國首次實現內部結構組合模塊系列化工程應用,代表著國內核電站大型組合式鋼筋模塊施工技術已漸趨成熟。
2023-03-17
玲龍一號 | 小堆示范工程反應堆壓力容器與蒸汽發生器組件組焊后一次側水壓試驗圓滿成功
2023年3月12日,在海南核電有限公司、中國核動力研究設計院和中國第一重型機械股份公司等單位的共同見證下,海南昌江“玲龍一號”小堆示范工程反應堆壓力容器與蒸汽發生器組件組焊后一次側水壓試驗圓滿成功。
