探訪我國首個工業用途核能供汽項目“和氣一號”
6月19日,一聲令下,在江蘇連云港徐圩新區田灣核電基地,工業蒸汽不斷地涌向連云港石化基地能源中樞——虹洋熱電,標志著我國首個工業用途核能供汽項目——“和氣一號”項目在該基地正式建成投產,也意味著我國核能綜合利用從單一發電、民用供暖等,拓展進入到工業供汽領域。
2024-08-19
田灣核電站8號機組首臺蒸汽發生器順利吊裝就位
2024年8月11日上午9時,田灣核電站8號機組首臺蒸汽發生器順利起吊,經過吊具連接、試吊、起鉤回轉、調整角度等操作后,于10時40分準確就位至2環蒸汽發生器支承托架上,標志著8號機組首臺蒸汽發生器吊裝就位里程碑節點順利完成。
2024-08-12
田灣核電站6號機組汽輪發電機因誤觸發軸振高信號停機后疊加凝汽器故障信號導致反應堆停堆運行事件
2024年7月22日,田灣核電站6號機組處于滿功率運行狀態。17:43,汽輪機出現振動高信號,此后疊加凝汽器故障信號,機組停機停堆。
2024-08-01
中國核能行業協會對田灣核電開展現場值班員能力提升成員支持活動
中國核能行業協會核電分會于2024年7月1日至7月5日,對江蘇核電有限公司開展了現場值班員能力提升成員支持活動。
2024-07-08
中核集團核電工程建設2024年第四次現場例會在田灣現場召開
7月5日,中核集團核電工程建設2024年第四次現場例會(田灣核電7、8號機組專題會)在田灣現場召開。中核集團黨組成員、副總經理張凱,安全環保部副主任楊飛,經營管理部副主任劉萍,中國核電副總經理陳富彬,江蘇核電黨委書記、董事長張毅出席會議。
2024-07-08
生態環境部副部長、黨組成員,國家核安全局局長董保同調研田灣核電

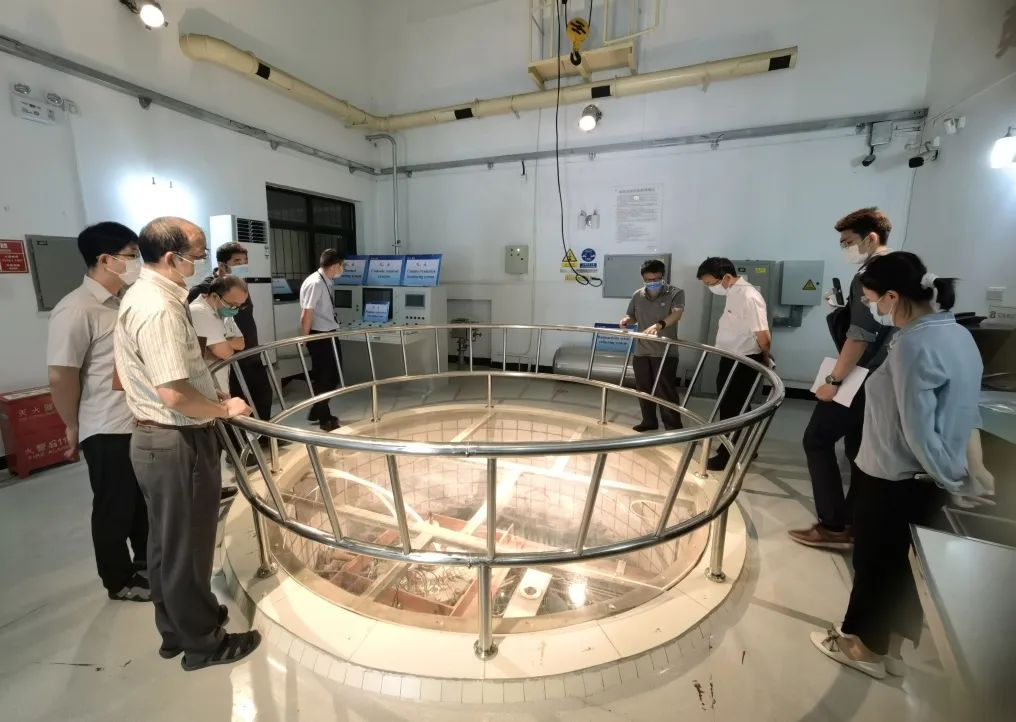

6月30日,生態環境部副部長、黨組成員,國家核安全局局長董保同一行到田灣核電調研檢查指導。江蘇省政府副秘書長楊新忠,江蘇省生態環境廳廳長蔣巍,連云港市委書記馬士光,中核集團黨組成員、副總經理馬文軍,中國核電總經理、黨委副書記鄒正宇,江蘇核電黨委書記、董事長張毅,中核蘇能黨委書記、董事長崔方水陪同調研。
2024-07-02
田灣核電站8號機組常規島除氧器吊裝引入就位
2024年6月28日21:18,田灣核電站8號機組常規島除氧器順利吊裝引入就位,標志著常規島二回路系統安裝工程施工正式開始。
2024-07-01
江蘇田灣核電站累計安全發電超4300億千瓦時

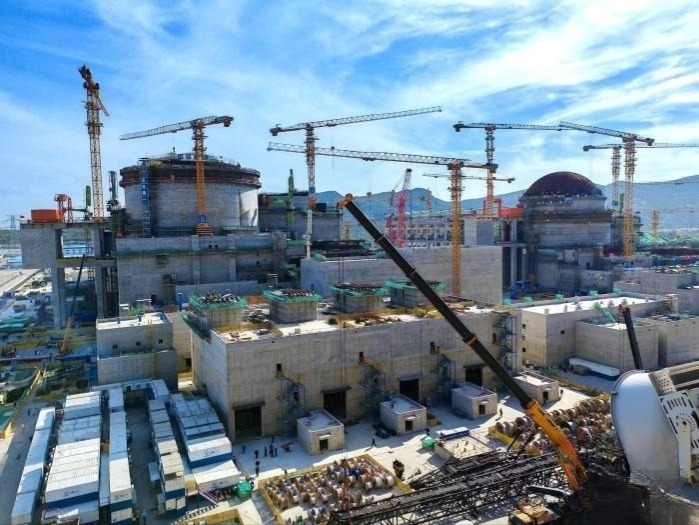

田灣核電站是全球在運和在建總裝機容量最大的核電基地。截至目前,田灣核電站1-6號機組已全部投入商業運行,累計安全發電超過4300億千瓦時。26日,江蘇核電有限公司黨委副書記楊富堂向高質量發展調研行主題采訪團介紹田灣核電站運營情況。田灣核電站位于江蘇連云港市連云區,規劃建設8臺百萬千瓦級壓水堆核電機組,當前田灣核電1號至6號機組在運,7號、8號機組在建。田灣核電站7號、8號機組建設現場。驅車行駛到半山腰的田灣核電站觀景臺,可以俯...
2024-06-28
田灣核電站7、8號機組常規島相控陣檢測正式投用
2024年6月25日,相控陣檢測技術在田灣核電站7、8號機組常規島主蒸汽管道厚壁管首次應用,這是田灣核電常規島相控陣檢測技術應用范圍的一次重要突破,實現了田灣核電站常規島鐵素體鋼相控陣檢測小徑管至大厚壁管全范圍相控陣檢測覆蓋。田灣核電站7、8號機組常規島0米及以上工藝管道多,無混凝土墻防護,在建機組距運行機組距離近,輻射防護難度大,加之俄方設計要求對田灣核電站7、8號機組主蒸汽等厚壁管道進行射線檢測,嚴重增加了無損檢測難度。相...
2024-06-27
田灣核電503大修順利結束
6月24日22:19,田灣核電5號機組成功并網,標志著503大修正式結束。本次大修由田灣核電和中核運維聯合運作。本次大修期間共完成各項工作5796余項,按計劃開展了換料水箱底板焊縫排查、穩壓器電加熱器更換、常規島蒸汽疏水系統改造等重要工作,為機組下一燃料循環的安全穩定運行、提升機組安全生產業績夯實基礎。503大修期間,中核運維大修團隊在指揮部的統一領導和項目部的精心組織下,堅決貫徹落實集團公司整體·協同年的工作部署,牢固樹立我是...
2024-06-25
我國首個工業用途核能供汽項目在江蘇建成投產
6月19日,我國首個工業用途核能供汽項目——和氣一號項目在中核集團旗下中國核電投資控股的田灣核電基地正式建成投產。這標志我國核能綜合利用從單一發電、滿足城市居民供暖后,拓展進入到工業供汽領域。和氣一號項目作為首批綠色低碳先進技術示范工程項目,具有綠色安全、穩定高效的特點。項目采用田灣核電3、4號機組中驅動汽輪機系統做功發電的二回路蒸汽為熱源,采用核電廠一回路、二回路與蒸汽回路多重隔離設計,在物理隔絕的情況下制備...
2024-06-19
開展田灣核電站環境保護專項監督“回頭看”行動
近日,生態環境部華北核與輻射安全監督站(以下簡稱華北監督站)對田灣核電站開展了2024上半年度環境保護監督檢查問題整改情況回頭看行動。華北監督站充分發揮駐場監督優勢,一方面以人為本,深入一線細致排查各生產環節的三廢治理設施運行狀況,突擊檢查承包商現場車間的除煙除塵設備使用情況,全力保障核電廠作業人員職業健康和生命安全。另一方面以理服人,與相關部門工作人員深度交流,宣傳核電廠環境保護的法律法規,督促各單位不斷規范非放射性...
2024-06-19
田灣核電7、8號機組500kV倒送電第一階段圓滿完成
6月15日9時08分38秒,500kV第八串啟動一次成功,送電后新安裝設備參數符合設計要求、運行穩定,標志著田灣核電7、8號機組500kV倒送電第一階段圓滿完成。本期500kV GIS改擴建工程在原三期工程預留的基礎上向西擴建,在宿南核電500kV開關站廠房內新建第八串500kV GIS間隔,對第七串7#主變進線和宿果5K16線進行改造。涉及新舊設備對接、充注六氟化硫氣體、單體調試、耐壓試驗等多項工作,同時在擴建期間涉及到運行間隔一次、二次設備的運維工作,涉...
2024-06-17
田灣核電站累計輸送電量超4000億度
2024-05-20

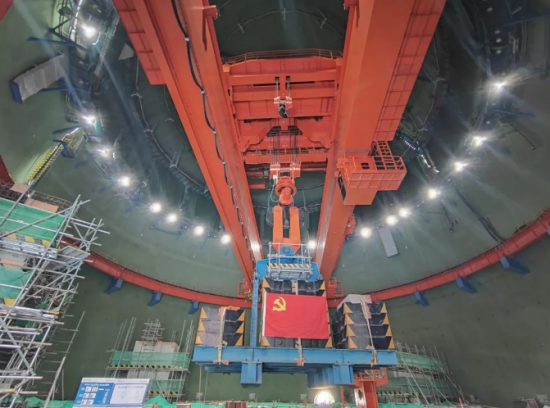

田灣核電站8號機組環吊可用
2024年5月17日,中核工程總包的田灣核電站8號機組環吊360t主鉤載荷試驗完成,標志著8號機組環吊可用。VVER-1200核島環吊整機重約380t,安裝在81UJA廠房40.1m環承梁的軌道上,環吊主起升起重量360t,副起升起重量60t。環吊在核電建造階段主要用于主泵、蒸汽發生器、反應堆壓力容器等主設備的吊裝。為保證8號機組環吊載荷試驗順利完成,田灣項目部堅持黨建引領,深入落實整體·協同年專項工作要求,樹立五個一流標桿文化,踐行奉獻、創新、務實、進取、...
