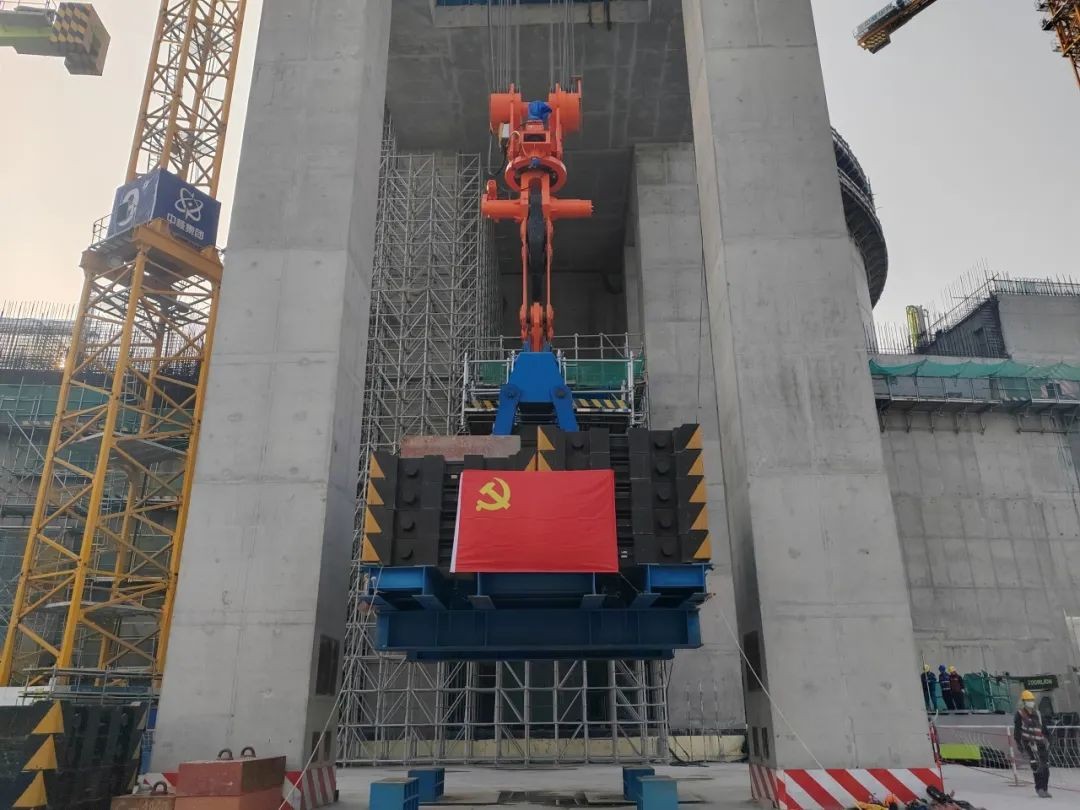

田灣核電站8號機組常規島安裝開工暨160t行車主梁吊裝完成
2024年5月13日15時,中核工程田灣核電站8號常規島160t行車主梁順利吊裝就位,自此,田灣8號機組常規島安裝工作正式展開。常規島設計有兩臺行車,分上下兩層布置,400t行車布置在上層,160t行車布置在下層,兩臺行車完成地面組合后均使用900t大型履帶吊吊裝就位。經過合理的規劃、嚴格的操作和精準的執行,主行車吊裝快速、高效、安全地完成了吊裝任務。田灣項目部堅持黨建引領,深入落實整體·協同年專項工作要求,樹立五個一流標桿文化,踐行奉獻、創新...
2024-05-15
田灣核電8號機組常規島主行車吊裝開始
5月12日16時47分,田灣核電8號機組常規島160噸主行車第一根主梁開始吊裝起鉤,標志著常規島主行車吊裝就位工作正式開始。田灣核電8號機組常規島汽輪機廠房分上下兩層布置400噸與160噸兩臺主行車,分別安裝在+38米與+31.5米軌道上,行車跨度分別為44.1米與43米。每臺行車由主梁、端梁、運行小車、司機室以及電氣裝置等部件組成,采用各部件分體吊裝后總裝方式。400噸主行車總重量約295噸,主梁長44.9米、寬3.58米、高3.4米,單根主梁最大重量約9...
2024-05-14
國內首個采用無粘結預應力的核電機組——田灣核電站7號機組預應力張拉施工完成
2024年5月9日,國內首個采用無粘結預應力的核電機組——田灣核電站7號機組預應力張拉施工完成。
2024-05-11
田灣核電站8號機組龍門吊可用
2024年5月7日,隨著載荷試驗托架緩緩落下,田灣核電站8號機組龍門吊360T主起升載荷試驗順利完成,標志著8號機組龍門吊可用。
2024-05-09
江蘇核電召開年度核安全文化警示教育暨交流大會
4月是中核集團安全生產月,為強化人員核安全文化意識,促進公司核安全文化建設協同共建、整體提升,4月24日,江蘇核電組織召開了以“協同共建筑安全屏障,文化引領做有德企業”為主題的核安全文化警示教育暨交流大會。
2024-04-26
田灣核電8號機組常規島主體結構順利完成
4月14日,田灣核電8號機組常規島上部框架結構(-0.05m~46.4m)封頂完成。
2024-04-23
田灣核電站蒸汽供能項目成功入選國家發改委第一批“綠色低碳先進技術示范工程項目清單”
近日,國內首個大規模工業用途核能供汽示范工程——中核集團旗下中國核電控股的田灣核電站蒸汽供能項目成功入選國家發改委第一批“綠色低碳先進技術示范工程項目清單”。
2024-04-20
中核集團田灣核電8號機組穹頂球冠吊裝成功
4月15日,正值全民國家安全教育日,中核集團旗下中國核電(股票代碼:601985)投資控股的田灣核電8號機組穹頂球冠吊裝成功,標志著國內最重核電機組薄殼鋼襯里穹頂吊裝工作安全完成。
2024-04-16
田灣核電OT214大修安全完成
4月6日4時12分,田灣核電2號機組成功并入華東電網,田灣核電OT214大修(2號機組第14次換料大修)安全完成。
2024-04-06
新質生產力丨核電行業首個智能隔離鎖系統上線投運
江蘇核電認真學習貫徹習近平總書記關于新質生產力的重要論述,積極促進產業高端化、智能化、綠色化發展,深入落實中核集團及中國核電“整體·協同”年工作部署,牢固樹立“協同增強整體功能”基本理念,與中核核信一起協作研究,雙方堅持優勢互補,合作共贏,共同開發出智能隔離鎖系統。
2024-04-02
趙健到田灣、海陽、煙臺片區核電項目部開展檢查
3月21日至26日,中核機械工程黨委書記、董事長趙健一行分別赴田灣、海陽、煙臺片區核電項目部,開展了“織網”安全檢查。公司安全環保部、人力資源部、核電分公司、工程施工管理專班相關人員參加檢查。
2024-03-27
田灣核電7、8號機組除鹽水實現穩定供水目標
3月15日,田灣核電7、8號機組除鹽水系統二系列產水水質各項指標經化驗合格,實現除鹽水穩定供水目標,標志著除鹽水兩列穩定供水順利完成。
2024-03-16
中核集團田灣核電8號機組穹頂球帶吊裝成功
3月13日,中核集團旗下中國核電(股票代碼:601985)投資控股的田灣核電8號機組穹頂球帶吊裝成功。至此,國家重點能源項目田灣核電7、8號兩臺核電機組全部進入安裝調試階段。
2024-03-13
江蘇核電與烏茲別克斯坦交流核電管理理念和運營實踐
3月4日至15日,中國中原烏茲別克斯坦核電管理和運營準備培訓服務項目在田灣核電站開展,標志著江蘇核電開始為烏茲別克斯坦提供全面的核電站管理運營準備經驗,也是江蘇核電首次實施的商業化國際培訓項目。
2024-03-13
一鍵了解!核電、新能源項目建設最新進展
3月8日,海南核電206大修開始。此次大修為2號機組年度大修,計劃開展多項檢修項目,包含預防性維修、定期試驗、變更改造等項目,涵蓋了首次執行的A/B列安噴全流量試驗、2號主給水泵全面解體檢查、發電機勵磁母線技改及2RCV001EX水壓試驗等重要工作。
2024-03-12
